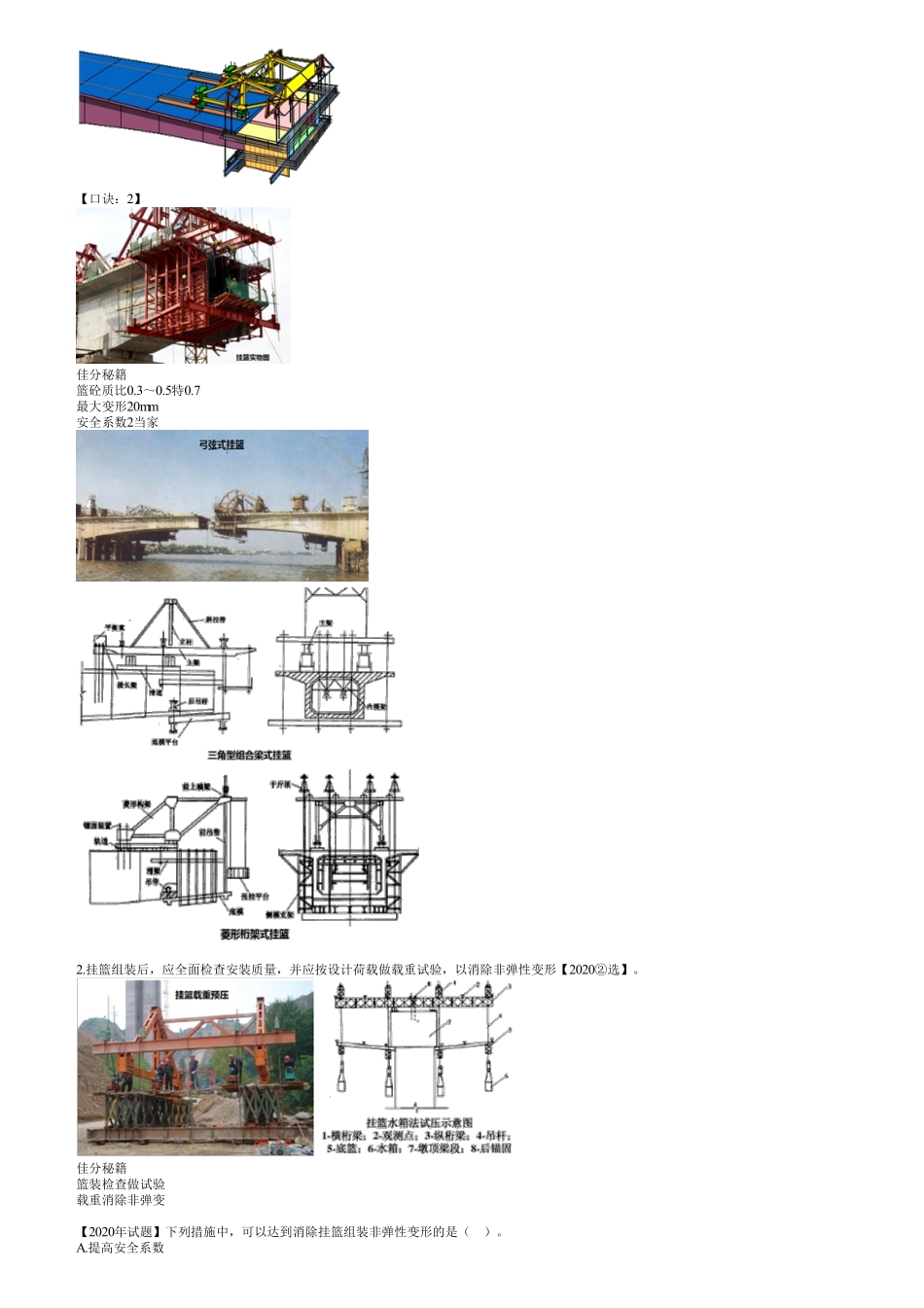

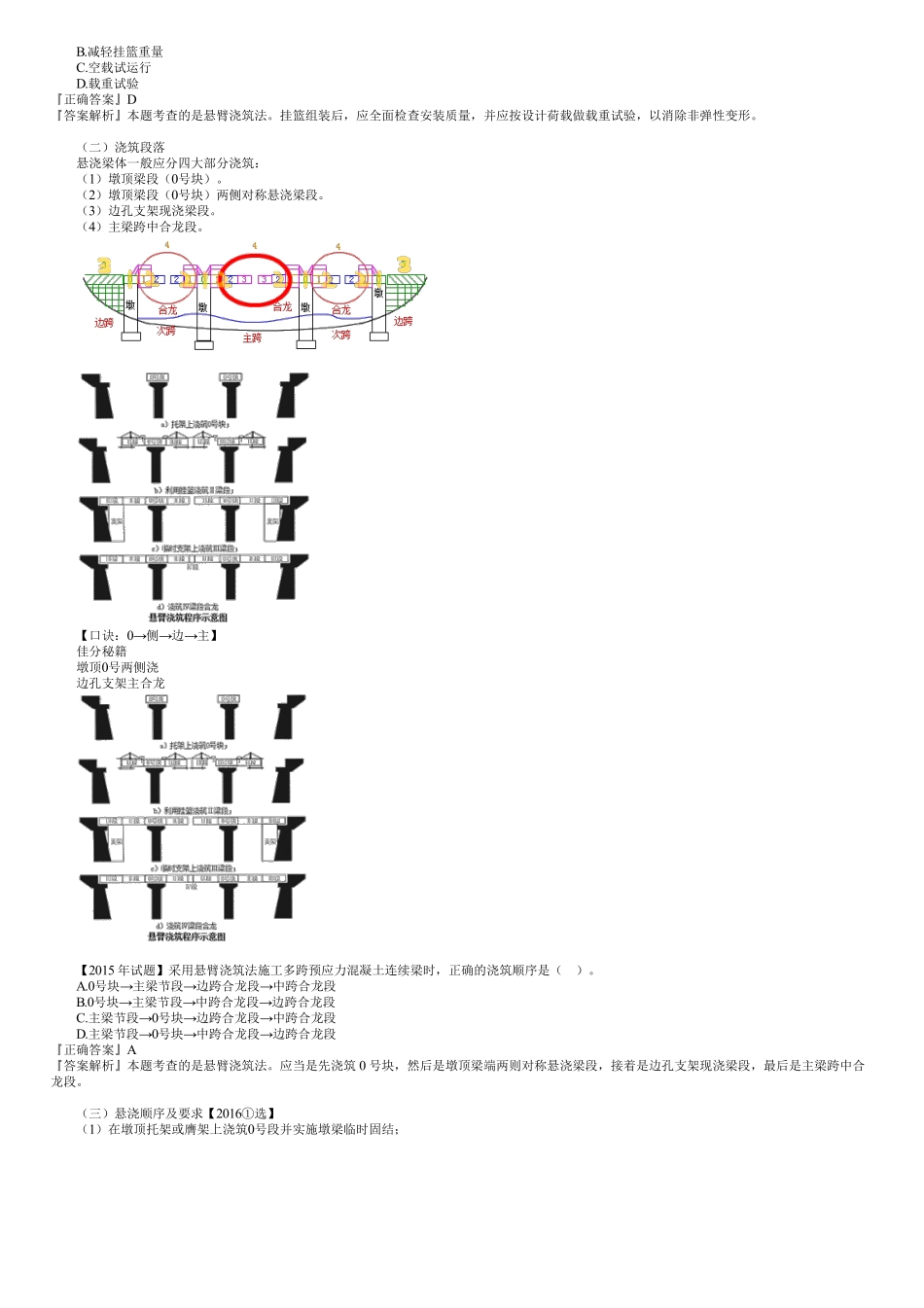

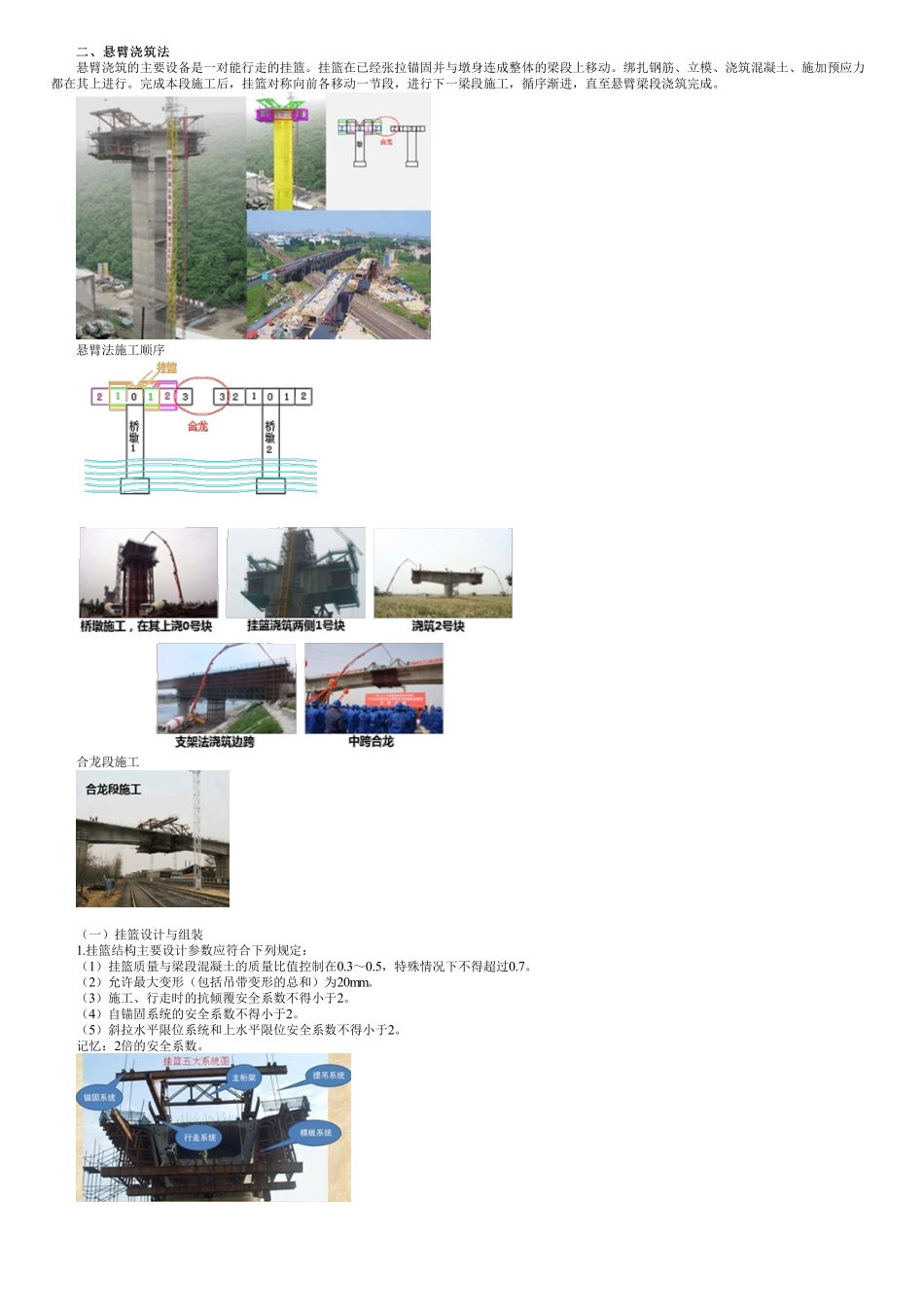

二、悬臂浇筑法二、悬臂浇筑法悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序渐进,直至悬臂梁段浇筑完成。悬臂法施工顺序合龙段施工(一)挂篮设计与组装1.挂篮结构主要设计参数应符合下列规定:(1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5,特殊情况下不得超过0.7。(2)允许最大变形(包括吊带变形的总和)为20mm。(3)施工、行走时的抗倾覆安全系数不得小于2。(4)自锚固系统的安全系数不得小于2。(5)斜拉水平限位系统和上水平限位安全系数不得小于2。记忆:2倍的安全系数。【口诀:2】佳分秘籍篮砼质比0.3~0.5特0.7最大变形20mm安全系数2当家2.挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形【2020②选】。佳分秘籍篮装检查做试验载重消除非弹变【2020年试题】下列措施中,可以达到消除挂篮组装非弹性变形的是()。A.提高安全系数B.减轻挂篮重量C.空载试运行D.载重试验『正确答案』D『答案解析』本题考查的是悬臂浇筑法。挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。(二)浇筑段落悬浇梁体一般应分四大部分浇筑:(1)墩顶梁段(0号块)。(2)墩顶梁段(0号块)两侧对称悬浇梁段。(3)边孔支架现浇梁段。(4)主梁跨中合龙段。【口诀:0→侧→边→主】佳分秘籍墩顶0号两侧浇边孔支架主合龙【2015年试题】采用悬臂浇筑法施工多跨预应力混凝土连续梁时,正确的浇筑顺序是()。A.0号块→主梁节段→边跨合龙段→中跨合龙段B.0号块→主梁节段→中跨合龙段→边跨合龙段C.主梁节段→0号块→边跨合龙段→中跨合龙段D.主梁节段→0号块→中跨合龙段→边跨合龙段『正确答案』A『答案解析』本题考查的是悬臂浇筑法。应当是先浇筑0号块,然后是墩顶梁端两则对称悬浇梁段,接着是边孔支架现浇梁段,最后是主梁跨中合龙段。(三)悬浇顺序及要求【2016①选】(1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;佳分秘籍墩顶0号临时固临时固结(2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;佳分秘籍两侧分段对称浇【案例母题·2010年一级案例】背景资料:某施工单位中标承建一座三跨预应力混凝土连续刚构桥……根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂...
