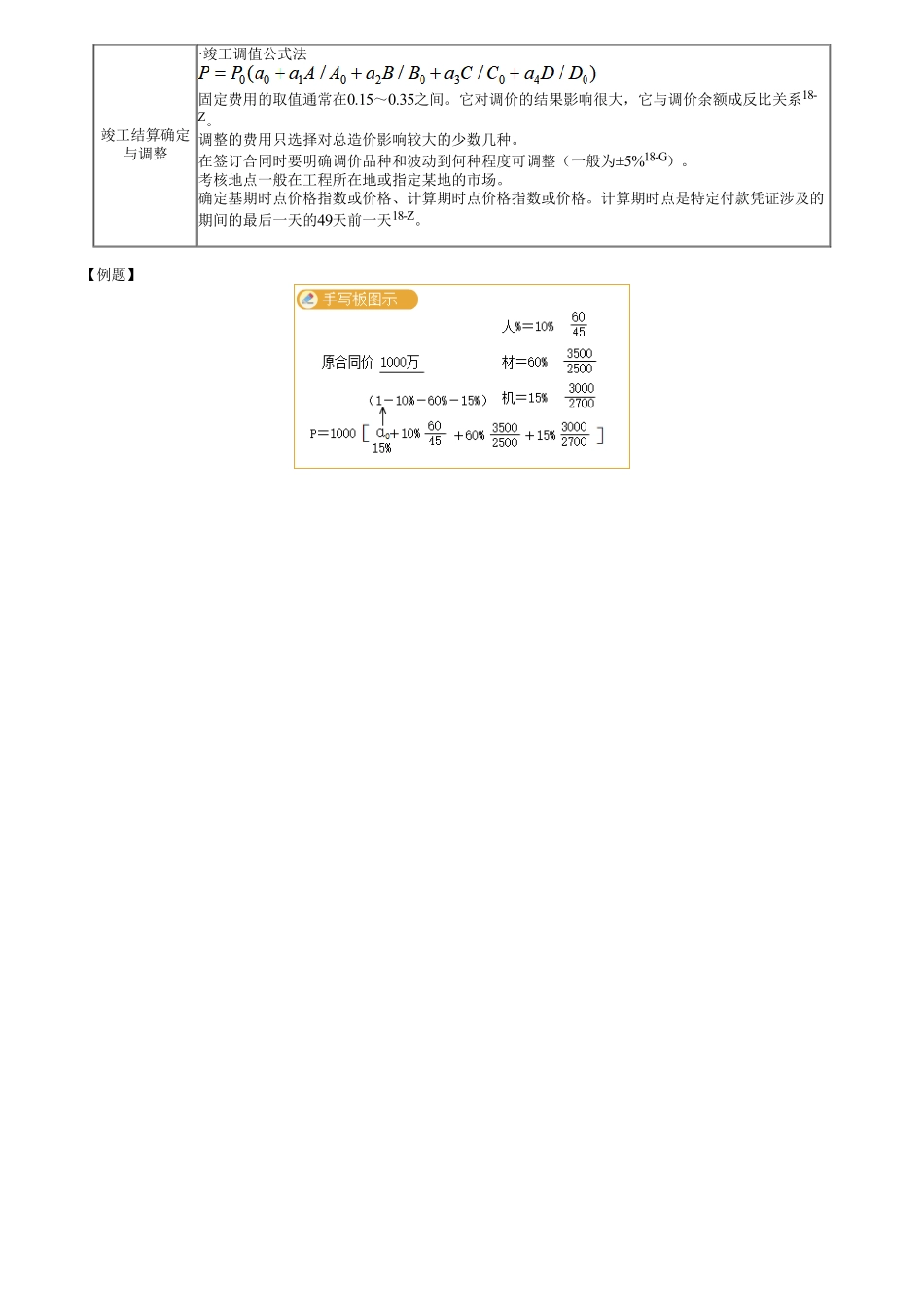

1A425043工程价款计算与调整工程价款计算与调整知识点一工程预付款和进度款的计算知识点一工程预付款和进度款的计算相关规定·工程是否实行预付款,取决于工程性质、承包工程量的大小以及发包人在招标文件中的规定。·工程实行预付款的,不得包含不属于承包商使用的费用,例如暂列金额。·预付款的预付时间应不迟于约定的开工日期前7天。·发包人没有按时支付预付款的,承包人可催告;发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。1.工程预付款的计算工程预付款的计算·百分比法——按中标的合同造价(减去不属于承包商的费用)的一定比例,或按年度完成工作量为基数确定预付款,前者较为常用。·数学计算法年度施工天数按365天计算,材料储备天数包括在途天数、加工天数、保险天数等。【例题】某项目签署合同价为2000万,合同中约定材料价款占合同价款的60%,材料储备天数为45天。【问题】求预付款为多少。『正确答案』2.预付备料款回扣预付备料款回扣·公式计算首次扣还预付款=(累计工程款-起扣点)×主材比重再次扣还预付款=(当月实际工程款)×主材比重末次扣还预付款=扣还预付款余额·约定起扣【例题】某项目合同价1000万,预付比例为20%,主要材料所占比例为40%。各月完成工程量情况如下表(不考虑其它任何扣款)月份12345完成工程量(万元)100200300300100【问题】预付款是多少?起扣点是多少,按月应支付的费用是多少?『正确答案』1.预付款=1000×20%=200万2.起扣点=1000-200/40%=500万3.按月支付的费用:月份12345完成工程量(万元)100200300300100应扣回预付款(万元)004012040应支付的费用(万元)10020026018060累计付款(万元)100300560740800知识点二工程进度款的计算知识点二工程进度款的计算支付流程·发包人应在收到付款申请后14d内予以核实,确认后向承包人出具进度款支付证书。·发包人应在签发进度款支付证书后的14天内,按照支付证书列明的金额向承包人支付进度款。·若发包人逾期未签发进度款支付证书,则视为承包人提交的进度款支付申请已被发包人认可,承包人可向发包人发出催告付款的通知。发包人应在收到通知后的14天内,按照承包人支付申请阐明的金额向承包人支付进度款。·发包人未按期支付,承包人可催告发包人,并有权获得延迟支付的利息;发包人在付款期满后的7天内仍未支付,承包人可在...
