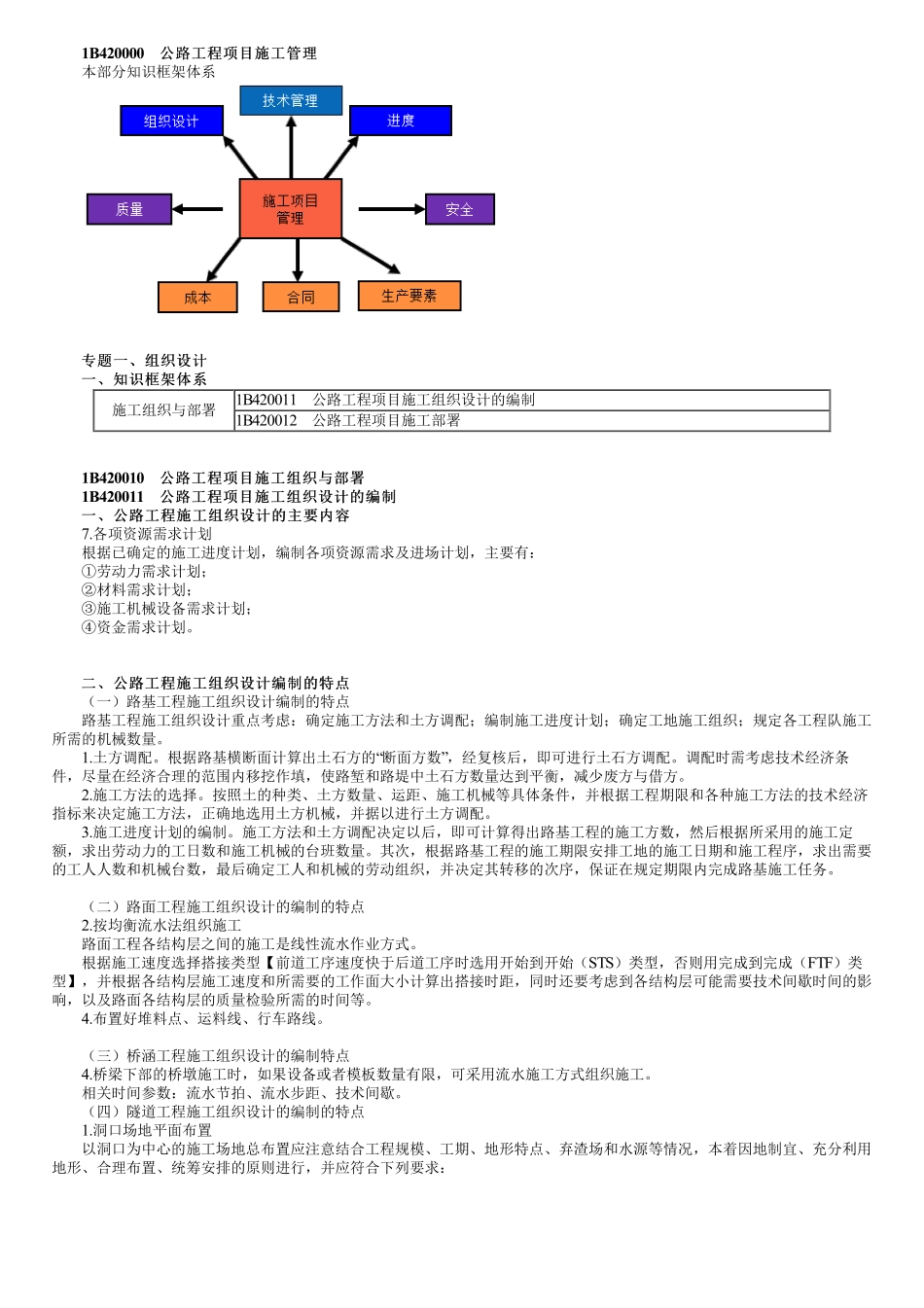

1B420000公路工程项目施工管理公路工程项目施工管理本部分知识框架体系专题一、组织设计专题一、组织设计一、知识框架体系一、知识框架体系施工组织与部署1B420011公路工程项目施工组织设计的编制1B420012公路工程项目施工部署1B420010公路工程项目施工组织与部署公路工程项目施工组织与部署1B420011公路工程项目施工组织设计的编制公路工程项目施工组织设计的编制一、公路工程施工组织设计的主要内容一、公路工程施工组织设计的主要内容7.各项资源需求计划根据已确定的施工进度计划,编制各项资源需求及进场计划,主要有:①劳动力需求计划;②材料需求计划;③施工机械设备需求计划;④资金需求计划。二、公路工程施工组织设计编制的特点二、公路工程施工组织设计编制的特点(一)路基工程施工组织设计编制的特点路基工程施工组织设计重点考虑:确定施工方法和土方调配;编制施工进度计划;确定工地施工组织;规定各工程队施工所需的机械数量。1.土方调配。根据路基横断面计算出土石方的“断面方数”,经复核后,即可进行土石方调配。调配时需考虑技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少废方与借方。2.施工方法的选择。按照土的种类、土方数量、运距、施工机械等具体条件,并根据工程期限和各种施工方法的技术经济指标来决定施工方法,正确地选用土方机械,并据以进行土方调配。3.施工进度计划的编制。施工方法和土方调配决定以后,即可计算得出路基工程的施工方数,然后根据所采用的施工定额,求出劳动力的工日数和施工机械的台班数量。其次,根据路基工程的施工期限安排工地的施工日期和施工程序,求出需要的工人人数和机械台数,最后确定工人和机械的劳动组织,并决定其转移的次序,保证在规定期限内完成路基施工任务。(二)路面工程施工组织设计的编制的特点2.按均衡流水法组织施工路面工程各结构层之间的施工是线性流水作业方式。根据施工速度选择搭接类型【前道工序速度快于后道工序时选用开始到开始(STS)类型,否则用完成到完成(FTF)类型】,并根据各结构层施工速度和所需要的工作面大小计算出搭接时距,同时还要考虑到各结构层可能需要技术间歇时间的影响,以及路面各结构层的质量检验所需的时间等。4.布置好堆料点、运料线、行车路线。(三)桥涵工程施工组织设计的编制特点4.桥梁下部的桥墩施工时,如果设备或者模板数量有限,可采用流水施工方式组织施工。相关时间参数:流水节...
