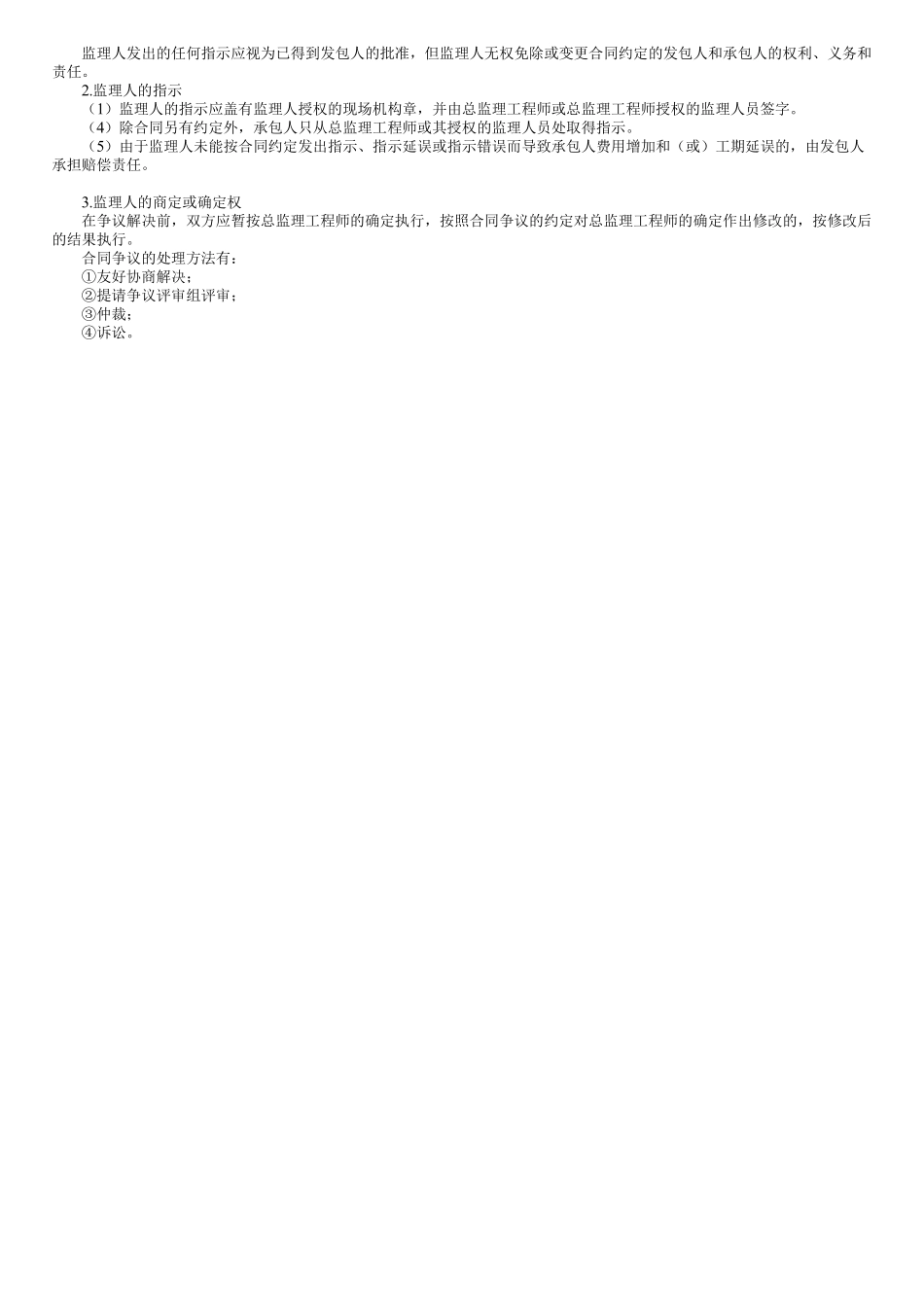

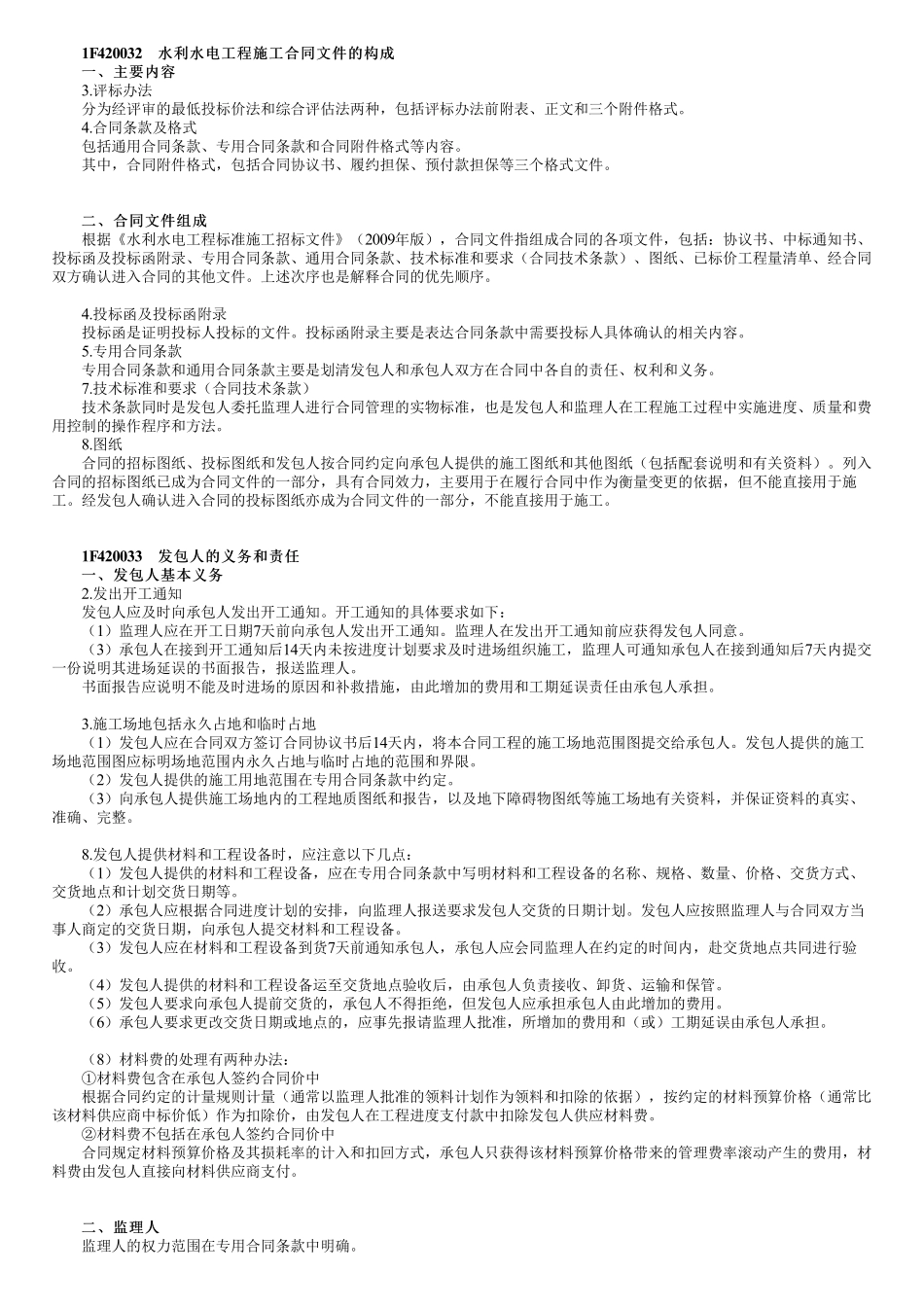

1F420032水利水电工程施工合同文件的构成水利水电工程施工合同文件的构成一、主要内容一、主要内容3.评标办法分为经评审的最低投标价法和综合评估法两种,包括评标办法前附表、正文和三个附件格式。4.合同条款及格式包括通用合同条款、专用合同条款和合同附件格式等内容。其中,合同附件格式,包括合同协议书、履约担保、预付款担保等三个格式文件。二、合同文件组成二、合同文件组成根据《水利水电工程标准施工招标文件》(2009年版),合同文件指组成合同的各项文件,包括:协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求(合同技术条款)、图纸、已标价工程量清单、经合同双方确认进入合同的其他文件。上述次序也是解释合同的优先顺序。4.投标函及投标函附录投标函是证明投标人投标的文件。投标函附录主要是表达合同条款中需要投标人具体确认的相关内容。5.专用合同条款专用合同条款和通用合同条款主要是划清发包人和承包人双方在合同中各自的责任、权利和义务。7.技术标准和要求(合同技术条款)技术条款同时是发包人委托监理人进行合同管理的实物标准,也是发包人和监理人在工程施工过程中实施进度、质量和费用控制的操作程序和方法。8.图纸合同的招标图纸、投标图纸和发包人按合同约定向承包人提供的施工图纸和其他图纸(包括配套说明和有关资料)。列入合同的招标图纸已成为合同文件的一部分,具有合同效力,主要用于在履行合同中作为衡量变更的依据,但不能直接用于施工。经发包人确认进入合同的投标图纸亦成为合同文件的一部分,不能直接用于施工。1F420033发包人的义务和责任发包人的义务和责任一、发包人基本义务一、发包人基本义务2.发出开工通知发包人应及时向承包人发出开工通知。开工通知的具体要求如下:(1)监理人应在开工日期7天前向承包人发出开工通知。监理人在发出开工通知前应获得发包人同意。(3)承包人在接到开工通知后14天内未按进度计划要求及时进场组织施工,监理人可通知承包人在接到通知后7天内提交一份说明其进场延误的书面报告,报送监理人。书面报告应说明不能及时进场的原因和补救措施,由此增加的费用和工期延误责任由承包人承担。3.施工场地包括永久占地和临时占地(1)发包人应在合同双方签订合同协议书后14天内,将本合同工程的施工场地范围图提交给承包人。发包人提供的施工场地范围图应标明场地范围内永久占地与临时占地的范围和界限。(2)发包人提供的施工用地...
