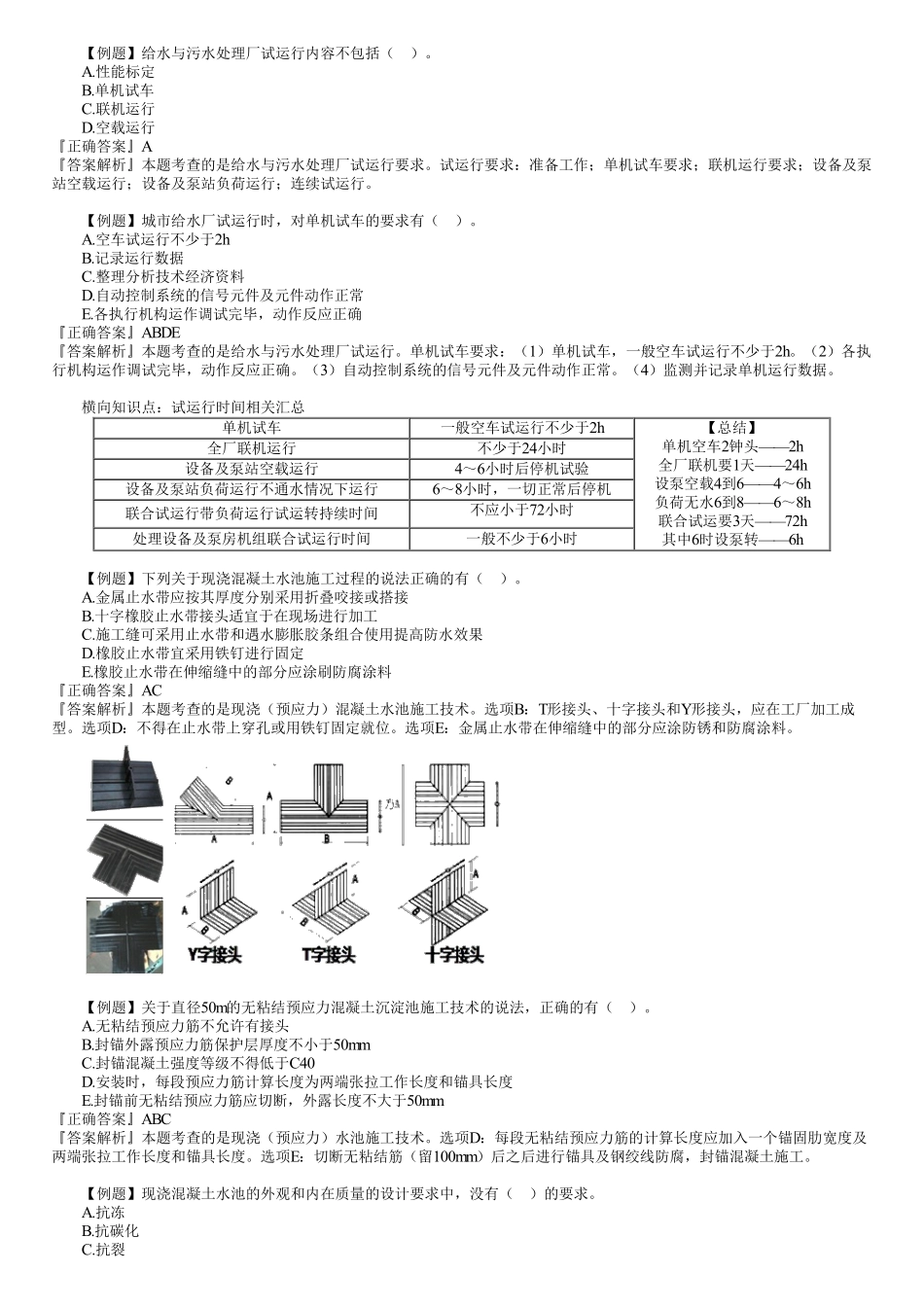

【例题】给水与污水处理厂试运行内容不包括()。A.性能标定B.单机试车C.联机运行D.空载运行『正确答案』A『答案解析』本题考查的是给水与污水处理厂试运行要求。试运行要求:准备工作;单机试车要求;联机运行要求;设备及泵站空载运行;设备及泵站负荷运行;连续试运行。【例题】城市给水厂试运行时,对单机试车的要求有()。A.空车试运行不少于2hB.记录运行数据C.整理分析技术经济资料D.自动控制系统的信号元件及元件动作正常E.各执行机构运作调试完毕,动作反应正确『正确答案』ABDE『答案解析』本题考查的是给水与污水处理厂试运行。单机试车要求:(1)单机试车,一般空车试运行不少于2h。(2)各执行机构运作调试完毕,动作反应正确。(3)自动控制系统的信号元件及元件动作正常。(4)监测并记录单机运行数据。横向知识点:试运行时间相关汇总单机试车一般空车试运行不少于2h【总结】单机空车2钟头——2h全厂联机要1天——24h设泵空载4到6——4~6h负荷无水6到8——6~8h联合试运要3天——72h其中6时设泵转——6h全厂联机运行不少于24小时设备及泵站空载运行4~6小时后停机试验设备及泵站负荷运行不通水情况下运行6~8小时,一切正常后停机联合试运行带负荷运行试运转持续时间不应小于72小时处理设备及泵房机组联合试运行时间一般不少于6小时【例题】下列关于现浇混凝土水池施工过程的说法正确的有()。A.金属止水带应按其厚度分别采用折叠咬接或搭接B.十字橡胶止水带接头适宜于在现场进行加工C.施工缝可采用止水带和遇水膨胀胶条组合使用提高防水效果D.橡胶止水带宜采用铁钉进行固定E.橡胶止水带在伸缩缝中的部分应涂刷防腐涂料『正确答案』AC『答案解析』本题考查的是现浇(预应力)混凝土水池施工技术。选项B:T形接头、十字接头和Y形接头,应在工厂加工成型。选项D:不得在止水带上穿孔或用铁钉固定就位。选项E:金属止水带在伸缩缝中的部分应涂防锈和防腐涂料。【例题】关于直径50m的无粘结预应力混凝土沉淀池施工技术的说法,正确的有()。A.无粘结预应力筋不允许有接头B.封锚外露预应力筋保护层厚度不小于50mmC.封锚混凝土强度等级不得低于C40D.安装时,每段预应力筋计算长度为两端张拉工作长度和锚具长度E.封锚前无粘结预应力筋应切断,外露长度不大于50mm『正确答案』ABC『答案解析』本题考查的是现浇(预应力)水池施工技术。选项D:每段无粘结预应力筋的计算长度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。选项E:...
