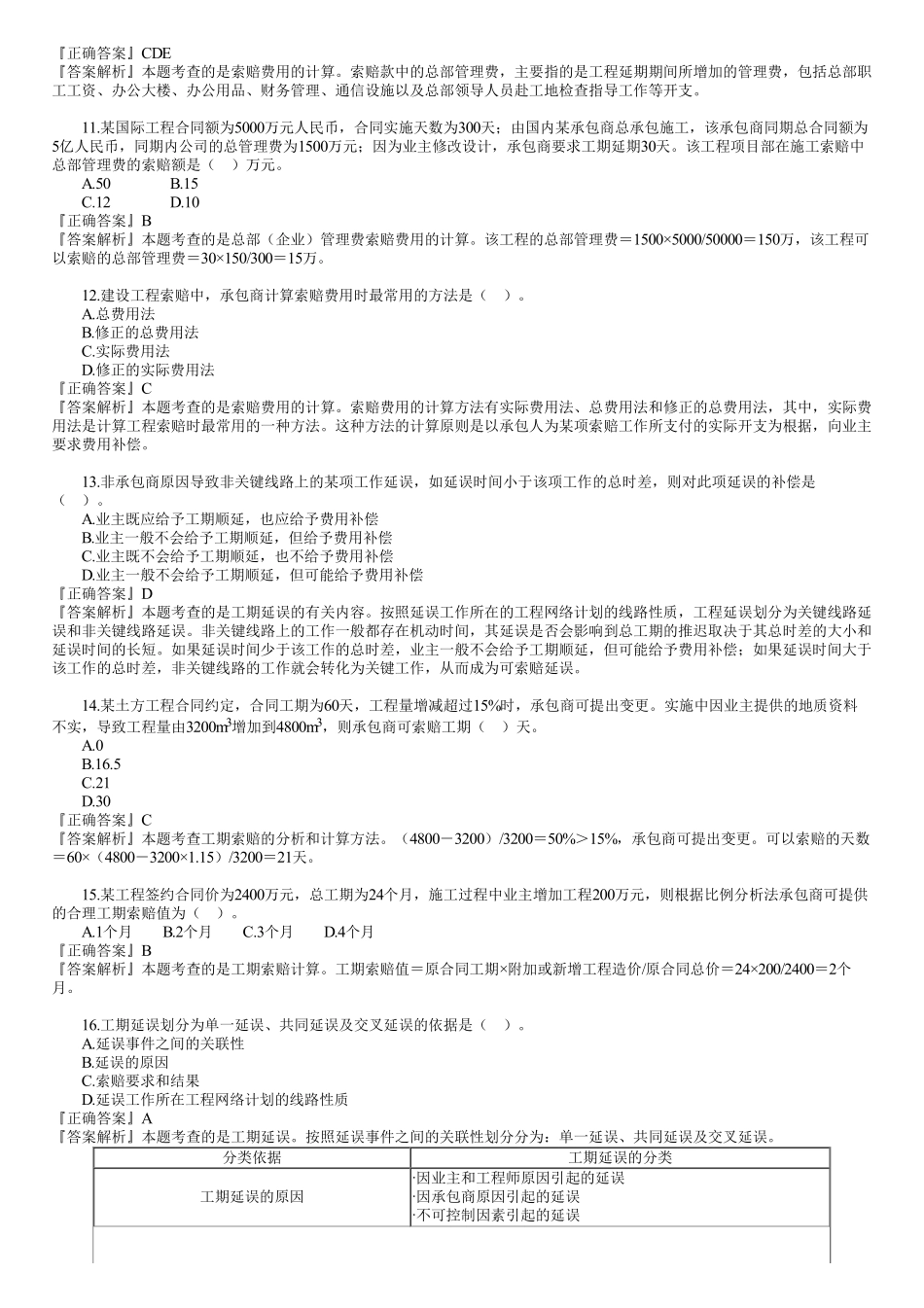

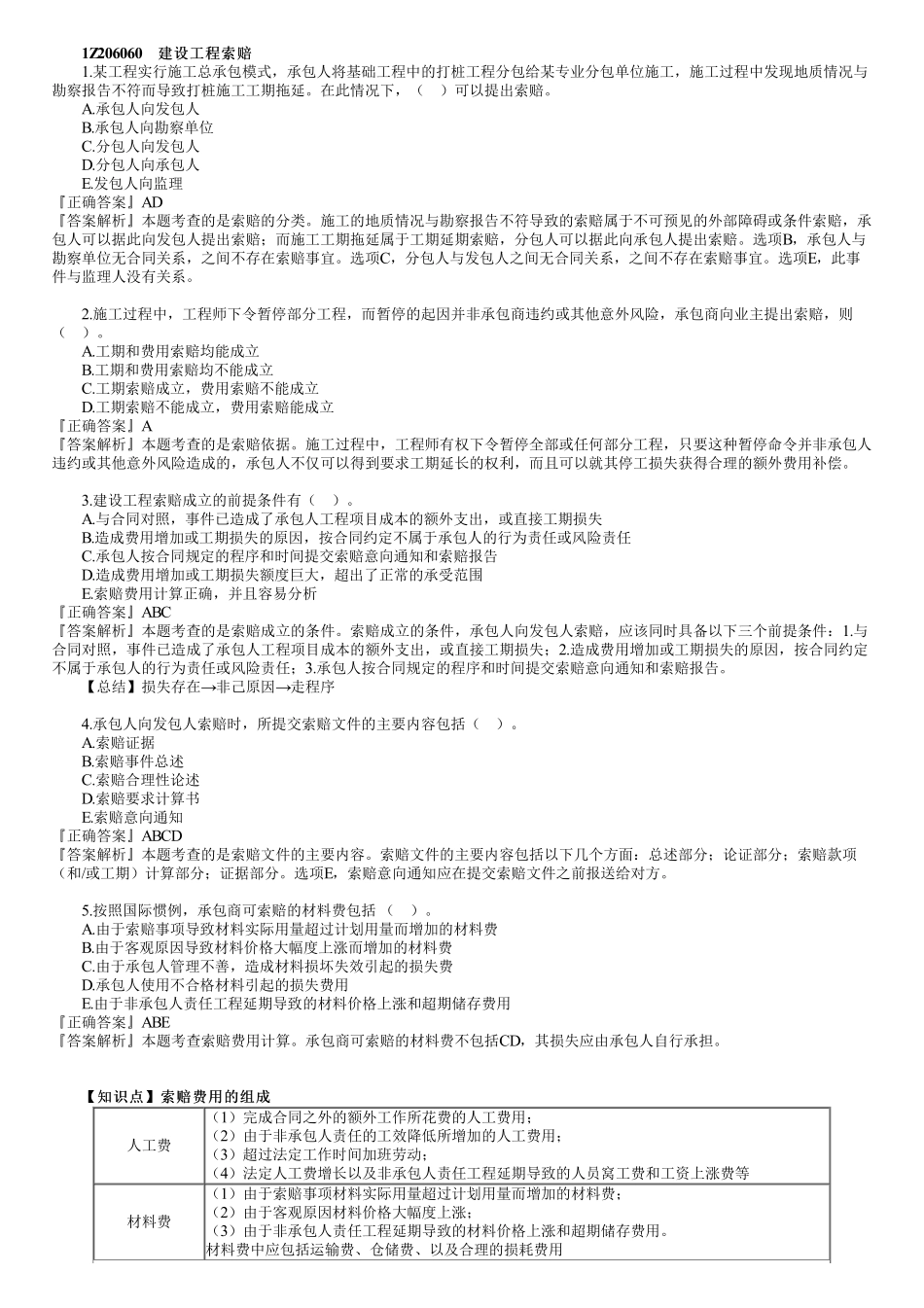

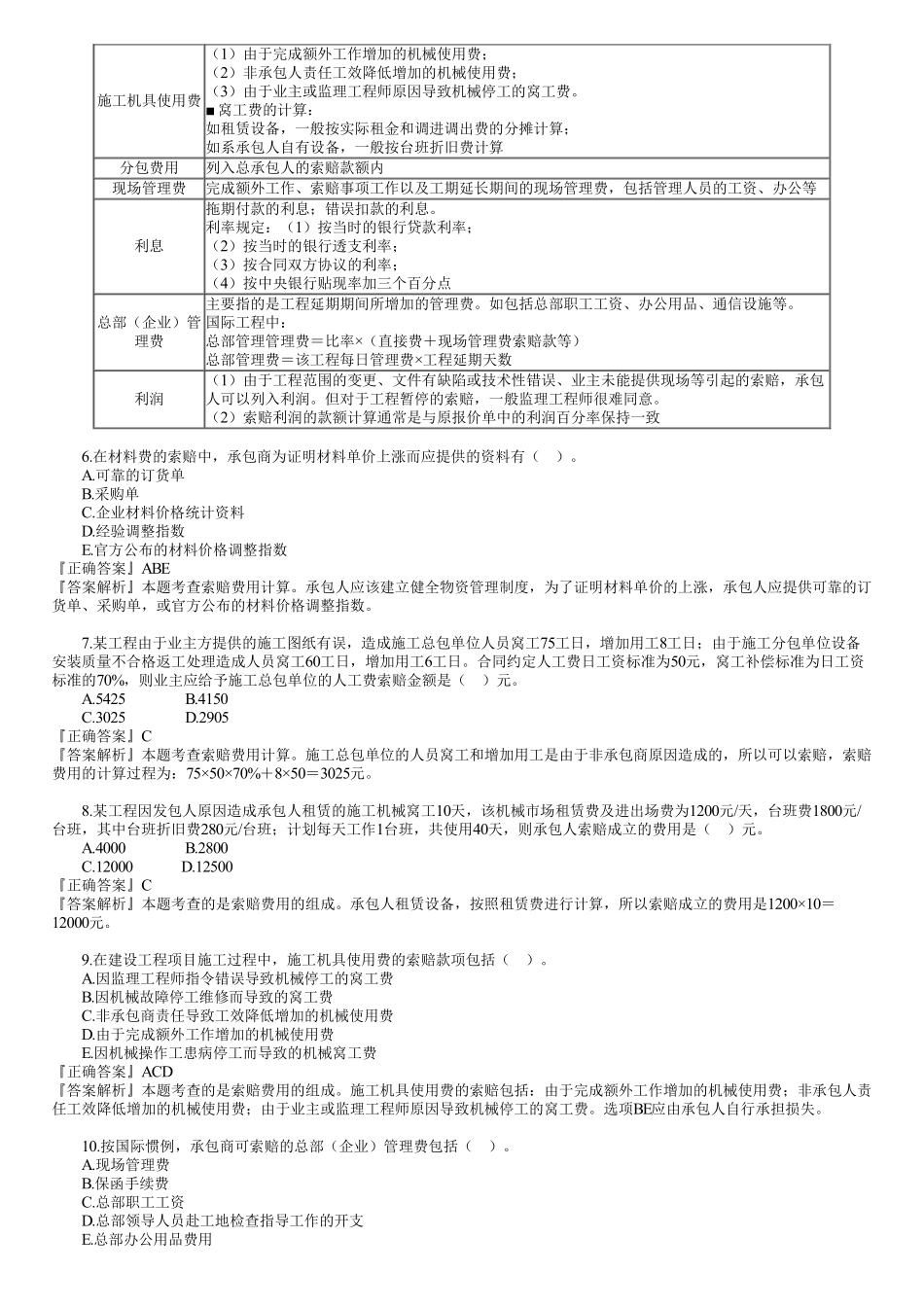

1Z206060建设工程索赔建设工程索赔1.某工程实行施工总承包模式,承包人将基础工程中的打桩工程分包给某专业分包单位施工,施工过程中发现地质情况与勘察报告不符而导致打桩施工工期拖延。在此情况下,()可以提出索赔。A.承包人向发包人B.承包人向勘察单位C.分包人向发包人D.分包人向承包人E.发包人向监理『正确答案』AD『答案解析』本题考查的是索赔的分类。施工的地质情况与勘察报告不符导致的索赔属于不可预见的外部障碍或条件索赔,承包人可以据此向发包人提出索赔;而施工工期拖延属于工期延期索赔,分包人可以据此向承包人提出索赔。选项B,承包人与勘察单位无合同关系,之间不存在索赔事宜。选项C,分包人与发包人之间无合同关系,之间不存在索赔事宜。选项E,此事件与监理人没有关系。2.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立『正确答案』A『答案解析』本题考查的是索赔依据。施工过程中,工程师有权下令暂停全部或任何部分工程,只要这种暂停命令并非承包人违约或其他意外风险造成的,承包人不仅可以得到要求工期延长的权利,而且可以就其停工损失获得合理的额外费用补偿。3.建设工程索赔成立的前提条件有()。A.与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失B.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任C.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告D.造成费用增加或工期损失额度巨大,超出了正常的承受范围E.索赔费用计算正确,并且容易分析『正确答案』ABC『答案解析』本题考查的是索赔成立的条件。索赔成立的条件,承包人向发包人索赔,应该同时具备以下三个前提条件:1.与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;2.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;3.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。【总结】损失存在→非己原因→走程序4.承包人向发包人索赔时,所提交索赔文件的主要内容包括()。A.索赔证据B.索赔事件总述C.索赔合理性论述D.索赔要求计算书E.索赔意向通知『正确答案』ABCD『答案解析』本题考查的是索赔文件的主要内容。索赔文件的主要内容包括以...
