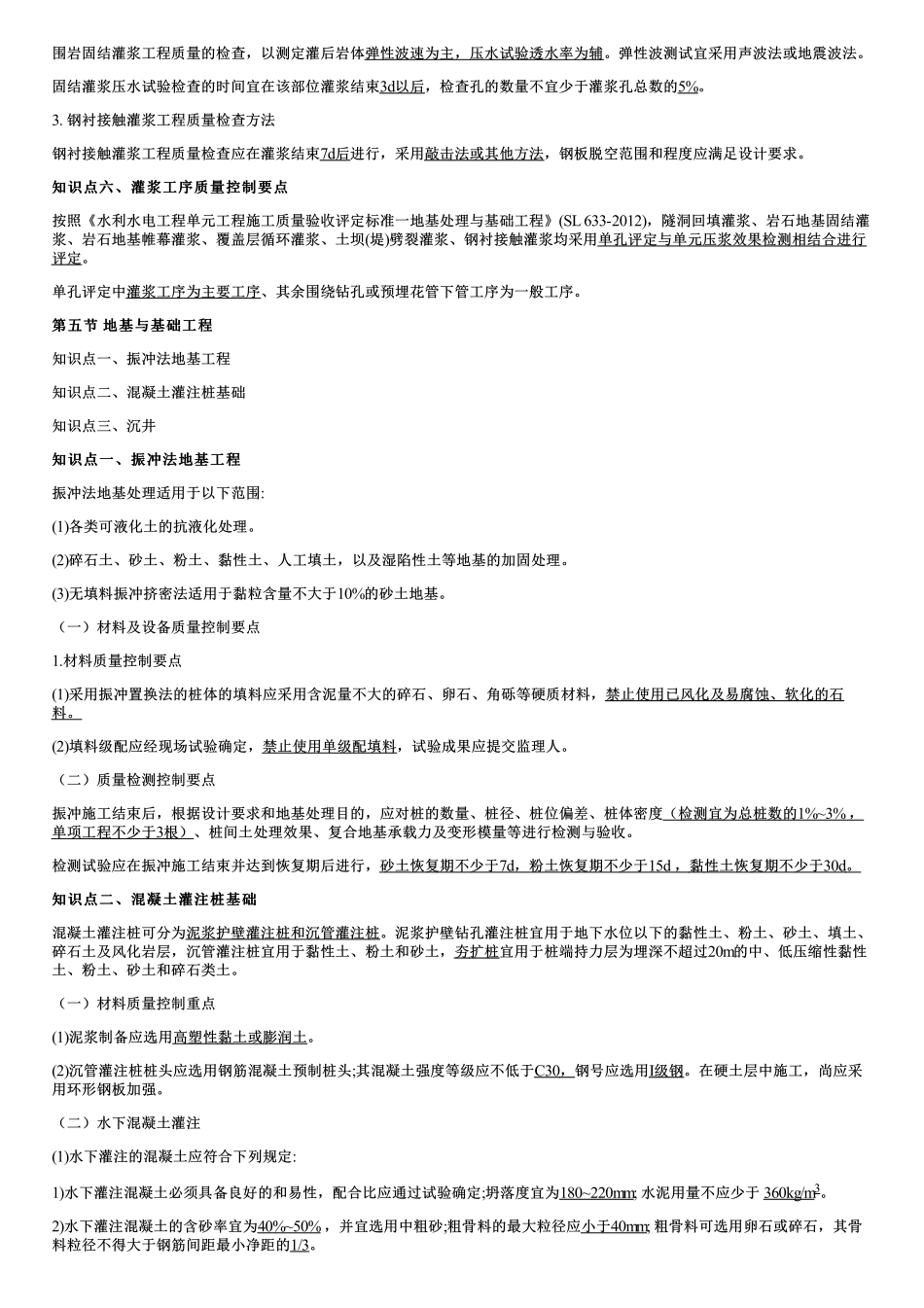

第四节第四节钻孔和灌浆工程钻孔和灌浆工程知识点一、钻孔质量控制要点知识点二、钻孔冲洗和压水试验质量控制要点知识点三、灌浆试验知识点四、帷幕灌浆及固结灌浆知识点五、地下洞室灌浆知识点六、灌浆工序质量控制要点知识点知识点一一、、钻孔质量控制要点钻孔质量控制要点(一)坝基灌浆的钻孔坝基排水孔的钻孔应按施工图纸和监理人指示的要求进行。排水孔钻孔完毕后,应仔细冲洗干净,加以保护,以防堵塞。若排水孔遭堵塞报废,应按监理人指示重钻。(二)钻孔取芯和芯样试验(1)承包人应按监理人指示进行勘探孔、灌浆先导孔、观测孔、检查孔等的钻孔取芯,并按取芯次序统一编号、填牌装箱、绘制钻孔柱状图和进行岩芯描述。(2)钻孔取芯试验应由具有相应资质试验单位完成,所有试验设备应具有产品合格证。知识点知识点二二、、钻孔冲洗和压水试验质量控制要点钻孔冲洗和压水试验质量控制要点承包人应在坝基岩石灌浆前,对所有灌浆孔(段)进行裂隙冲洗和压水试验。裂隙冲洗方法为,在孔口或段顶安放灌浆塞(孔口封闭器),向孔内泵入压力水流,压力可为灌浆压力的80%,但不大于1MPa,冲洗时间至回水澄清时止或不大于20min。知识点知识点三三、、灌浆试验灌浆试验(一)现场灌浆试验(1)承包人应按监理人指示,根据工程建筑物布置,选择地质条件中等或偏差地段进行灌浆试验,或与永久灌浆区相似的地段作为灌浆试验区。(2)承包人不得在帷幕灌浆线上进行灌浆试验。知识点知识点四四、、帷幕灌浆及固结灌浆帷幕灌浆及固结灌浆(一)灌浆时间要求(1)同一地段的基岩灌浆必须先完成固结灌浆并经检查合格后才能进行帷幕灌浆。(2)平洞内的帷幕灌浆应在平洞支护(锚杆、混凝土衬砌等)作业完成后进行。(3)岩基固结灌浆应在有混凝土盖重情况下进行,其钻孔和灌浆均需在相应部位的混凝土达到50%设计强度后方可开始灌浆。若需采用无盖重灌浆,应经监理人批准。知识点知识点五五、、地下洞室灌浆地下洞室灌浆(一)灌浆时间及顺序水工洞混凝土衬砌段的灌浆,应按先回填灌浆后固结灌浆的顺序进行。回填灌浆应在衬砌混凝土达到70%设计强度后进行,固结灌浆宜在该部位的回填灌浆结束7d后进行。当洞中布置有帷幕灌浆时,应按照先回填灌浆、再固结灌浆、后帷幕灌浆的顺序施工。(二)质量检查方法1.回填灌浆工程质量检查方法回填灌浆工程质量的检查,可采用检查孔注浆试验或取芯检查的方法,检查时间分别在该部位灌浆结束7d或28d以后。2.围岩固结灌浆工程质量检查方法围岩...
