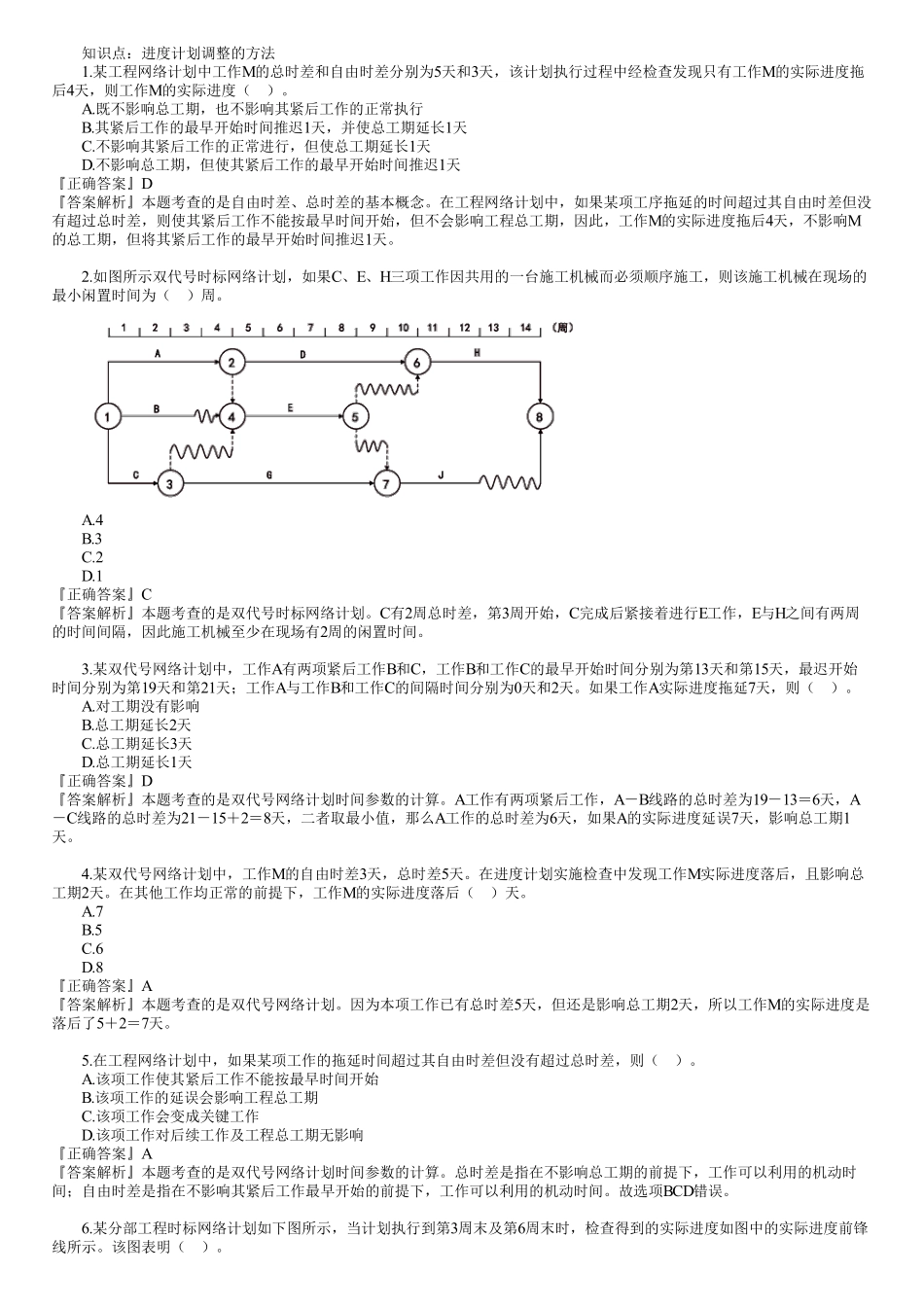

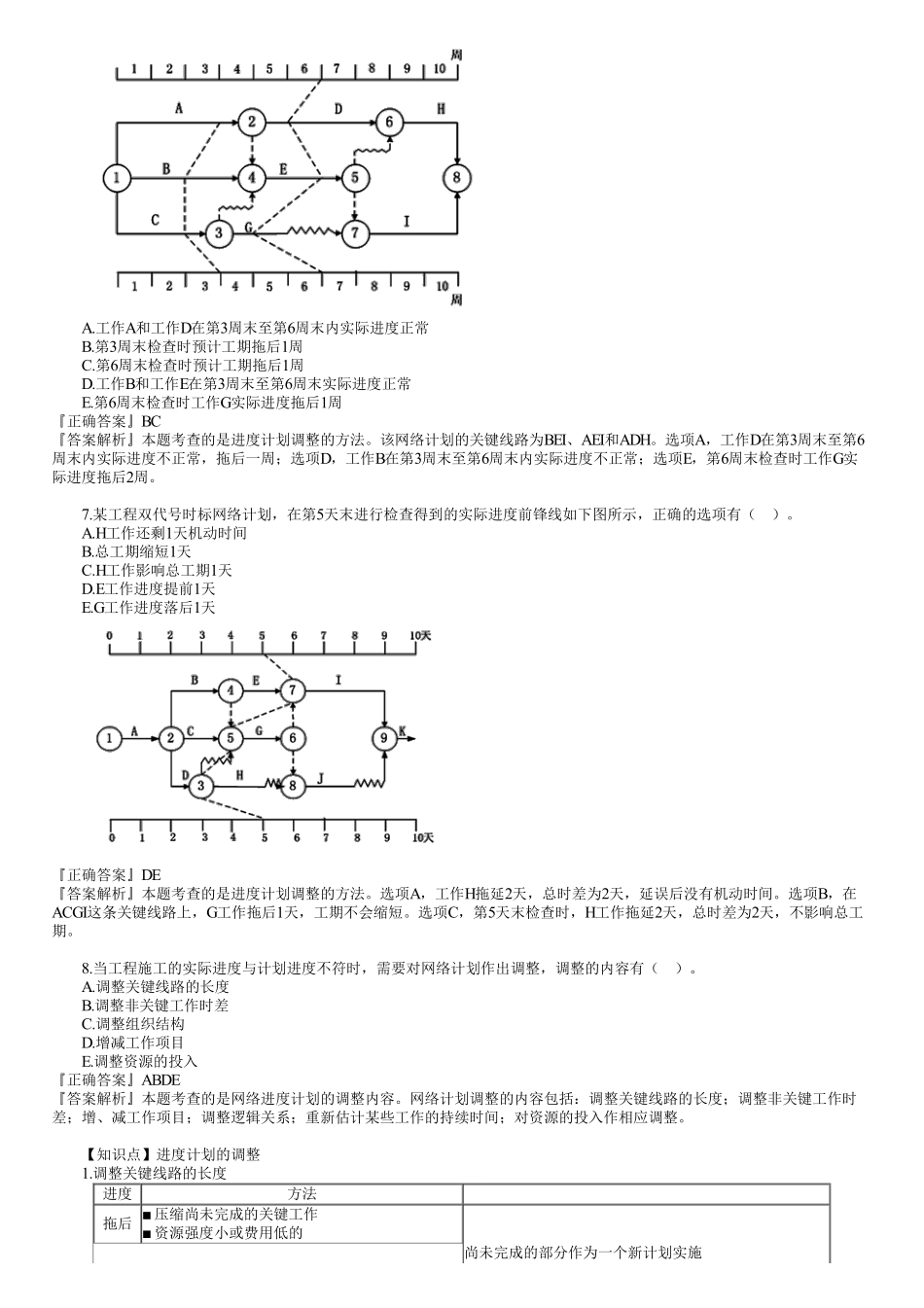

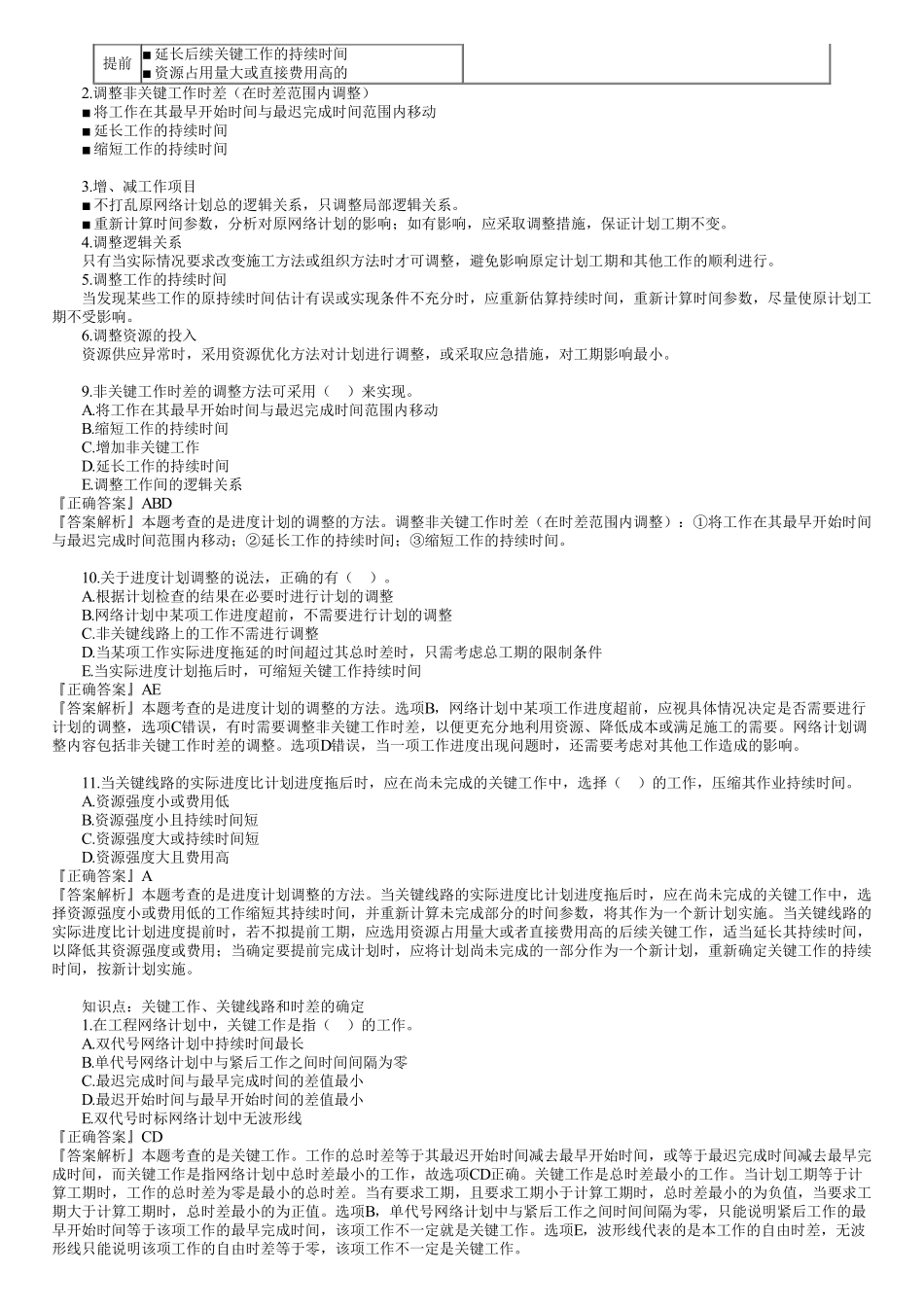

知识点:进度计划调整的方法1.某工程网络计划中工作M的总时差和自由时差分别为5天和3天,该计划执行过程中经检查发现只有工作M的实际进度拖后4天,则工作M的实际进度()。A.既不影响总工期,也不影响其紧后工作的正常执行B.其紧后工作的最早开始时间推迟1天,并使总工期延长1天C.不影响其紧后工作的正常进行,但使总工期延长1天D.不影响总工期,但使其紧后工作的最早开始时间推迟1天『正确答案』D『答案解析』本题考查的是自由时差、总时差的基本概念。在工程网络计划中,如果某项工序拖延的时间超过其自由时差但没有超过总时差,则使其紧后工作不能按最早时间开始,但不会影响工程总工期,因此,工作M的实际进度拖后4天,不影响M的总工期,但将其紧后工作的最早开始时间推迟1天。2.如图所示双代号时标网络计划,如果C、E、H三项工作因共用的一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。A.4B.3C.2D.1『正确答案』C『答案解析』本题考查的是双代号时标网络计划。C有2周总时差,第3周开始,C完成后紧接着进行E工作,E与H之间有两周的时间间隔,因此施工机械至少在现场有2周的闲置时间。3.某双代号网络计划中,工作A有两项紧后工作B和C,工作B和工作C的最早开始时间分别为第13天和第15天,最迟开始时间分别为第19天和第21天;工作A与工作B和工作C的间隔时间分别为0天和2天。如果工作A实际进度拖延7天,则()。A.对工期没有影响B.总工期延长2天C.总工期延长3天D.总工期延长1天『正确答案』D『答案解析』本题考查的是双代号网络计划时间参数的计算。A工作有两项紧后工作,A-B线路的总时差为19-13=6天,A-C线路的总时差为21-15+2=8天,二者取最小值,那么A工作的总时差为6天,如果A的实际进度延误7天,影响总工期1天。4.某双代号网络计划中,工作M的自由时差3天,总时差5天。在进度计划实施检查中发现工作M实际进度落后,且影响总工期2天。在其他工作均正常的前提下,工作M的实际进度落后()天。A.7B.5C.6D.8『正确答案』A『答案解析』本题考查的是双代号网络计划。因为本项工作已有总时差5天,但还是影响总工期2天,所以工作M的实际进度是落后了5+2=7天。5.在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,则()。A.该项工作使其紧后工作不能按最早时间开始B.该项工作的延误会影响工程总工期C.该项工作会变成关键工作D.该项工作对后续工作及工程总工期无影响『正确答案』A『答案解...
