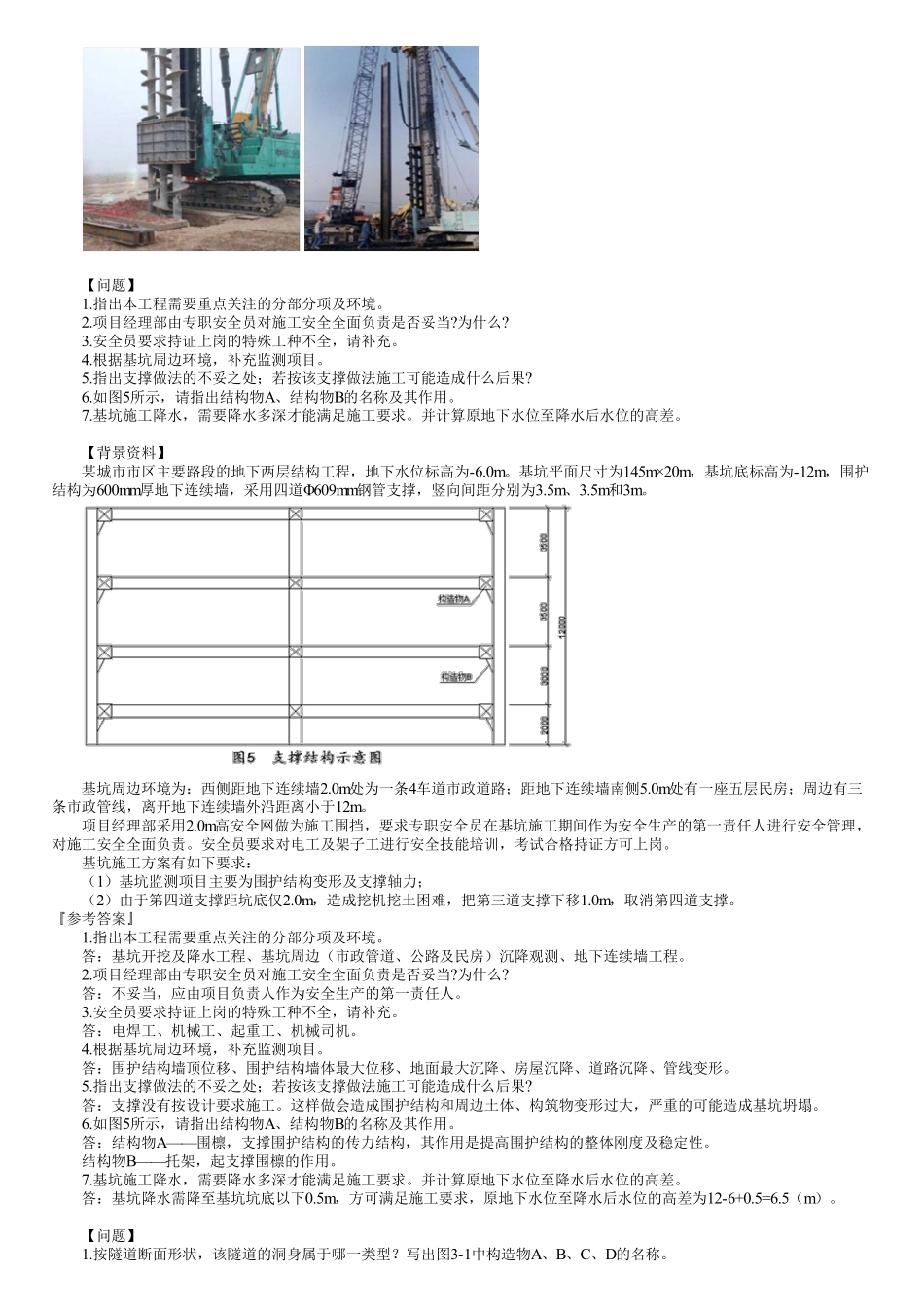

【问题】1.图3-1右侧虚线范围断面内应该设几道水平施工缝?写出图3-2中底板与负二层侧墙水平施工缝正确位置对应的字母。2.该仓顶板混凝土浇筑过程应留置几组混凝土试件?并写出对应的养护条件。3.支架搭设方案是否需要经专家论证?写出原因。背景资料:某公司承建一项地铁车站土建工程,车站长236m,标准段宽19.6m,底板埋深16.2m,地下水位标高为13.5m,车站为地下二层三跨岛式结构,采用明挖法施工。围护结构为地下连续墙,内支撑第一道为钢筋混凝土支撑,其余为800mm钢管支撑,基坑内设管井降水。车站围护结构及支撑断面示意如图3-1。项目部将整个车站划分为12仓施工,标准段每仓长度20m,每仓的混凝土浇筑施工顺序为:垫层→底板→负二层侧墙→中板→负一层侧墙→顶板,按照上述工序和规范要求设置了水平施工缝,其中底板与负二层侧墙的水平施工缝设置如图3-2所示。标准段某仓顶板施工时,日均气温23℃,为检验评定混凝土强度,控制模板拆除时间,项目后按相关要求留置了混凝土试件。顶板模板支撑体系采用盘扣式满堂支架,项目部编制了支架搭设专项方案,由于搭设高度不足8m,项目部认为该方案不必经过专家论证。『参考答案』1.图3-1右侧虚线范围断面内应该设几道水平施工缝?写出图3-2中底板与负二层侧墙水平施工缝正确位置对应的字母。答:四道;A2.该仓顶板混凝土浇筑过程应留置几组混凝土试件?并写出对应的养护条件。答:3组;养护条件:与顶板混凝土同条件养护,不少于14天。3.支架搭设方案是否需要经专家论证?写出原因。答:是。原因:模板支撑体系搭设跨度超过18m,需要专家论证。【问题】1.给出图5中A、B构(部)件的名称,并分别简述其作用。2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。3.给出项目部堵漏措施的具体步骤。4.项目部提出的索赔是否成立?说明理由。5.列出基坑围护结构施工的大型机械设备。【背景资料】某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基坑围护结构采用SMW工法桩、基坑的深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为钢管支撑(见图5)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,...
