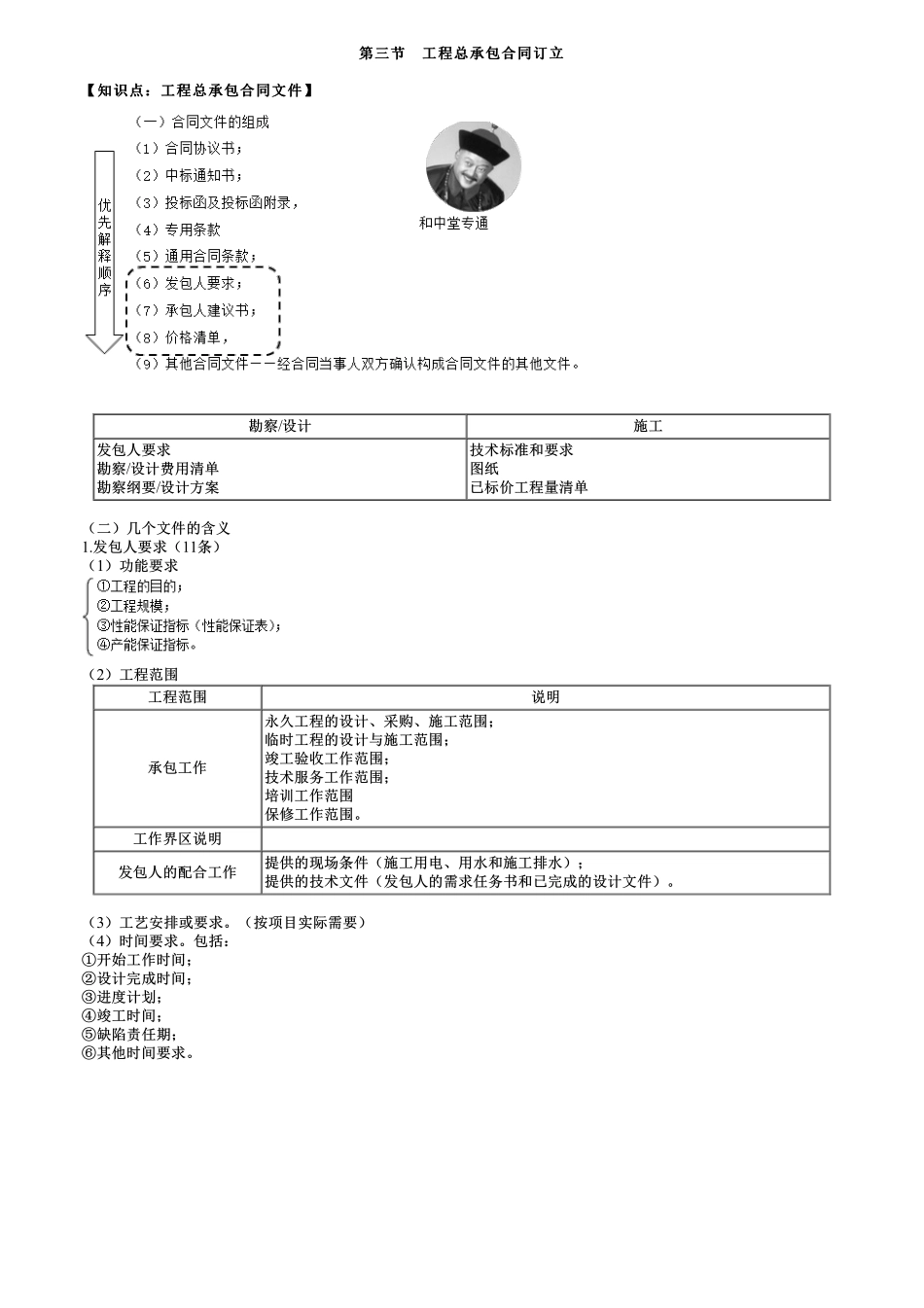

第三节工程总承包合同订立第三节工程总承包合同订立【知识点:工程总承包合同文件】【知识点:工程总承包合同文件】勘察/设计施工发包人要求勘察/设计费用清单勘察纲要/设计方案技术标准和要求图纸已标价工程量清单(二)几个文件的含义1.发包人要求(11条)(1)功能要求(2)工程范围工程范围说明承包工作永久工程的设计、采购、施工范围;临时工程的设计与施工范围;竣工验收工作范围;技术服务工作范围;培训工作范围保修工作范围。工作界区说明发包人的配合工作提供的现场条件(施工用电、用水和施工排水);提供的技术文件(发包人的需求任务书和已完成的设计文件)。(3)工艺安排或要求。(按项目实际需要)(4)时间要求。包括:①开始工作时间;②设计完成时间;③进度计划;④竣工时间;⑤缺陷责任期;⑥其他时间要求。(6)竣工试验1)第一阶段,如对单车试验等的要求,包括试验前准备;2)第二阶段,如对联动试车、投料试车等的要求,包括人员、设备、材料、燃料、电力、消耗品、工具等必要条件;3)第三阶段,如对性能测试及其他竣工试验的要求,包括产能指标、产品质量标准、运营指标、环保指标等。(7)竣工验收。(8)竣工后试验(如有)。(9)文件要求。包括:设计文件,及其相关审批、核准、备案要求;沟通计划;风险管理计划;竣工文件和工程的其他记录;操作和维修手册和其他承包人文件。(10)工程项目管理规定。包括:质量、进度、支付、健康、安全与环境管理体系、沟通、变更等。(11)其他要求。包括:对承包人的主要人员资格要求,相关审批、核准和备案手续的办理;对项目业主人员的操作培训;分包;设备供应商;缺陷责任期的服务要求等。2.承包人建议书承包人建议书是对"发包人要求"的响应文件,包括承包人的工程设计方案和设备方案的说明;分包方案;对发包人要求中的错误说明等内容。3.价格清单设计施工总承包合同的价格清单,指承包人按投标文件中规定的格式和要求填写,并标明价格的报价单。价格清单是指承包人完成所提投标方案计算的设计、施工、竣工、试运行、缺陷责任期各阶段的计划费用,清单价格费用的总和为签约合同价。4.知识产权(设计成果)设计施工总承包合同承包人完成的设计工作成果和建造完成的建筑物,除署名权以外的著作权以及建筑物形象使用收益等其他知识产权均归发包人享有(专用合同条款另有约定除外)。承包人在投标文件中采用专利技术的,专利技术的使用费包含在投标报价内。承包人在进行设...
