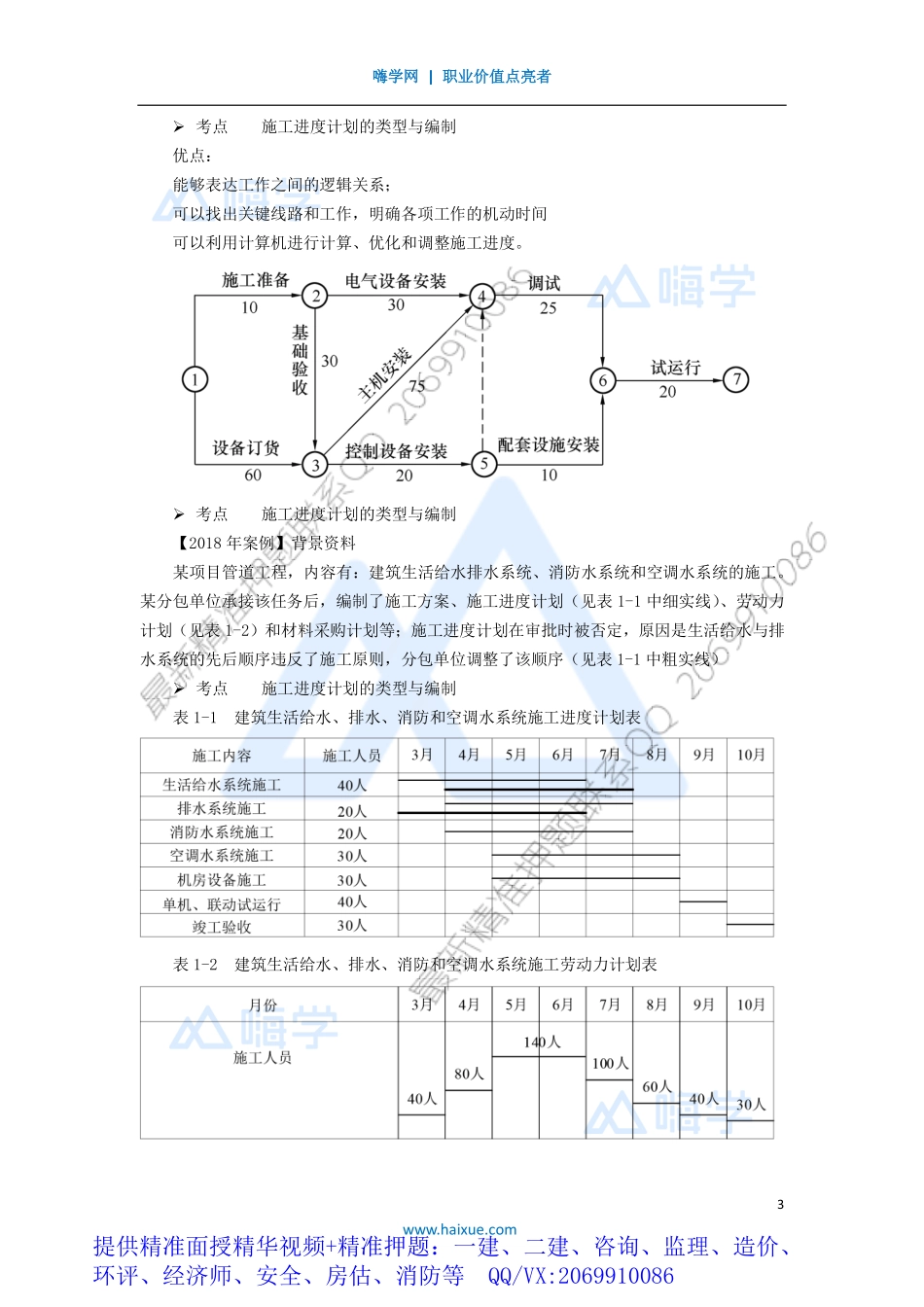

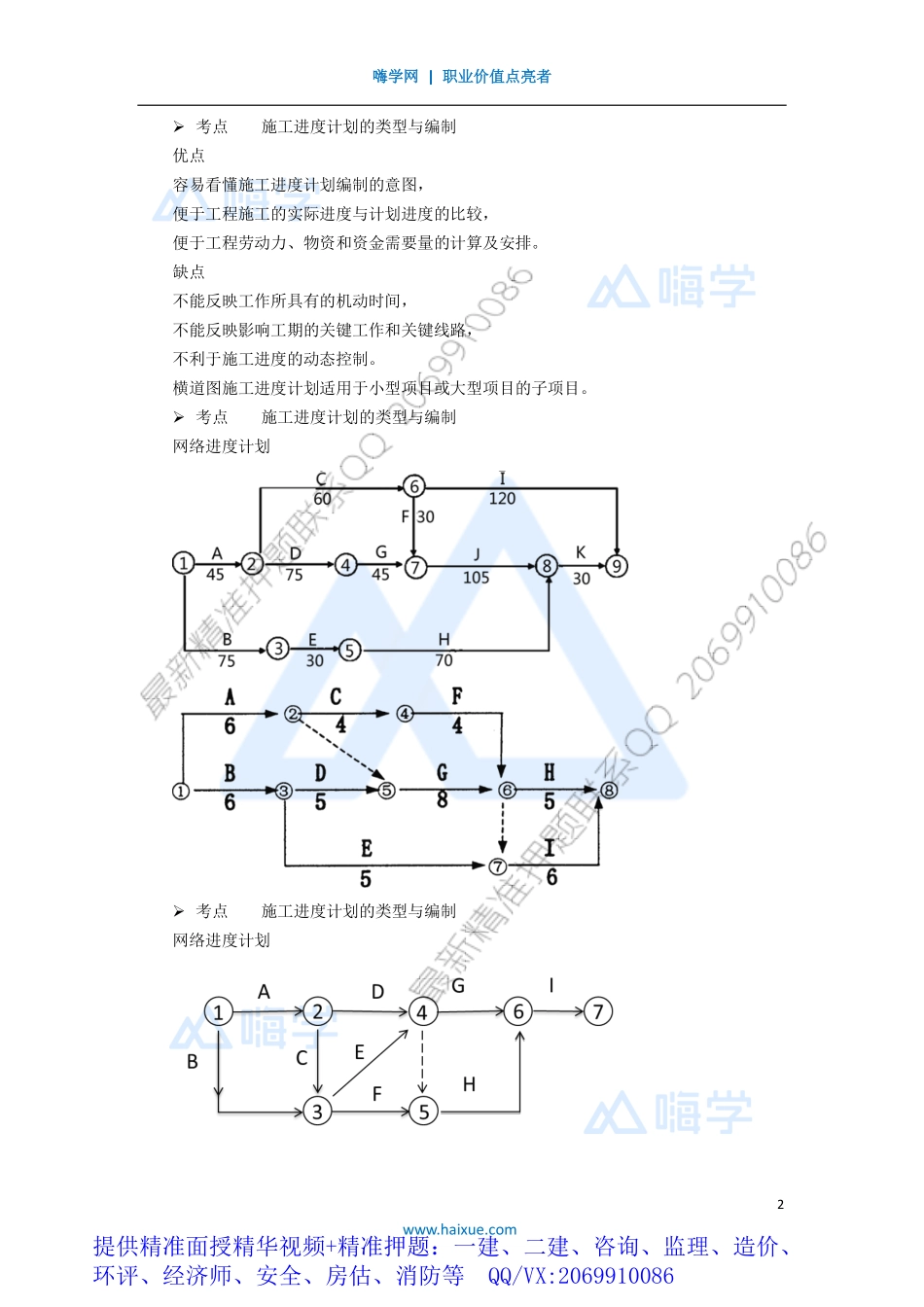

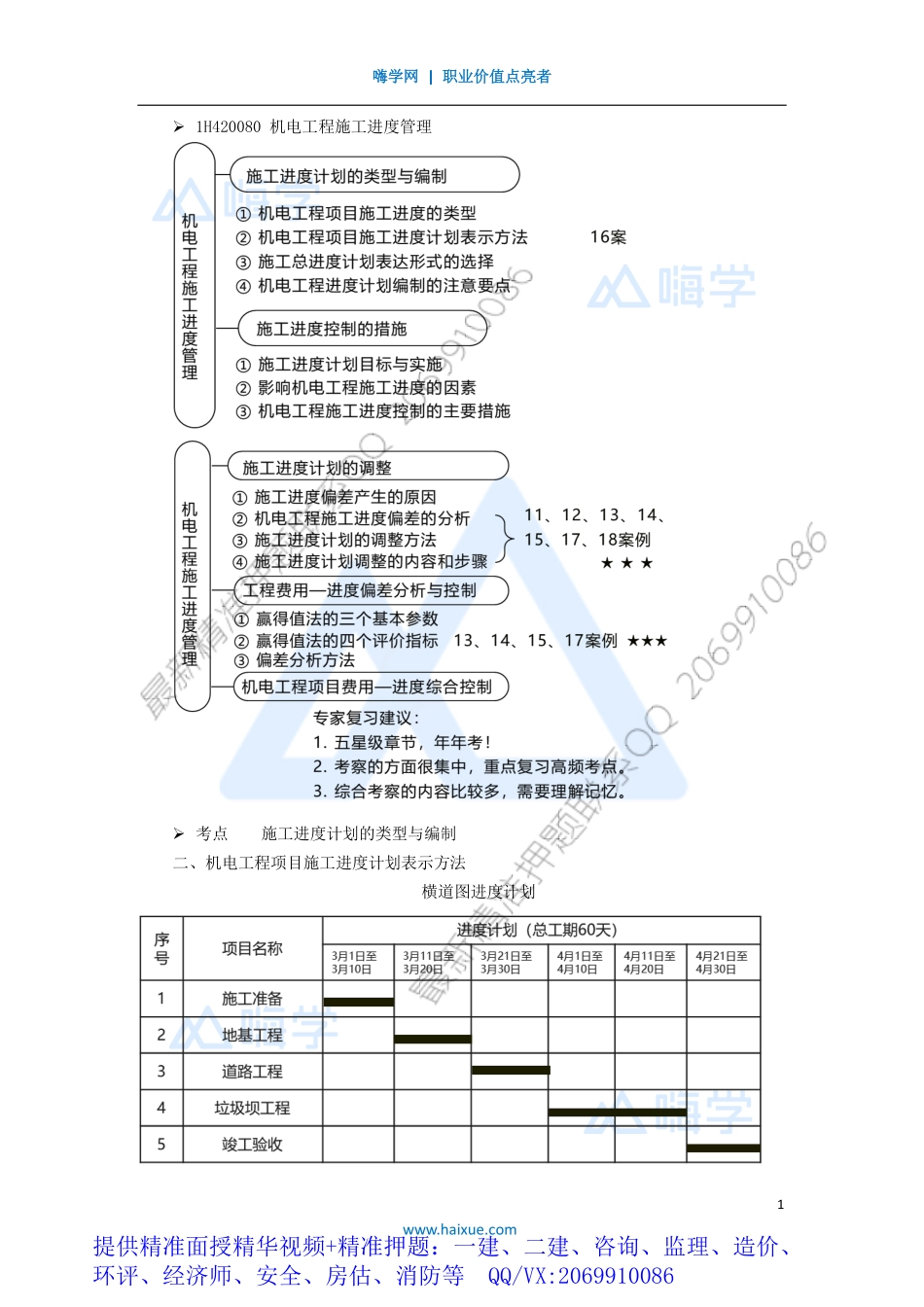

嗨学网|职业价值点亮者1www.haixue.com1H420080机电工程施工进度管理考点施工进度计划的类型与编制二、机电工程项目施工进度计划表示方法横道图进度计划提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086嗨学网|职业价值点亮者2www.haixue.com考点施工进度计划的类型与编制优点容易看懂施工进度计划编制的意图,便于工程施工的实际进度与计划进度的比较,便于工程劳动力、物资和资金需要量的计算及安排。缺点不能反映工作所具有的机动时间,不能反映影响工期的关键工作和关键线路,不利于施工进度的动态控制。横道图施工进度计划适用于小型项目或大型项目的子项目。考点施工进度计划的类型与编制网络进度计划考点施工进度计划的类型与编制网络进度计划提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086嗨学网|职业价值点亮者3www.haixue.com考点施工进度计划的类型与编制优点:能够表达工作之间的逻辑关系;可以找出关键线路和工作,明确各项工作的机动时间可以利用计算机进行计算、优化和调整施工进度。考点施工进度计划的类型与编制【2018年案例】背景资料某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1-1中细实线)、劳动力计划(见表1-2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1-1中粗实线)考点施工进度计划的类型与编制表1-1建筑生活给水、排水、消防和空调水系统施工进度计划表表1-2建筑生活给水、排水、消防和空调水系统施工劳动力计划表提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086嗨学网|职业价值点亮者4www.haixue.com考点施工进度计划的类型与编制答案:1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力计划调整后,3月份和7月份的施工人员分别是20人和120人考点施工进度计划的类型与编制【经典案例】根据逻辑关系表画网络图背景:南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B...
