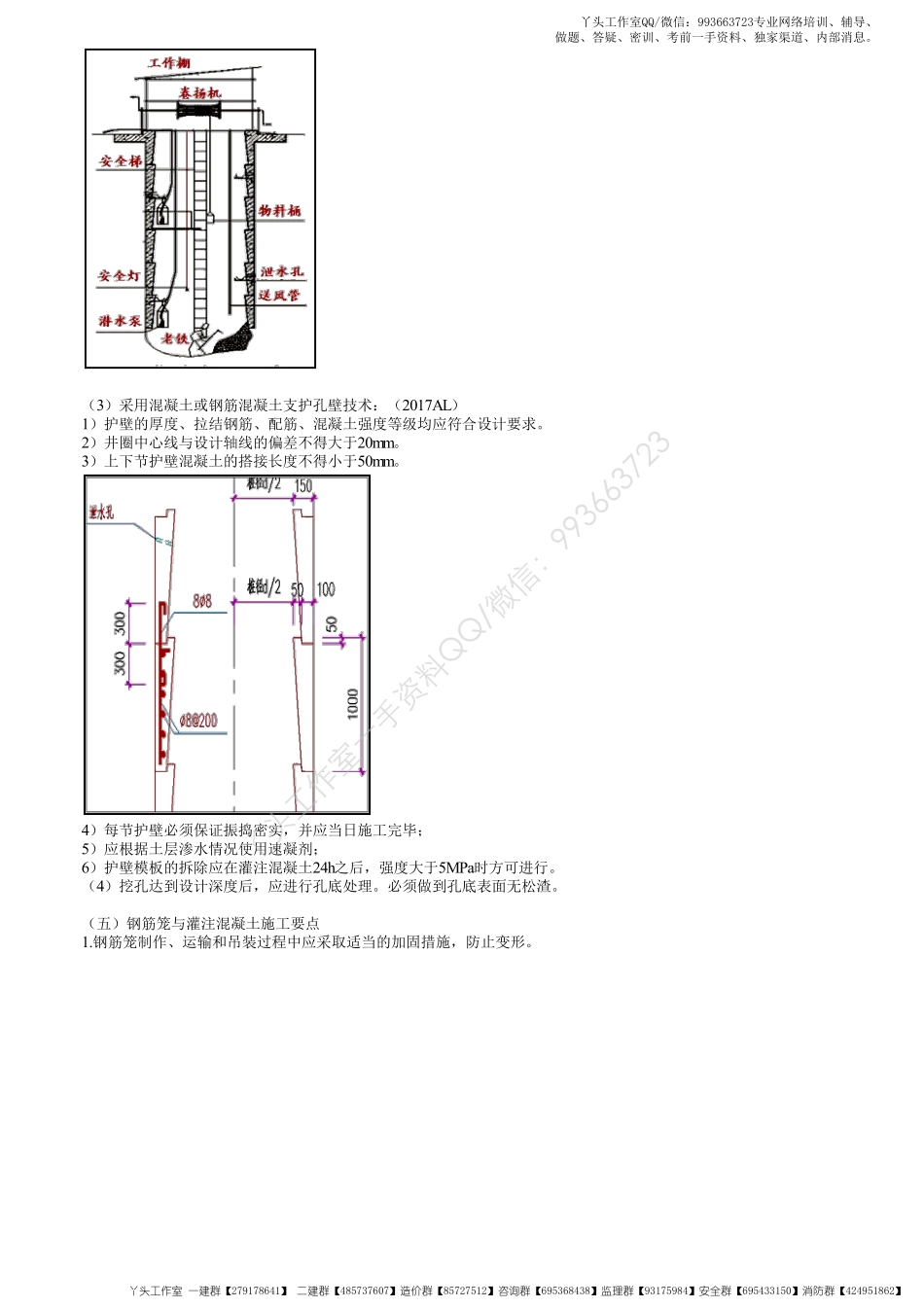

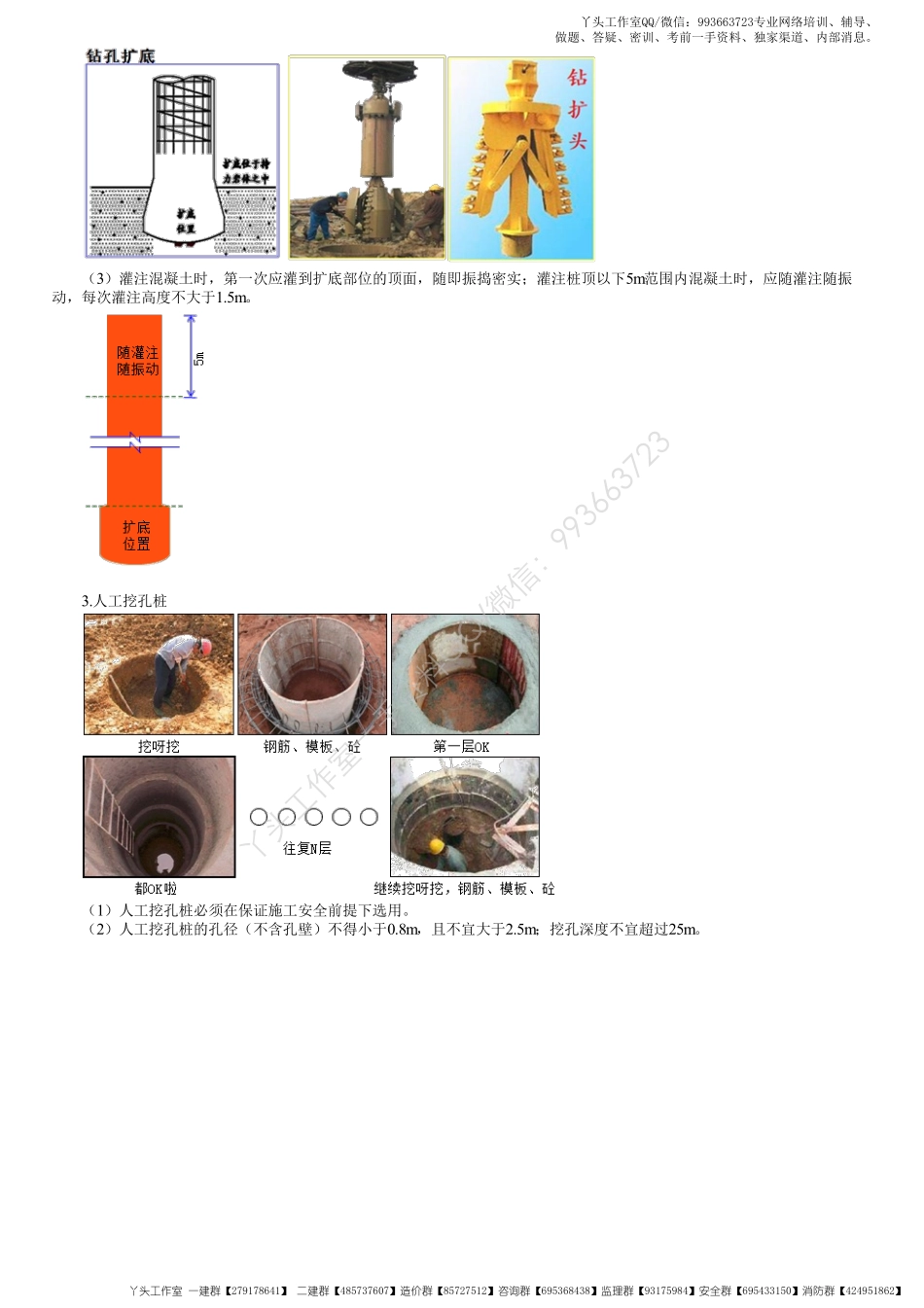

(四)干作业成孔1.长螺旋钻孔(1)钻机定位后,应进行复检,钻头与桩位点偏差不得大于20mm;开孔时下钻速度应缓慢;钻进过程中,不宜反转或提升钻杆。(2)在钻进过程中遇到卡钻、钻机摇晃、偏斜或发生异常声响时,应立即停钻,查明原因,采取相应措施后方可继续作业。(3)钻至设计标高后,应先泵入混凝土并停顿10~20s,再缓慢提升钻杆。提钻速度应根据土层情况确定,并保证管内有一定高度的混凝土。(4)混凝土压灌结束后,应立即将钢筋笼插至设计深度,并及时清除钻杆及泵(软)管内残留混凝土。【此处动图效果见视频】2.钻孔扩底(1)钻杆应保持垂直稳固,位置准确,防止因钻杆晃动引起孔径扩大。(2)钻孔扩底桩施工扩底孔部分虚土厚度应符合设计要求。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】(3)灌注混凝土时,第一次应灌到扩底部位的顶面,随即振捣密实;灌注桩顶以下5m范围内混凝土时,应随灌注随振动,每次灌注高度不大于1.5m。3.人工挖孔桩(1)人工挖孔桩必须在保证施工安全前提下选用。(2)人工挖孔桩的孔径(不含孔壁)不得小于0.8m,且不宜大于2.5m;挖孔深度不宜超过25m。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】(3)采用混凝土或钢筋混凝土支护孔壁技术:(2017AL)1)护壁的厚度、拉结钢筋、配筋、混凝土强度等级均应符合设计要求。2)井圈中心线与设计轴线的偏差不得大于20mm。3)上下节护壁混凝土的搭接长度不得小于50mm。4)每节护壁必须保证振捣密实,并应当日施工完毕;5)应根据土层渗水情况使用速凝剂;6)护壁模板的拆除应在灌注混凝土24h之后,强度大于5MPa时方可进行。(4)挖孔达到设计深度后,应进行孔底处理。必须做到孔底表面无松渣。(五)钢筋笼与灌注混凝土施工要点1.钢筋笼制作、运输和吊装过程中应采取适当的加固措施,防止变形。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:...
