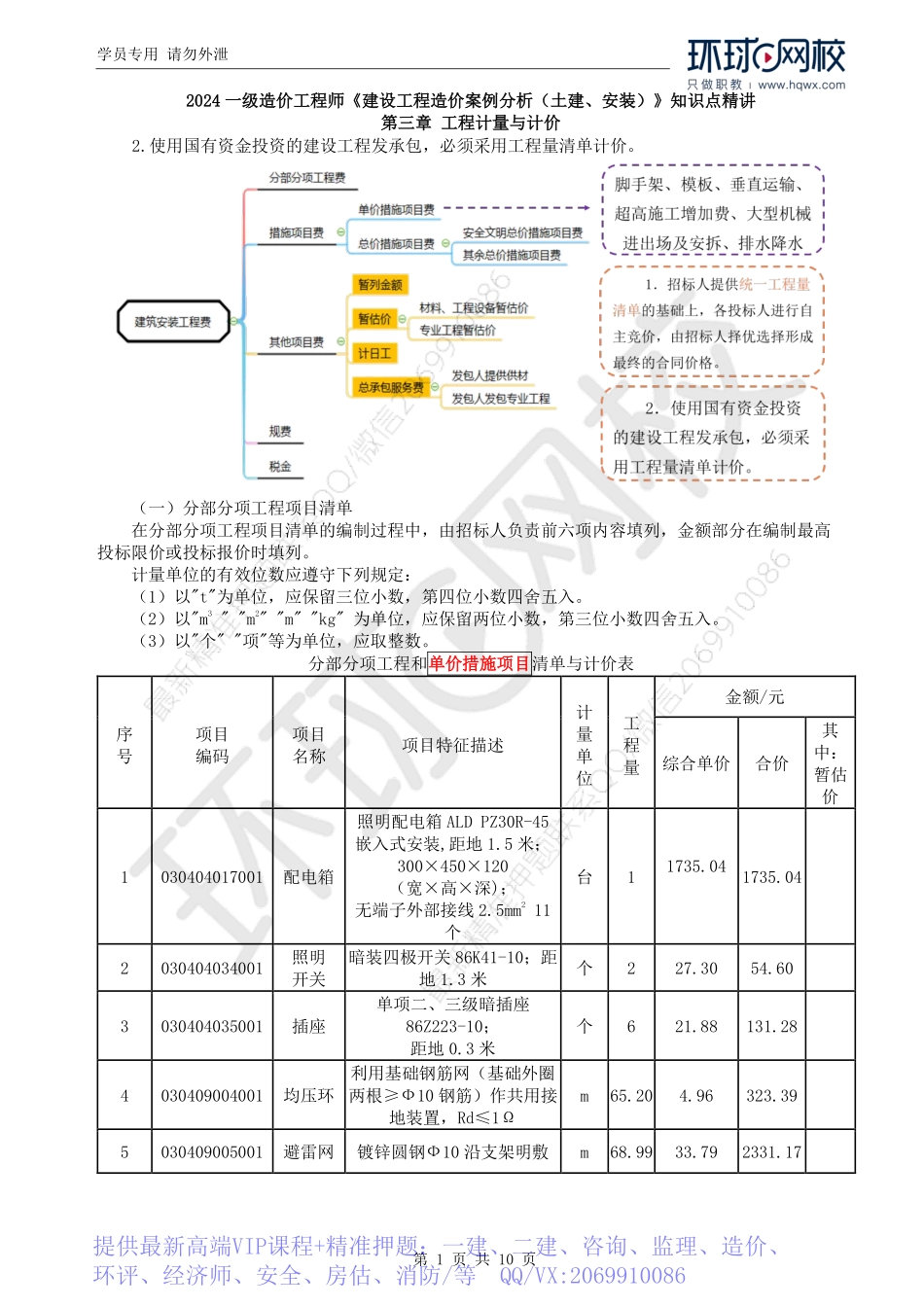

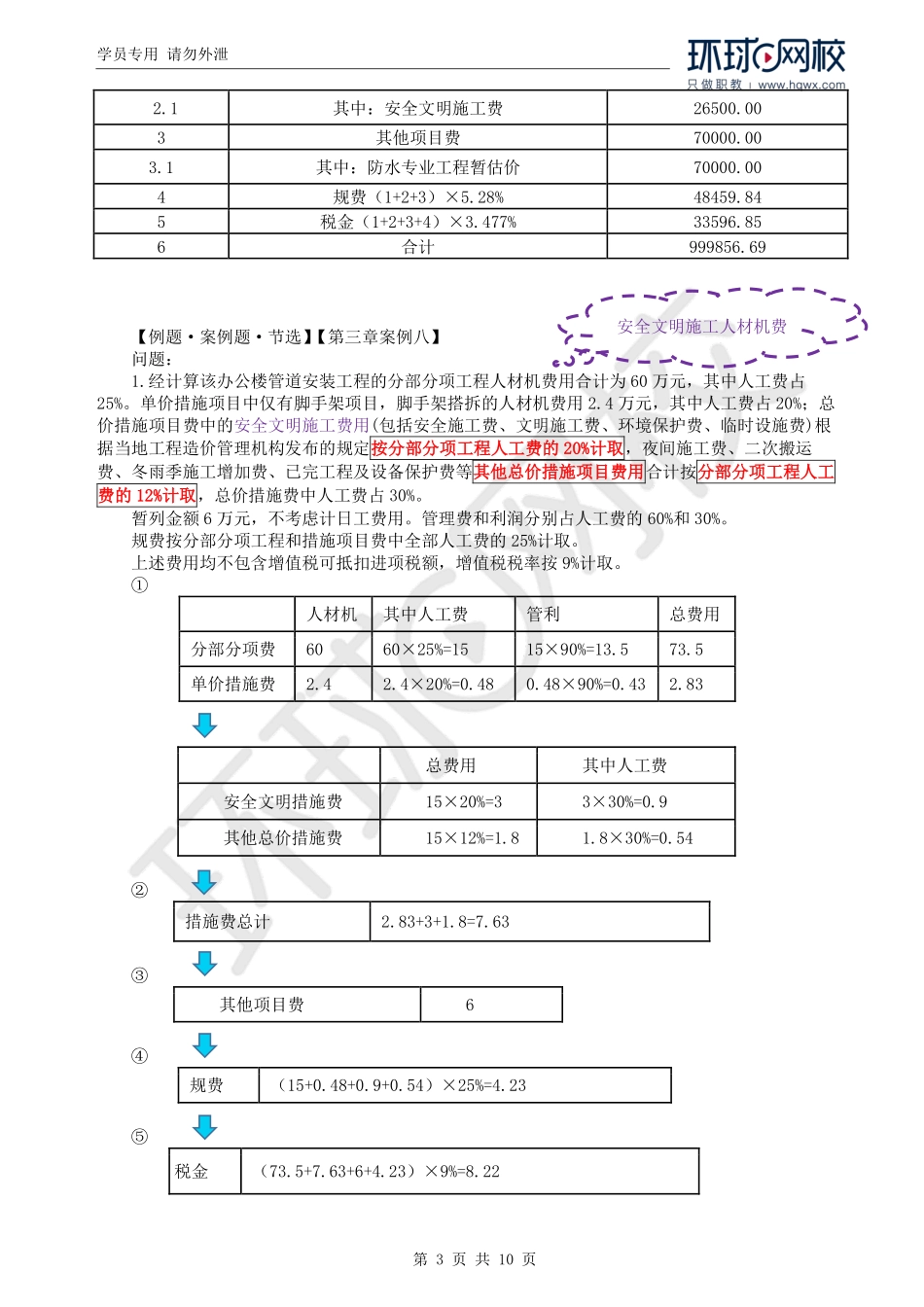

学员专用请勿外泄第1页共10页2024一级造价工程师《建设工程造价案例分析(土建、安装)》知识点精讲第三章工程计量与计价2.使用国有资金投资的建设工程发承包,必须采用工程量清单计价。(一)分部分项工程项目清单在分部分项工程项目清单的编制过程中,由招标人负责前六项内容填列,金额部分在编制最高投标限价或投标报价时填列。计量单位的有效位数应遵守下列规定:(1)以"t"为单位,应保留三位小数,第四位小数四舍五入。(2)以"m3""m2""m""kg"为单位,应保留两位小数,第三位小数四舍五入。(3)以"个""项"等为单位,应取整数。分部分项工程和单价措施项目清单与计价表序号项目编码项目名称项目特征描述计量单位工程量金额/元综合单价合价其中:暂估价1030404017001配电箱照明配电箱ALDPZ30R-45嵌入式安装,距地1.5米;300×450×120(宽×高×深);无端子外部接线2.5mm211个台11735.041735.042030404034001照明开关暗装四极开关86K41-10;距地1.3米个227.3054.603030404035001插座单项二、三级暗插座86Z223-10;距地0.3米个621.88131.284030409004001均压环利用基础钢筋网(基础外圈两根≥Ф10钢筋)作共用接地装置,Rd≤1Ωm65.204.96323.395030409005001避雷网镀锌圆钢Ф10沿支架明敷m68.9933.792331.17提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086学员专用请勿外泄第2页共10页(二)措施项目清单有些措施项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。不能计算工程量的项目(总价措施项目),以“项”为计量单位进行编制。(三)其他项目清单1.暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。2.暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额,包括材料暂估单价、工程设备暂估单价和专业工程暂估价。3.计日工:在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约...
