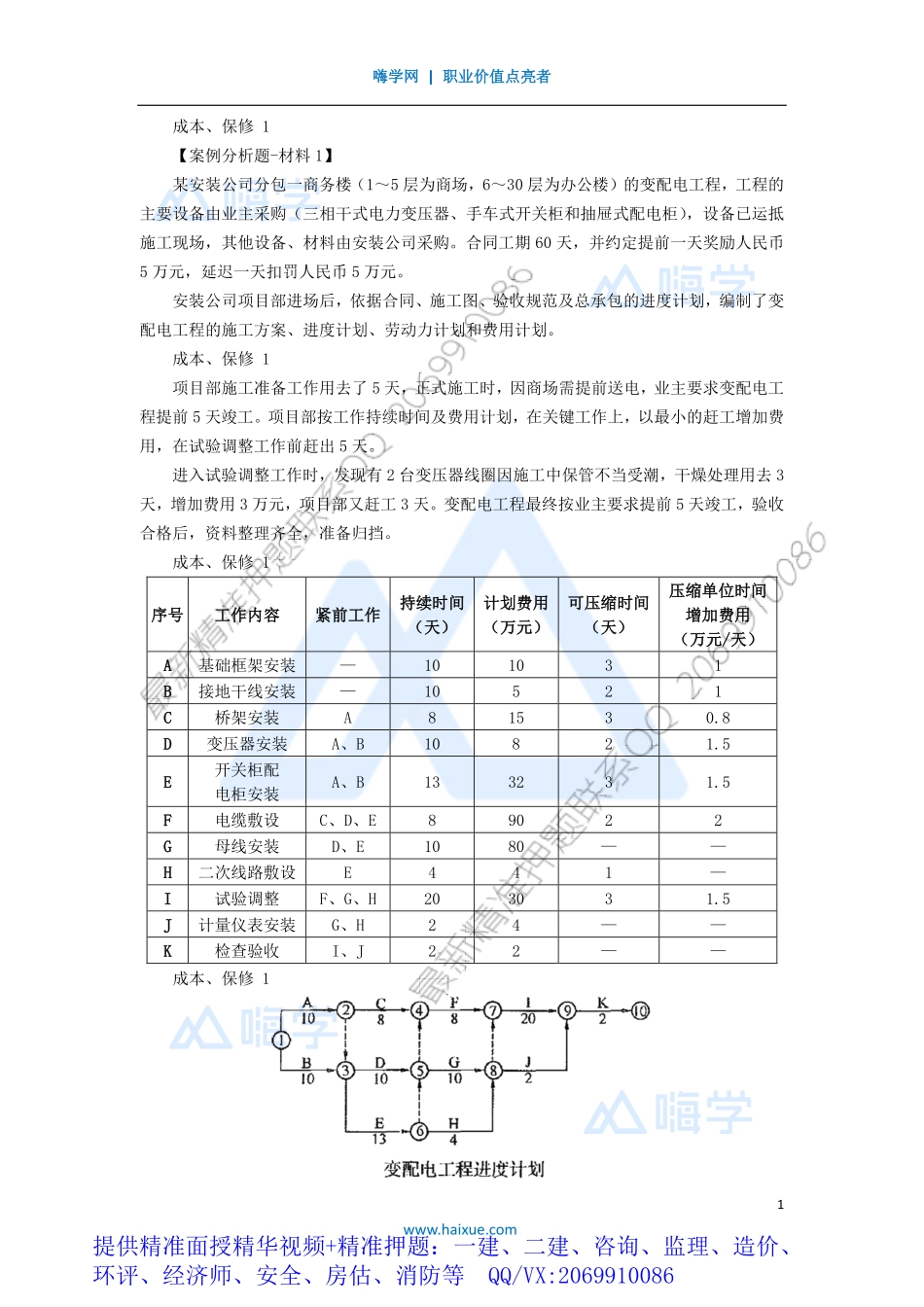

嗨学网|职业价值点亮者1www.haixue.com成本、保修1【案例分析题-材料1】某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备由业主采购(三相干式电力变压器、手车式开关柜和抽屉式配电柜),设备已运抵施工现场,其他设备、材料由安装公司采购。合同工期60天,并约定提前一天奖励人民币5万元,延迟一天扣罚人民币5万元。安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和费用计划。成本、保修1项目部施工准备工作用去了5天,正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及费用计划,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归挡。成本、保修1序号工作内容紧前工作持续时间(天)计划费用(万元)可压缩时间(天)压缩单位时间增加费用(万元/天)A基础框架安装—101031B接地干线安装—10521C桥架安装A81530.8D变压器安装A、B10821.5E开关柜配电柜安装A、B133231.5F电缆敷设C、D、E89022G母线安装D、E1080——H二次线路敷设E441—I试验调整F、G、H203031.5J计量仪表安装G、H24——K检查验收I、J22——成本、保修1提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086嗨学网|职业价值点亮者2www.haixue.com成本、保修1【问题】1.项目部在哪几项工作上赶工了?分别列出其赶工天数和增加的费用。2.变配电工程原计划施工费用是多少?3.变配电工程可按哪种工程划分类别进行竣工验收?工程验收的程序是什么?4.计算变配电工程的成本降低率。成本、保修1【参考答案】1.项目部在哪几项工作上赶工了?分别列出其赶工天数和增加的费用。答:关键线路有两条:①→②→③→⑥→⑤→⑧→⑦→⑨→⑩①→③→⑥→⑤→⑧→⑦→⑨→⑩关键工作有A、B(A和B并列)、E、G、I、K;基础框架安装工作A赶工2天,赶工费:2x1=2万元;接地干线安装工作B赶工2天,赶工费:2x1=2万元;开关柜配电柜安装E赶工3天,赶工费:3x1.5=4.5万元;试验调整工作I赶工3天,赶工费:3x1.5=4.5万元。总的赶工费用是2+2+4.5+4.5=13万元成本、保修1思考:若无...
