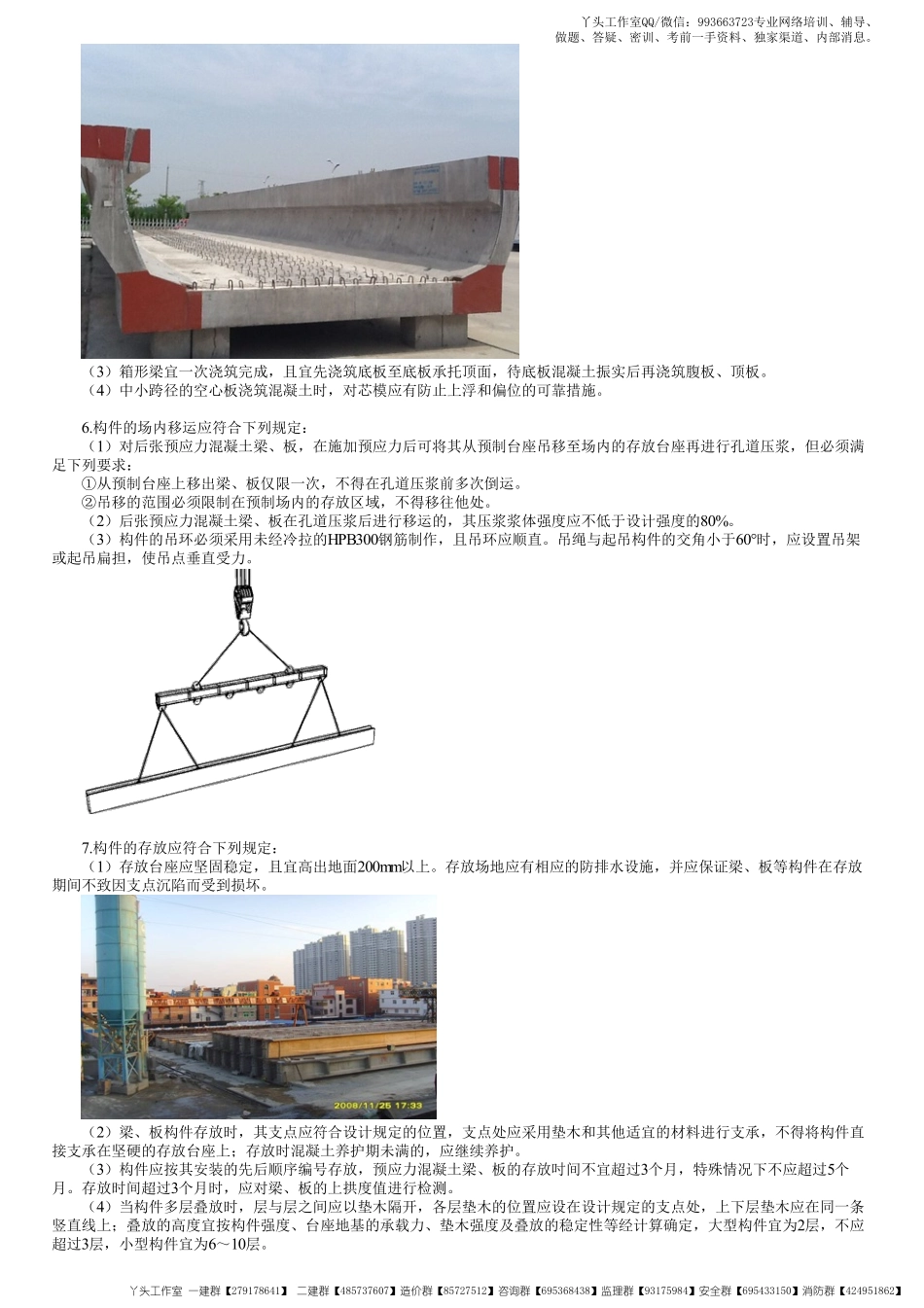

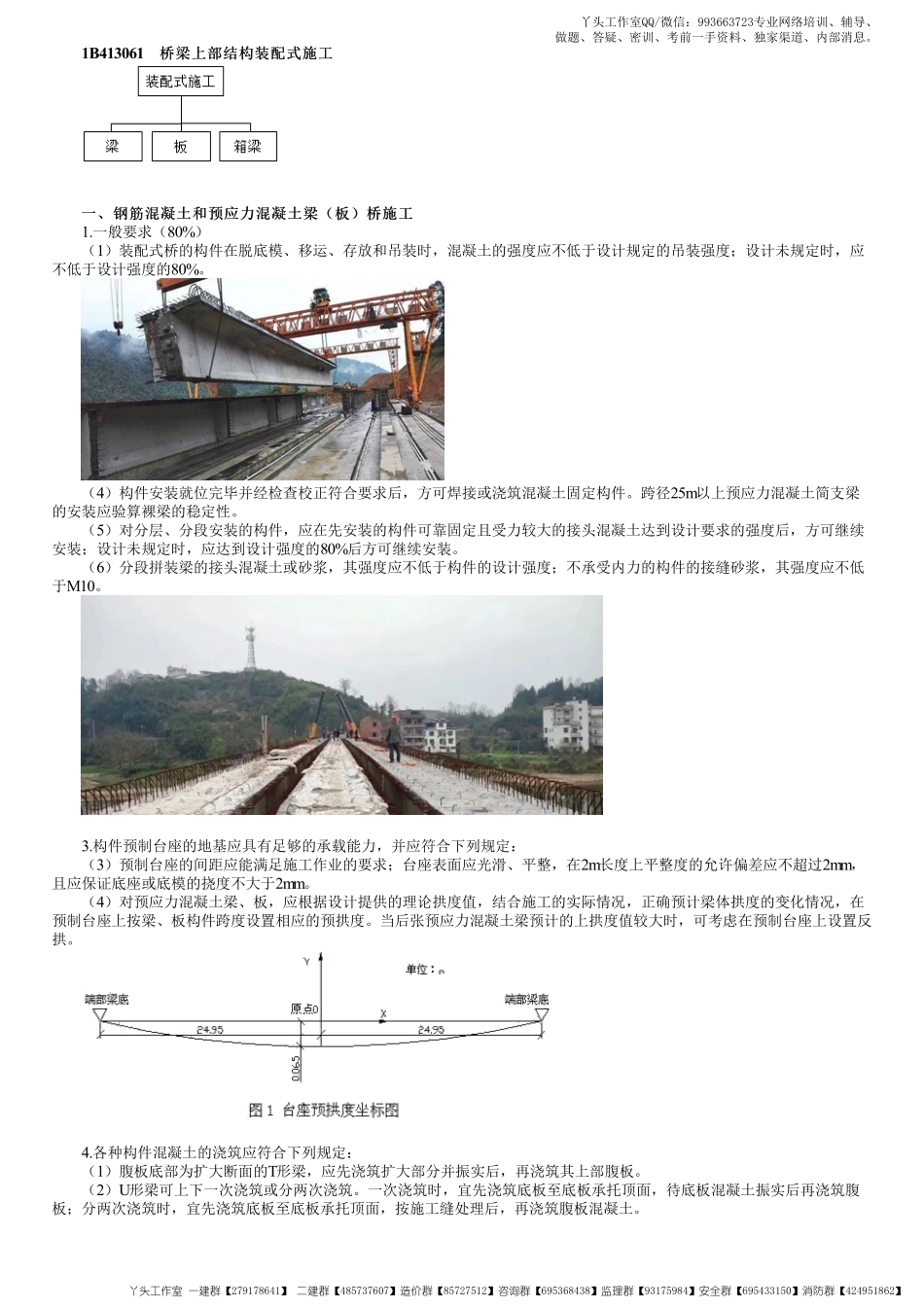

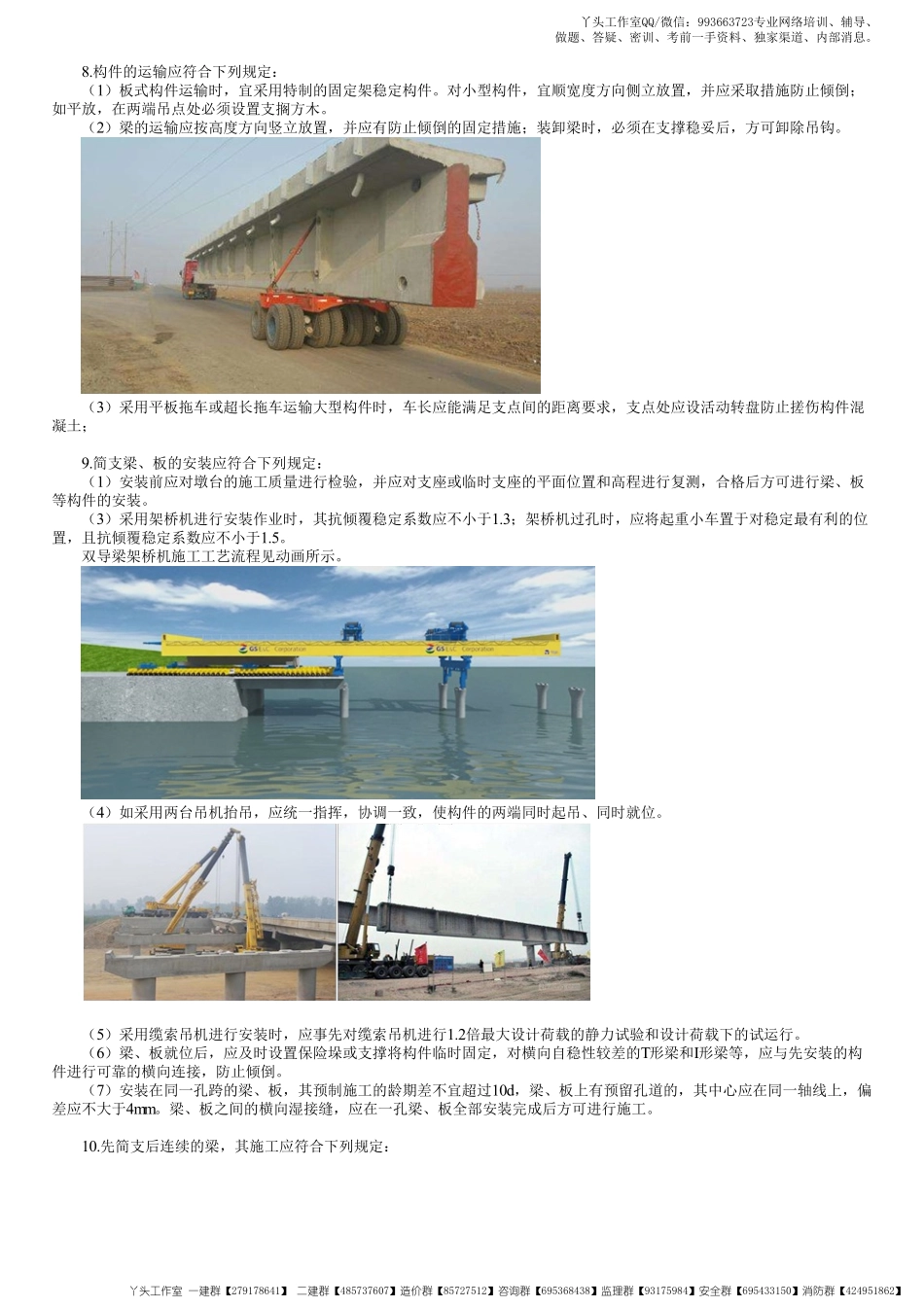

1B413061桥梁上部结构装配式施工桥梁上部结构装配式施工一、钢筋混凝土和预应力混凝土梁(板)桥施工一、钢筋混凝土和预应力混凝土梁(板)桥施工1.一般要求(80%)(1)装配式桥的构件在脱底模、移运、存放和吊装时,混凝土的强度应不低于设计规定的吊装强度;设计未规定时,应不低于设计强度的80%。(4)构件安装就位完毕并经检查校正符合要求后,方可焊接或浇筑混凝土固定构件。跨径25m以上预应力混凝土简支梁的安装应验算裸梁的稳定性。(5)对分层、分段安装的构件,应在先安装的构件可靠固定且受力较大的接头混凝土达到设计要求的强度后,方可继续安装;设计未规定时,应达到设计强度的80%后方可继续安装。(6)分段拼装梁的接头混凝土或砂浆,其强度应不低于构件的设计强度;不承受内力的构件的接缝砂浆,其强度应不低于M10。3.构件预制台座的地基应具有足够的承载能力,并应符合下列规定:(3)预制台座的间距应能满足施工作业的要求;台座表面应光滑、平整,在2m长度上平整度的允许偏差应不超过2mm,且应保证底座或底模的挠度不大于2mm。(4)对预应力混凝土梁、板,应根据设计提供的理论拱度值,结合施工的实际情况,正确预计梁体拱度的变化情况,在预制台座上按梁、板构件跨度设置相应的预拱度。当后张预应力混凝土梁预计的上拱度值较大时,可考虑在预制台座上设置反拱。4.各种构件混凝土的浇筑应符合下列规定:(1)腹板底部为扩大断面的T形梁,应先浇筑扩大部分并振实后,再浇筑其上部腹板。(2)U形梁可上下一次浇筑或分两次浇筑。一次浇筑时,宜先浇筑底板至底板承托顶面,待底板混凝土振实后再浇筑腹板;分两次浇筑时,宜先浇筑底板至底板承托顶面,按施工缝处理后,再浇筑腹板混凝土。丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】(3)箱形梁宜一次浇筑完成,且宜先浇筑底板至底板承托顶面,待底板混凝土振实后再浇筑腹板、顶板。(4)中小跨径的空心板浇筑混凝土时,对芯模应有防止上浮和偏位的可靠措施。6.构件的场内移运应符合下列规定:(1)对后张预应力混凝土梁、板,在施加预应力后可将其从预制台座吊移至场内的存放台座再进行孔道压浆,但必须满足下列要求:①从预制台座上移出梁、板仅限一次,不得在孔道压...
