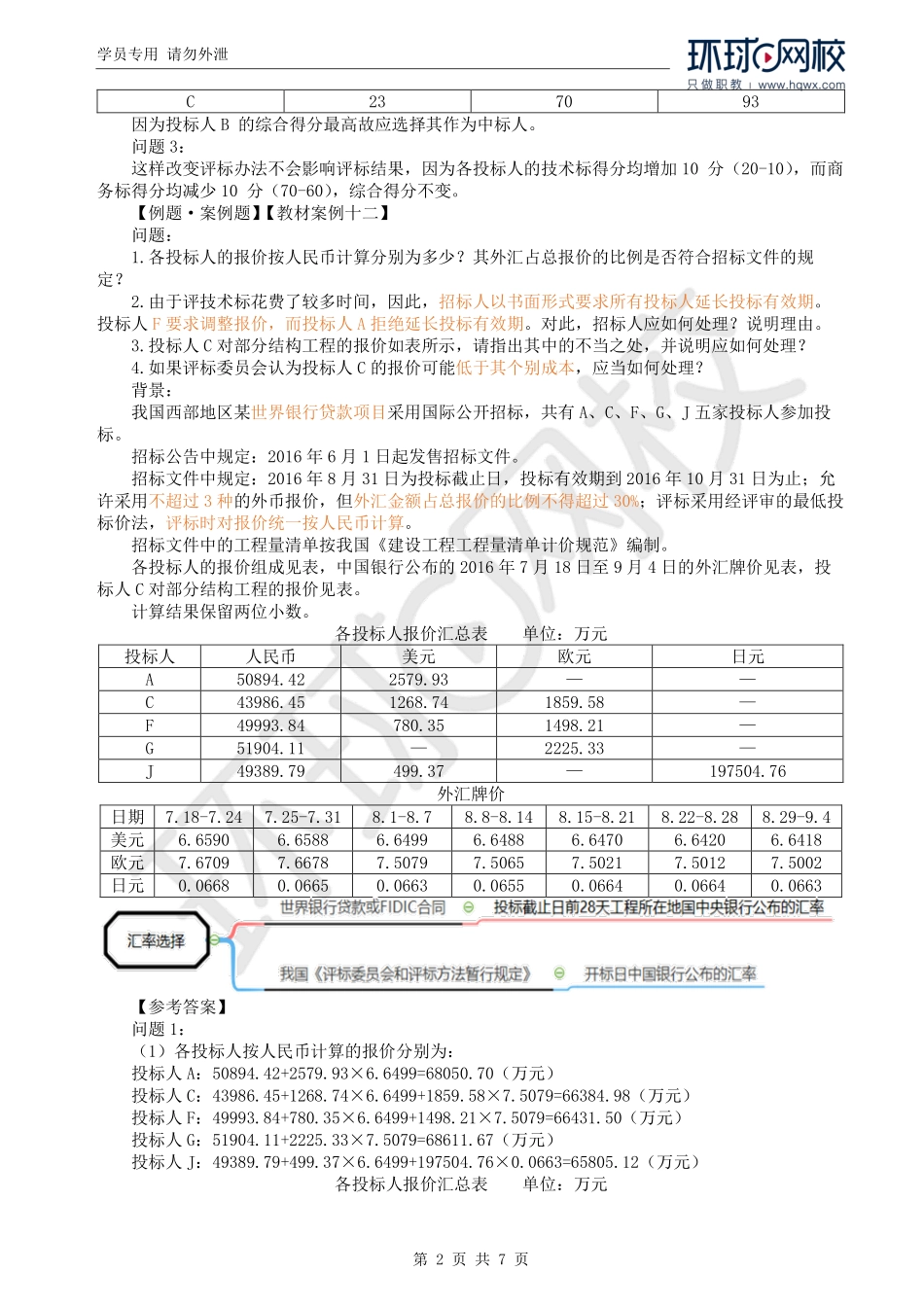

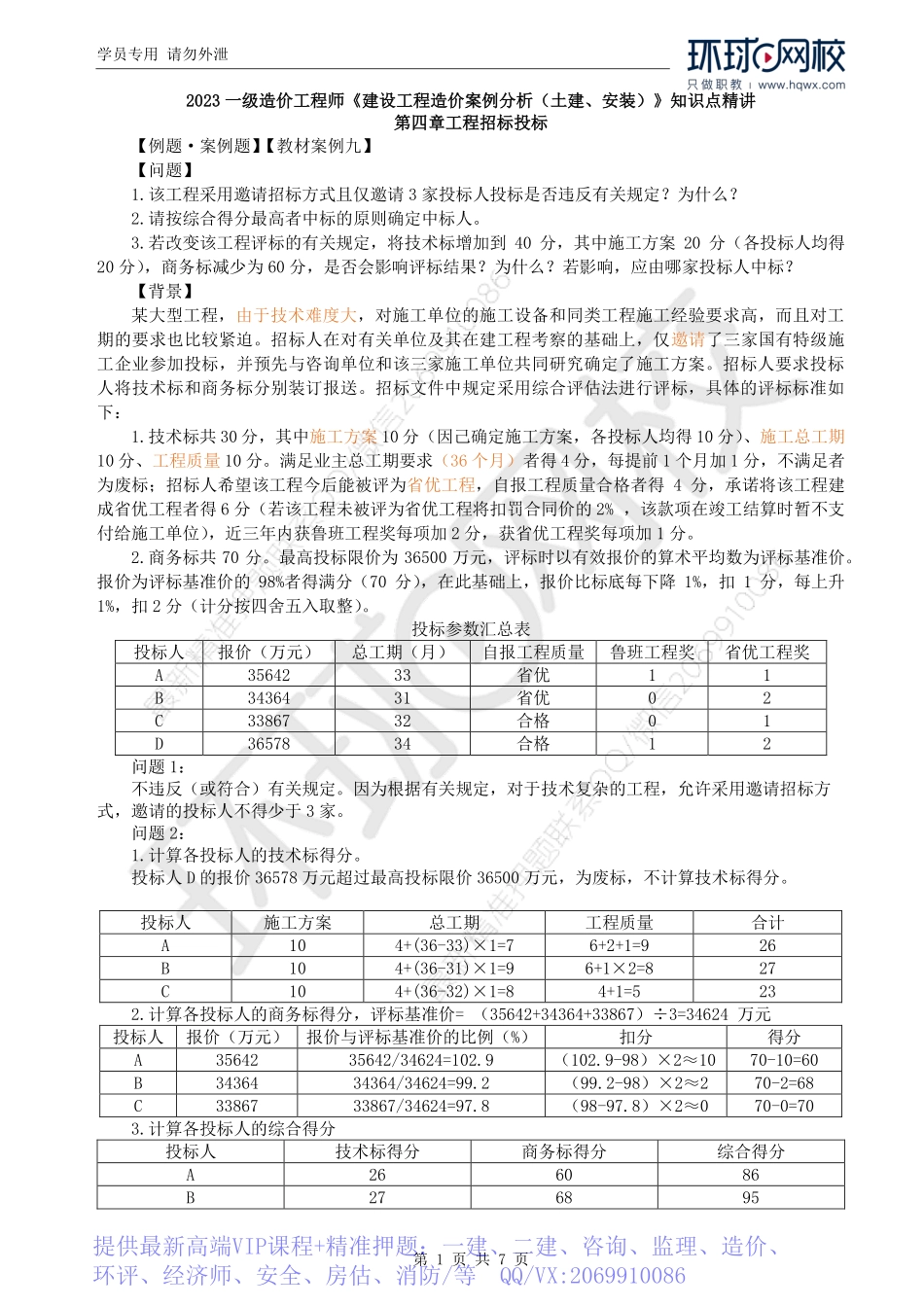

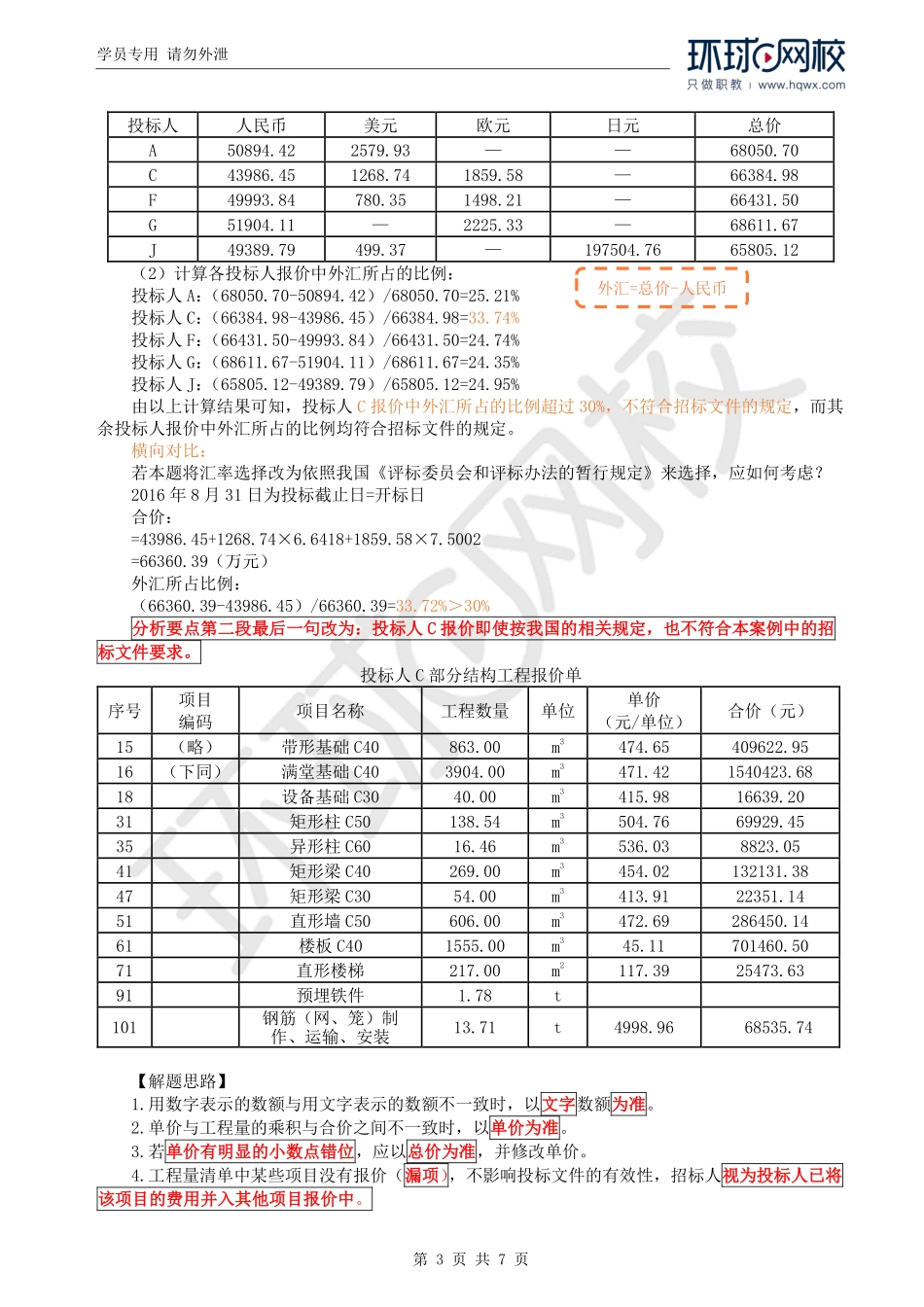

学员专用请勿外泄第1页共7页2023一级造价工程师《建设工程造价案例分析(土建、安装)》知识点精讲第四章工程招标投标【例题·案例题】【教材案例九】【问题】1.该工程采用邀请招标方式且仅邀请3家投标人投标是否违反有关规定?为什么?2.请按综合得分最高者中标的原则确定中标人。3.若改变该工程评标的有关规定,将技术标增加到40分,其中施工方案20分(各投标人均得20分),商务标减少为60分,是否会影响评标结果?为什么?若影响,应由哪家投标人中标?【背景】某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。招标人在对有关单位及其在建工程考察的基础上,仅邀请了三家国有特级施工企业参加投标,并预先与咨询单位和该三家施工单位共同研究确定了施工方案。招标人要求投标人将技术标和商务标分别装订报送。招标文件中规定采用综合评估法进行评标,具体的评标标准如下:1.技术标共30分,其中施工方案10分(因己确定施工方案,各投标人均得10分)、施工总工期10分、工程质量10分。满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者为废标;招标人希望该工程今后能被评为省优工程,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给施工单位),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。2.商务标共70分。最高投标限价为36500万元,评标时以有效报价的算术平均数为评标基准价。报价为评标基准价的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入取整)。投标参数汇总表投标人报价(万元)总工期(月)自报工程质量鲁班工程奖省优工程奖A3564233省优11B3436431省优02C3386732合格01D3657834合格12问题1:不违反(或符合)有关规定。因为根据有关规定,对于技术复杂的工程,允许采用邀请招标方式,邀请的投标人不得少于3家。问题2:1.计算各投标人的技术标得分。投标人D的报价36578万元超过最高投标限价36500万元,为废标,不计算技术标得分。投标人施工方案总工期工程质量合计A104+(36-33)×1=76+2+1=926B104+(36-31)×1=96+1×2=827C104+(36-32)×1=84+1=5232.计算各投标人的商务标得分,评标基准价=(35642+34364+33867)÷3=34624万元投标人报价(万元)报价与评标基准价的比例(%)扣分得分A3564235642/34624=102....
