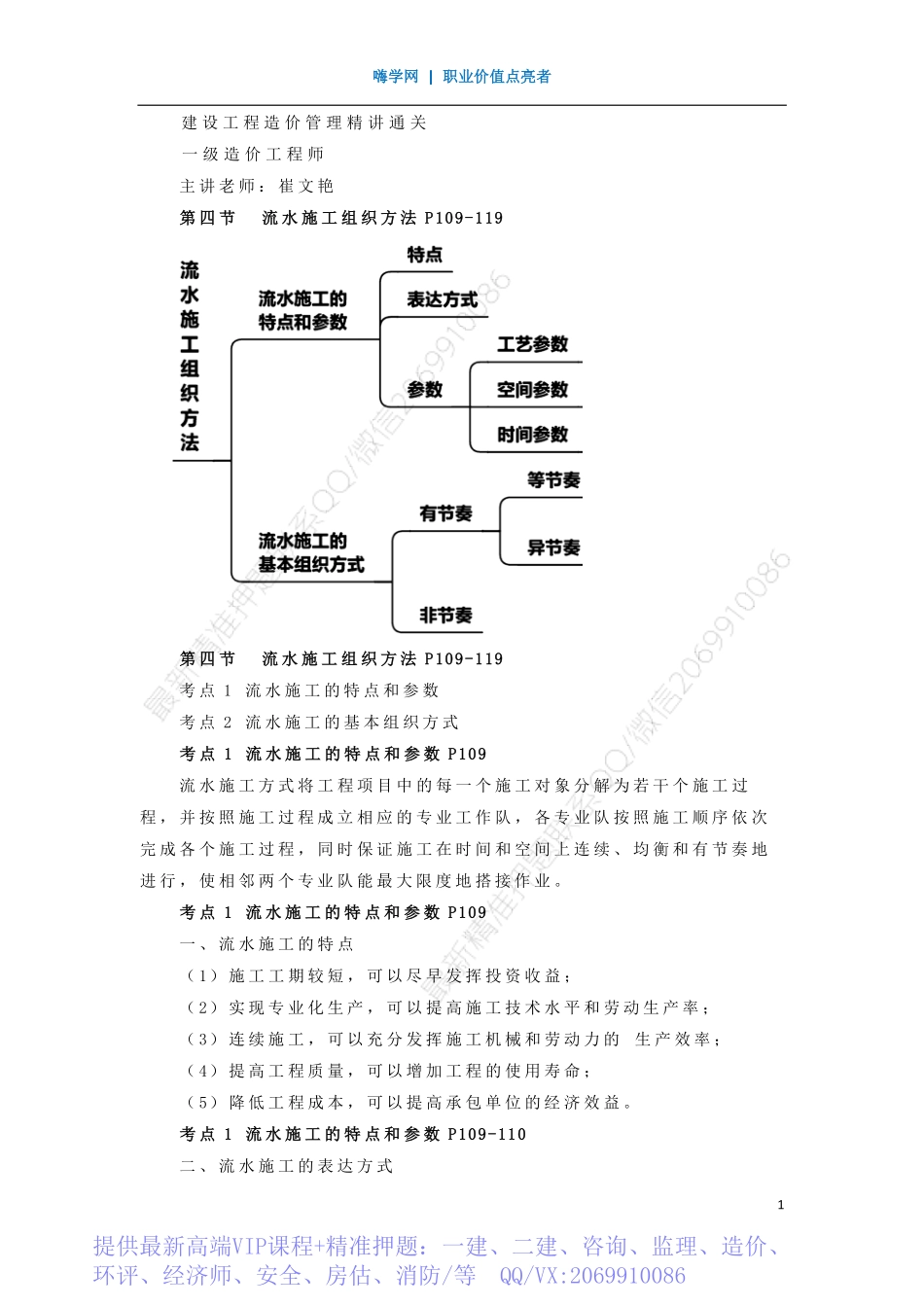

嗨学网|职业价值点亮者1建设工程造价管理精讲通关一级造价工程师主讲老师:崔文艳第四节流水施工组织方法P109-119第四节流水施工组织方法P109-119考点1流水施工的特点和参数考点2流水施工的基本组织方式考点1流水施工的特点和参数P109流水施工方式将工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两个专业队能最大限度地搭接作业。考点1流水施工的特点和参数P109一、流水施工的特点(1)施工工期较短,可以尽早发挥投资收益;(2)实现专业化生产,可以提高施工技术水平和劳动生产率;(3)连续施工,可以充分发挥施工机械和劳动力的生产效率;(4)提高工程质量,可以增加工程的使用寿命;(5)降低工程成本,可以提高承包单位的经济效益。考点1流水施工的特点和参数P109-110二、流水施工的表达方式提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086嗨学网|职业价值点亮者2流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。1.横道图表示法考点1流水施工的特点和参数P109-110横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号;n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号①、②…表示不同的施工段。考点1流水施工的特点和参数P109-1102.垂直图表示法横坐标表示施工过程所处的空间位置或里程;纵坐标表示流水施工时间安排;斜向线段表示施工过程或专业工作队的施工进度。考点1流水施工的特点和参数P109-110对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。考点1流水施工的特点和参数P110-112嗨学网|职业价值点亮者3三、流水施工参数考点1流水施工的特点和参数P110-1111.工艺参数施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程用n表示流水强度流水施工的某施工过程(队)在单位时间内所完成的工程量,也称为流水能力或生产能力用V表示考点1流水施工的特点和参数P111-1122.空间参数工作面是指供某专业工种的工人或某种施...
