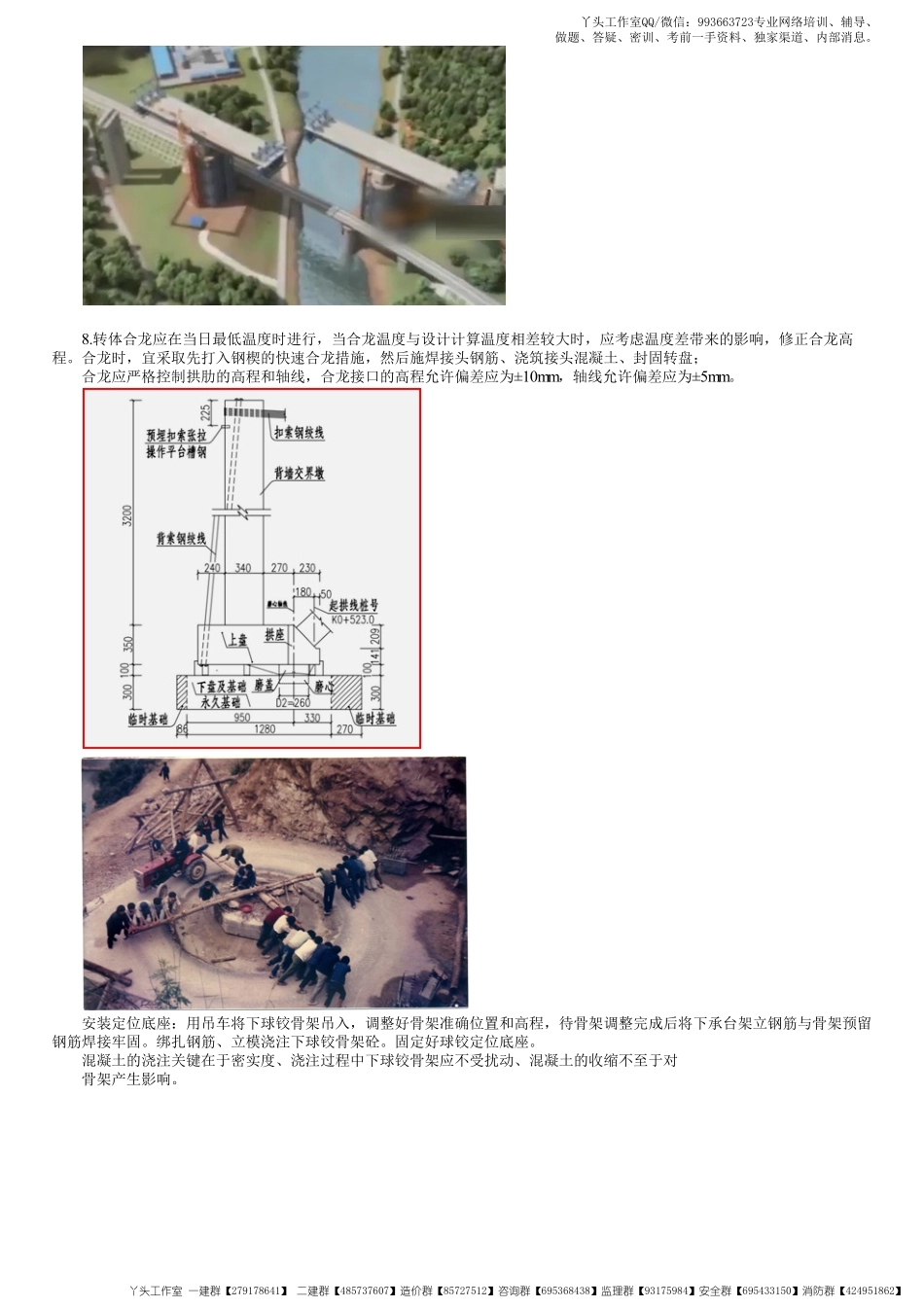

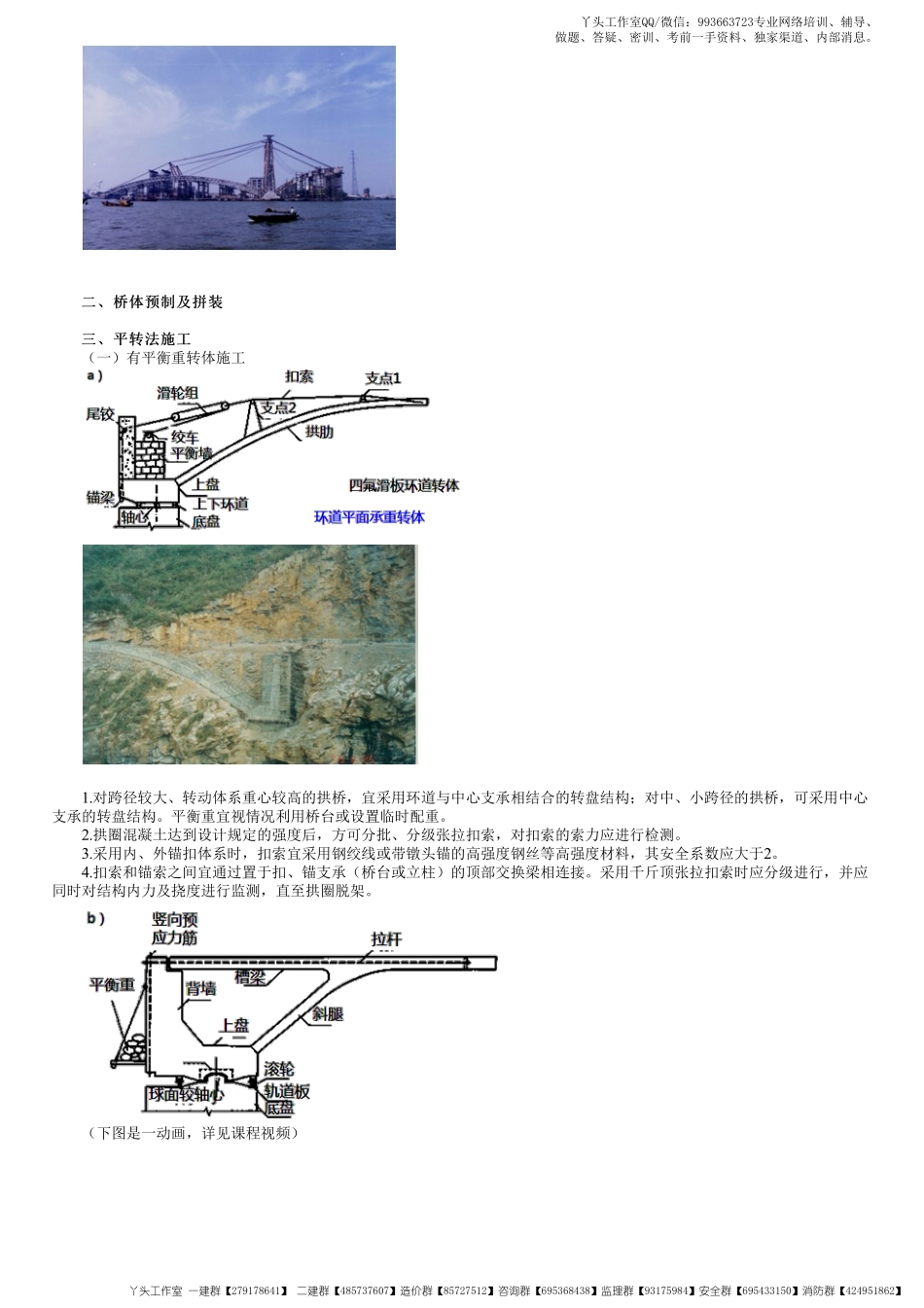

1B413065桥梁上部结构转体施工桥梁上部结构转体施工一、转体施工方法概述一、转体施工方法概述上部结构转体施工是跨越深谷、急流、铁路和公路等特殊条件下的有效施工方法,具有不干扰运输、不中断交通、不需要复杂的悬臂拼装设备和技术等优点,转体施工分为竖转法、平转法和平竖结合法。将桥分为两个半拱,分别在两岸简易支架上灌筑,灌筑的半拱轴线和桥轴一致。待混凝土硬结后。在半拱的两端间拉一钢索作为临时系杆承受力,然后借复式滑车和钢丝绳使两个半拱在立面上旋转合龙。平转法:有平衡重转体施工、无平衡重转体施工。适用于刚构梁式桥、斜拉桥、钢筋混凝土拱桥及钢管拱桥。竖转:适用于转体重量不大的拱桥或某些桥梁预制部件(塔、斜腿、劲性骨架)。竖转+平转施工丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】二、桥体预制及拼装二、桥体预制及拼装三、平转法施工三、平转法施工(一)有平衡重转体施工1.对跨径较大、转动体系重心较高的拱桥,宜采用环道与中心支承相结合的转盘结构;对中、小跨径的拱桥,可采用中心支承的转盘结构。平衡重宜视情况利用桥台或设置临时配重。2.拱圈混凝土达到设计规定的强度后,方可分批、分级张拉扣索,对扣索的索力应进行检测。3.采用内、外锚扣体系时,扣索宜采用钢绞线或带镦头锚的高强度钢丝等高强度材料,其安全系数应大于2。4.扣索和锚索之间宜通过置于扣、锚支承(桥台或立柱)的顶部交换梁相连接。采用千斤顶张拉扣索时应分级进行,并应同时对结构内力及挠度进行监测,直至拱圈脱架。(下图是一动画,详见课程视频)丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】8.转体合龙应在当日最低温度时进行,当合龙温度与设计计算温度相差较大时,应考虑温度差带来的影响,修正合龙高程。合龙时,宜采取先打入钢楔的快速合龙措施,然后施焊接头钢筋、浇筑接头混凝土、封固转盘;合龙应严格控制拱肋的高程和轴线,合龙接口的高程允许偏差应为±10mm,轴线允许偏差应为±5mm。安装定...
