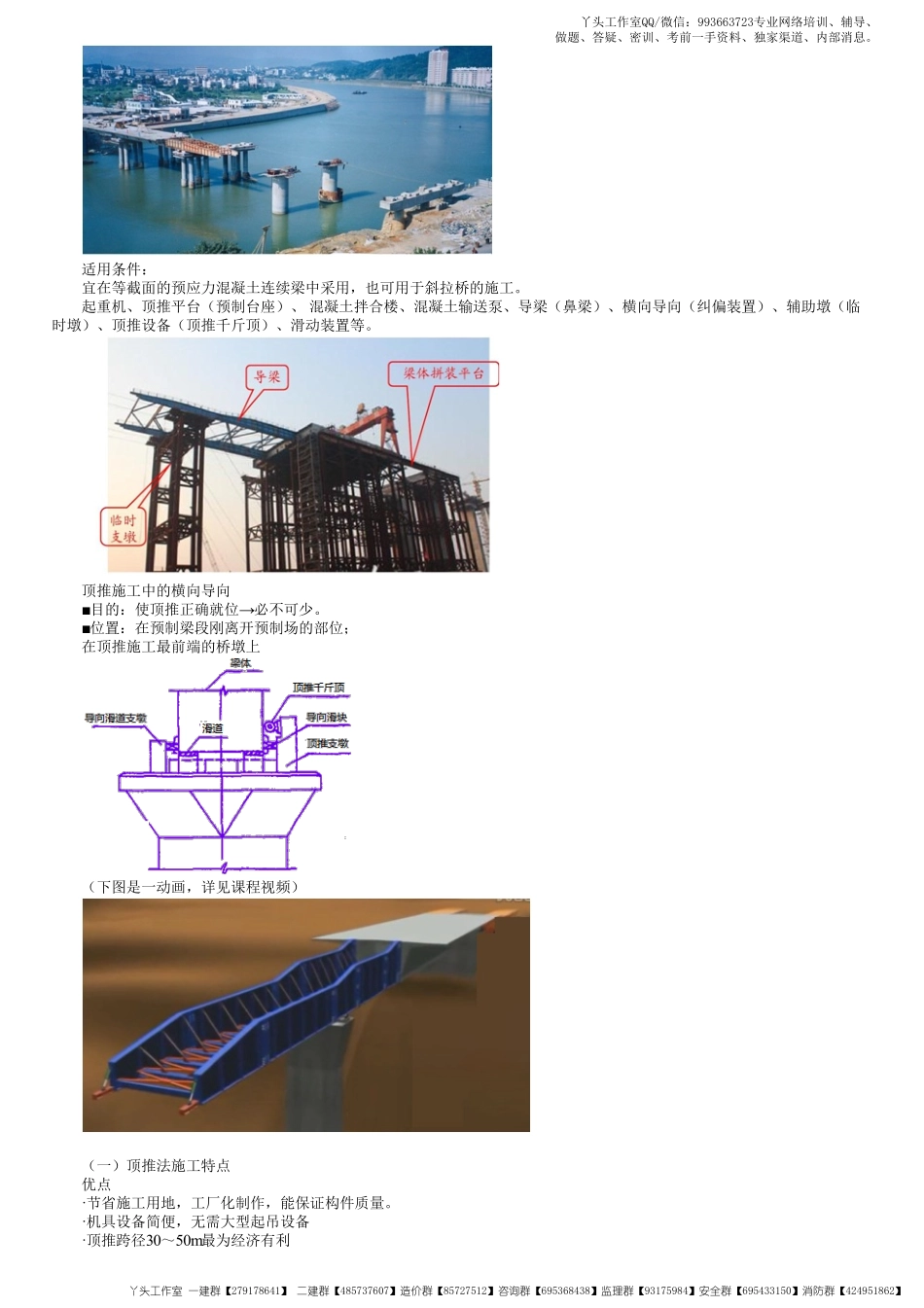

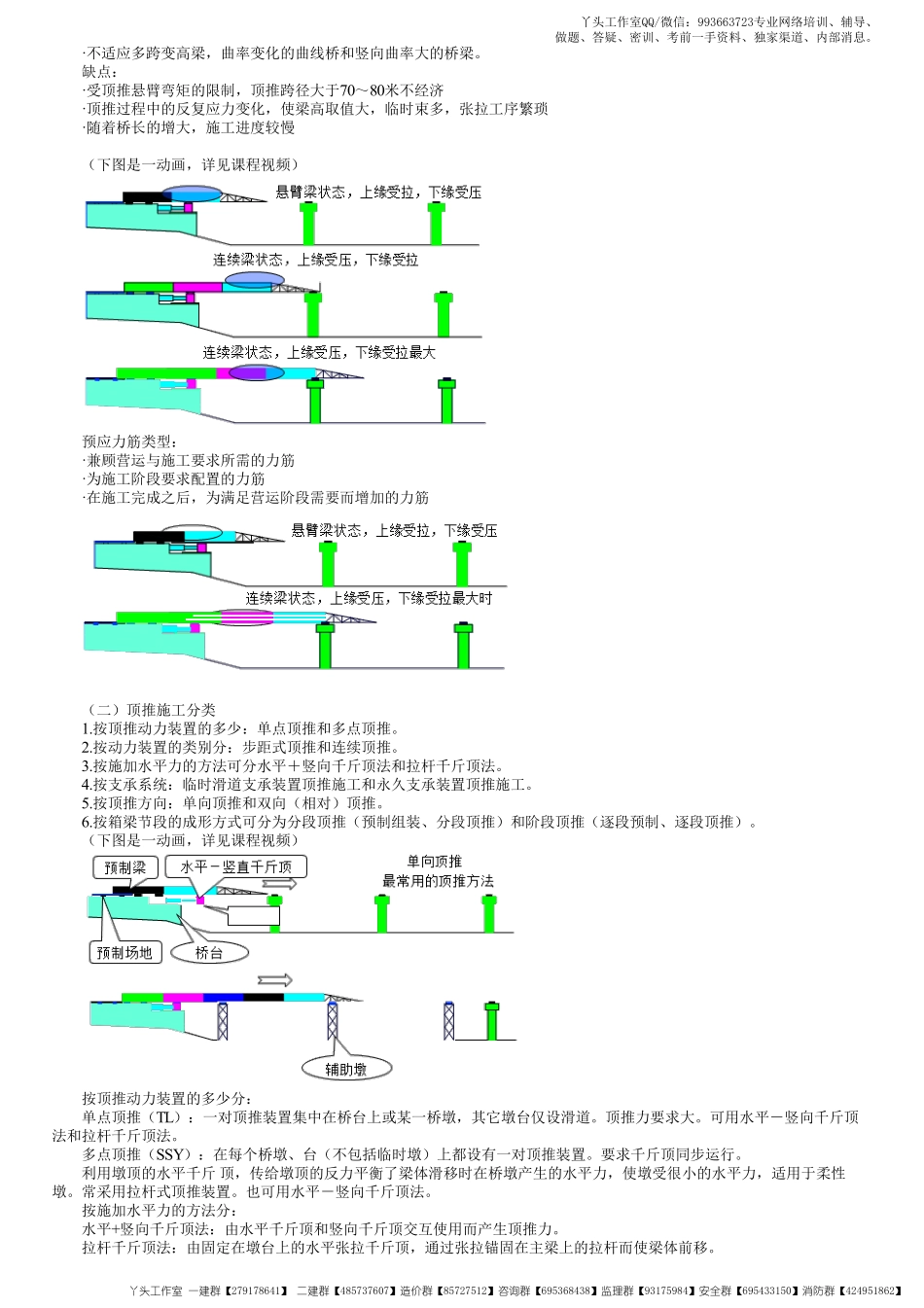

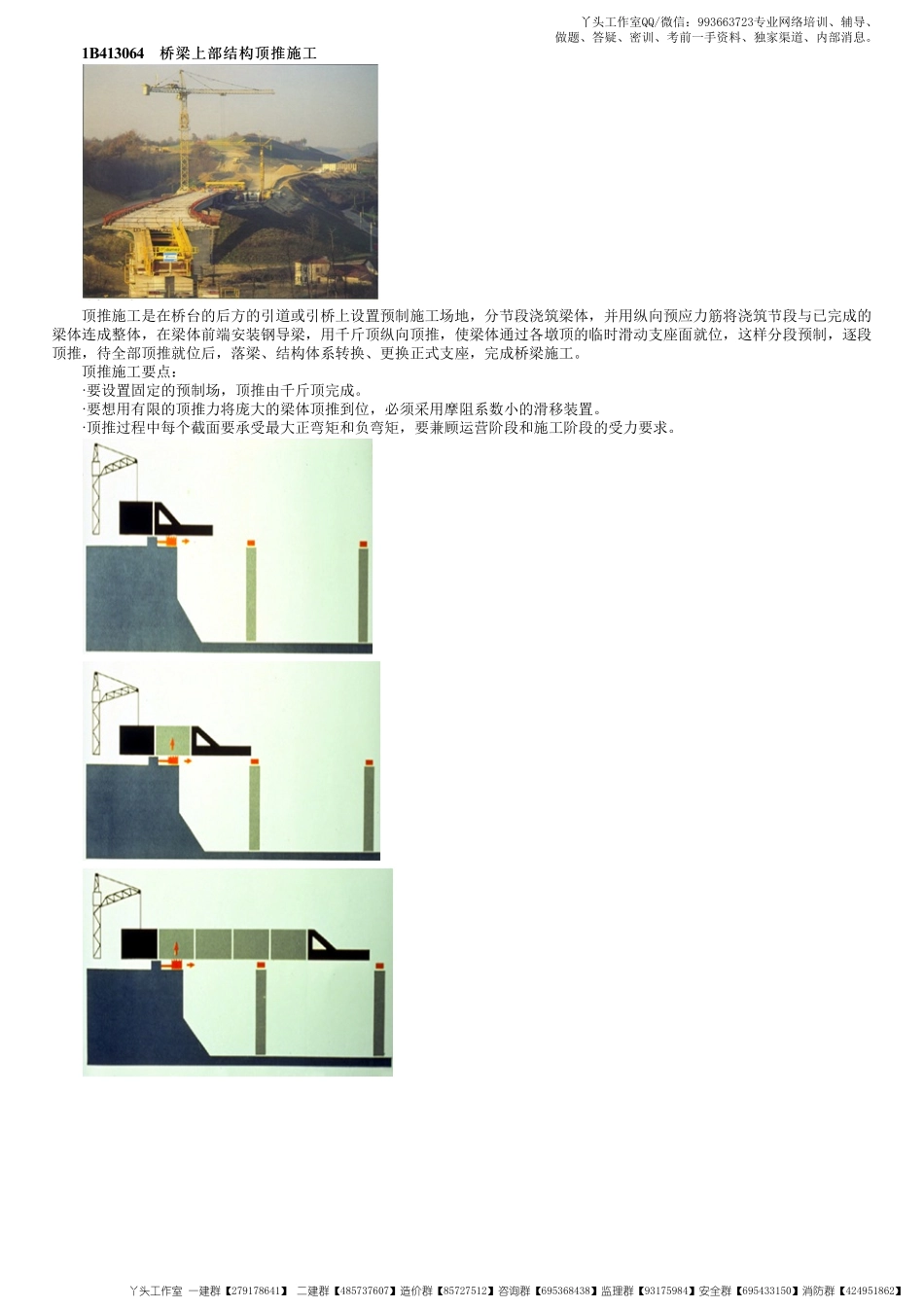

1B413064桥梁上部结构顶推施工桥梁上部结构顶推施工顶推施工是在桥台的后方的引道或引桥上设置预制施工场地,分节段浇筑梁体,并用纵向预应力筋将浇筑节段与已完成的梁体连成整体,在梁体前端安装钢导梁,用千斤顶纵向顶推,使梁体通过各墩顶的临时滑动支座面就位,这样分段预制,逐段顶推,待全部顶推就位后,落梁、结构体系转换、更换正式支座,完成桥梁施工。顶推施工要点:·要设置固定的预制场,顶推由千斤顶完成。·要想用有限的顶推力将庞大的梁体顶推到位,必须采用摩阻系数小的滑移装置。·顶推过程中每个截面要承受最大正弯矩和负弯矩,要兼顾运营阶段和施工阶段的受力要求。丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】适用条件:宜在等截面的预应力混凝土连续梁中采用,也可用于斜拉桥的施工。起重机、顶推平台(预制台座)、混凝土拌合楼、混凝土输送泵、导梁(鼻梁)、横向导向(纠偏装置)、辅助墩(临时墩)、顶推设备(顶推千斤顶)、滑动装置等。顶推施工中的横向导向■目的:使顶推正确就位→必不可少。■位置:在预制梁段刚离开预制场的部位;在顶推施工最前端的桥墩上(下图是一动画,详见课程视频)(一)顶推法施工特点优点·节省施工用地,工厂化制作,能保证构件质量。·机具设备简便,无需大型起吊设备·顶推跨径30~50m最为经济有利丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】·不适应多跨变高梁,曲率变化的曲线桥和竖向曲率大的桥梁。缺点:·受顶推悬臂弯矩的限制,顶推跨径大于70~80米不经济·顶推过程中的反复应力变化,使梁高取值大,临时束多,张拉工序繁琐·随着桥长的增大,施工进度较慢(下图是一动画,详见课程视频)预应力筋类型:·兼顾营运与施工要求所需的力筋·为施工阶段要求配置的力筋·在施工完成之后,为满足营运阶段需要而增加的力筋(二)顶推施工分类1.按顶推动力装置的多少:单点顶推和多点顶推。2.按动力装置的类别分:步距式顶推和连续顶推。3.按施加水平力的方...
