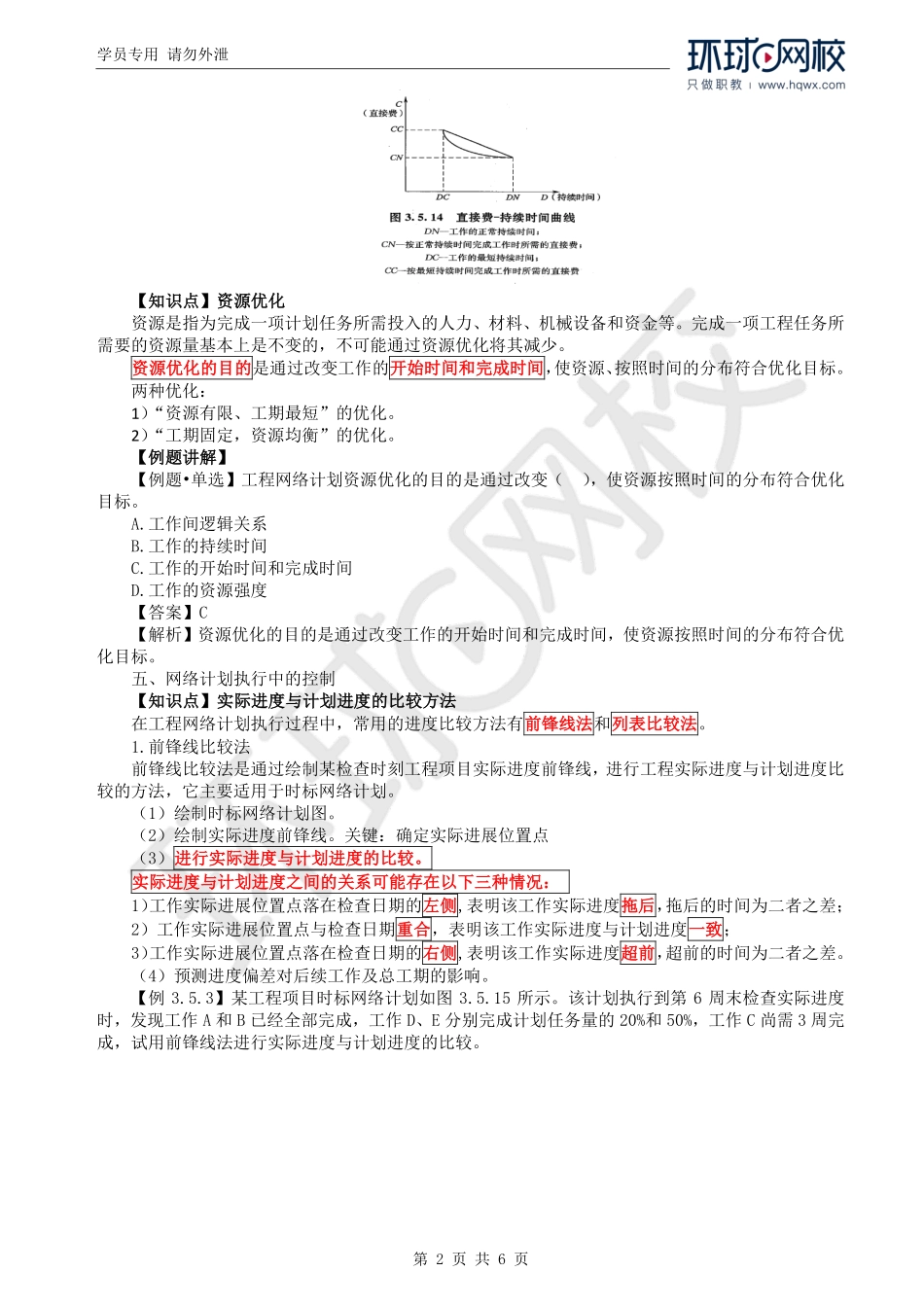

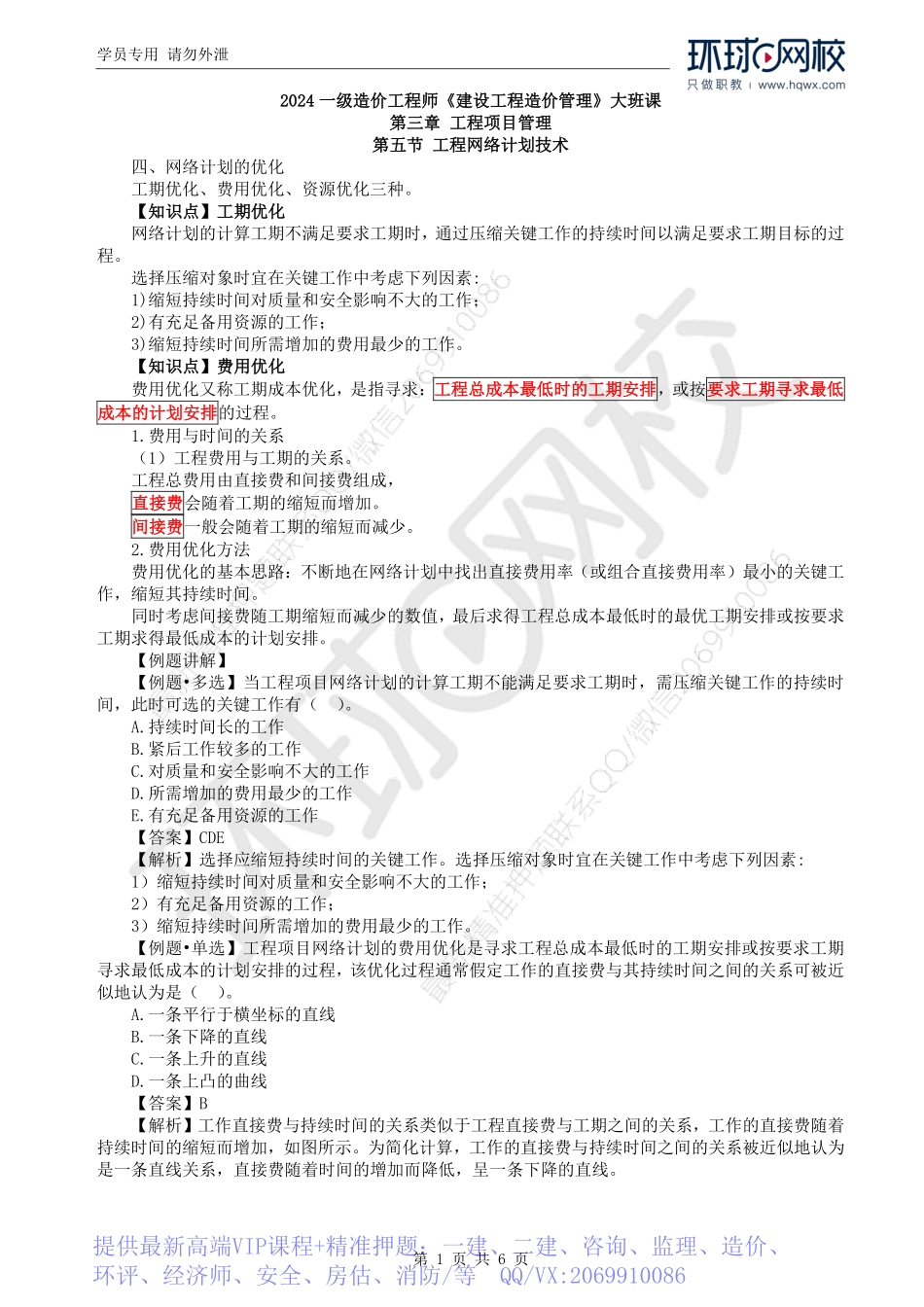

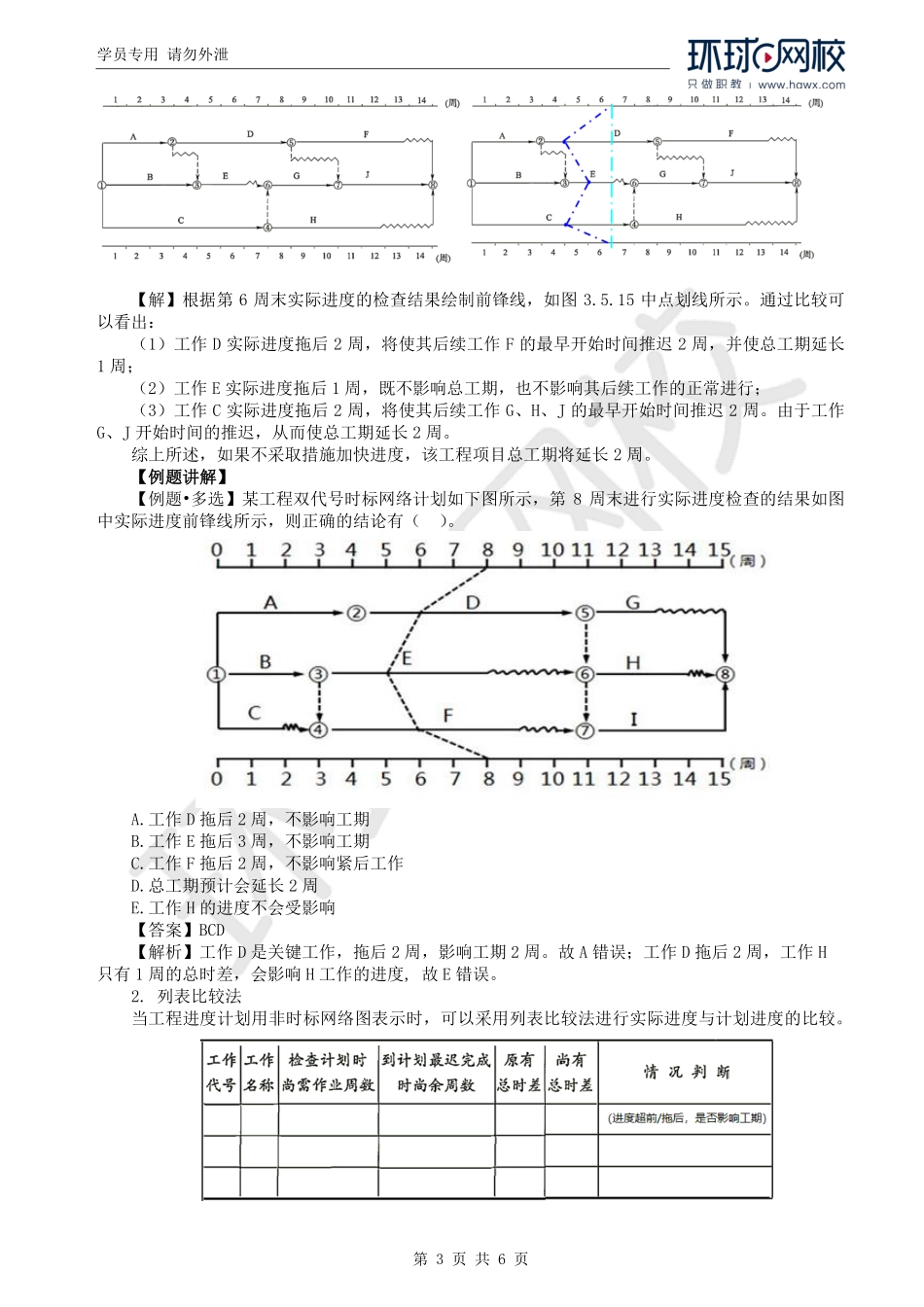

学员专用请勿外泄第1页共6页2024一级造价工程师《建设工程造价管理》大班课第三章工程项目管理第五节工程网络计划技术四、网络计划的优化工期优化、费用优化、资源优化三种。【知识点】工期优化网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。选择压缩对象时宜在关键工作中考虑下列因素:1)缩短持续时间对质量和安全影响不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加的费用最少的工作。【知识点】费用优化费用优化又称工期成本优化,是指寻求:工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。1.费用与时间的关系(1)工程费用与工期的关系。工程总费用由直接费和间接费组成,直接费会随着工期的缩短而增加。间接费一般会随着工期的缩短而减少。2.费用优化方法费用优化的基本思路:不断地在网络计划中找出直接费用率(或组合直接费用率)最小的关键工作,缩短其持续时间。同时考虑间接费随工期缩短而减少的数值,最后求得工程总成本最低时的最优工期安排或按要求工期求得最低成本的计划安排。【例题讲解】【例题•多选】当工程项目网络计划的计算工期不能满足要求工期时,需压缩关键工作的持续时间,此时可选的关键工作有()。A.持续时间长的工作B.紧后工作较多的工作C.对质量和安全影响不大的工作D.所需增加的费用最少的工作E.有充足备用资源的工作【答案】CDE【解析】选择应缩短持续时间的关键工作。选择压缩对象时宜在关键工作中考虑下列因素:1)缩短持续时间对质量和安全影响不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加的费用最少的工作。【例题•单选】工程项目网络计划的费用优化是寻求工程总成本最低时的工期安排或按要求工期寻求最低成本的计划安排的过程,该优化过程通常假定工作的直接费与其持续时间之间的关系可被近似地认为是()。A.一条平行于横坐标的直线B.一条下降的直线C.一条上升的直线D.一条上凸的曲线【答案】B【解析】工作直接费与持续时间的关系类似于工程直接费与工期之间的关系,工作的直接费随着持续时间的缩短而增加,如图所示。为简化计算,工作的直接费与持续时间之间的关系被近似地认为是一条直线关系,直接费随着时间的增加而降低,呈一条下降的直线。提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086学员专用请勿外泄第2页共6页【知识点】...
