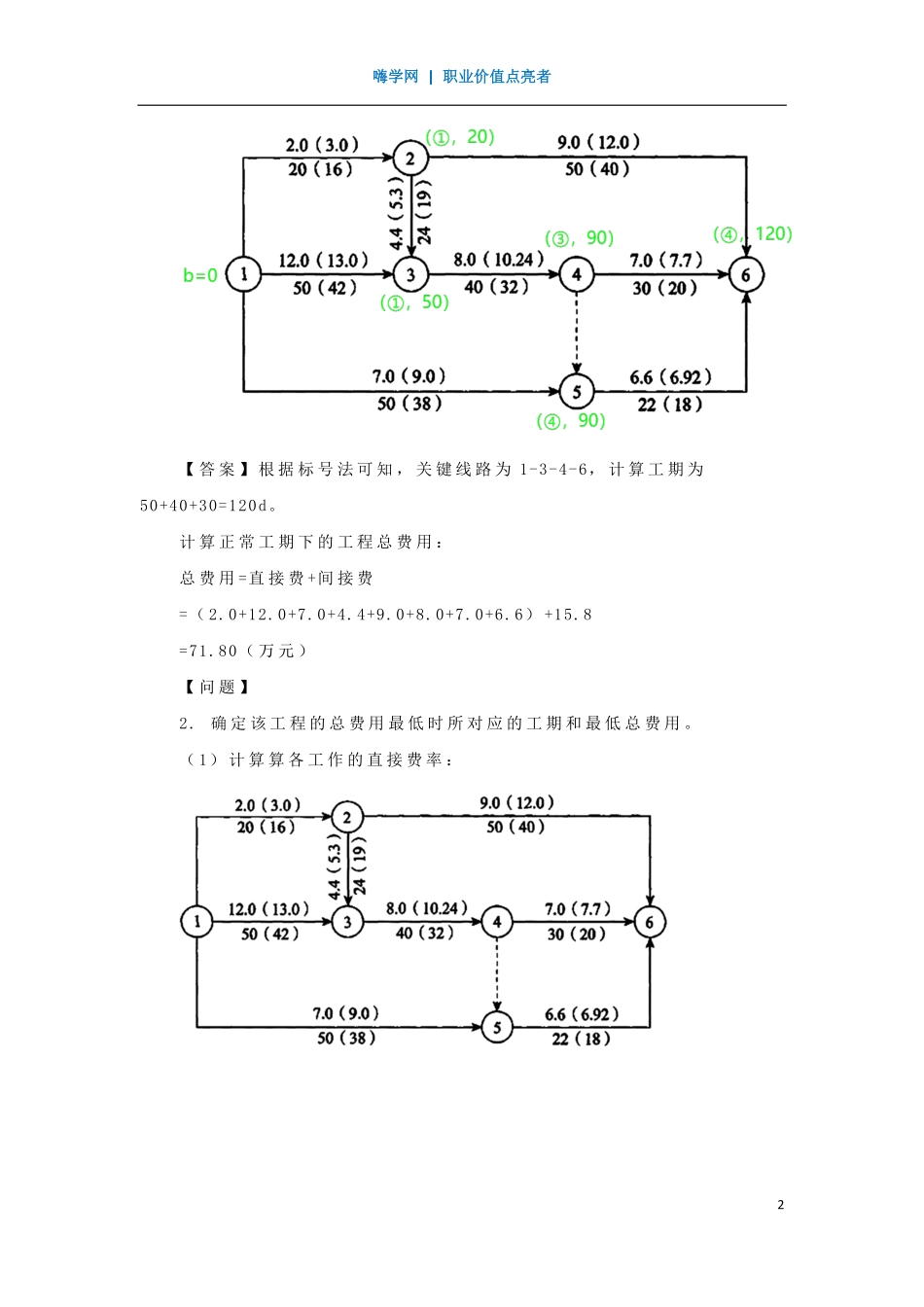

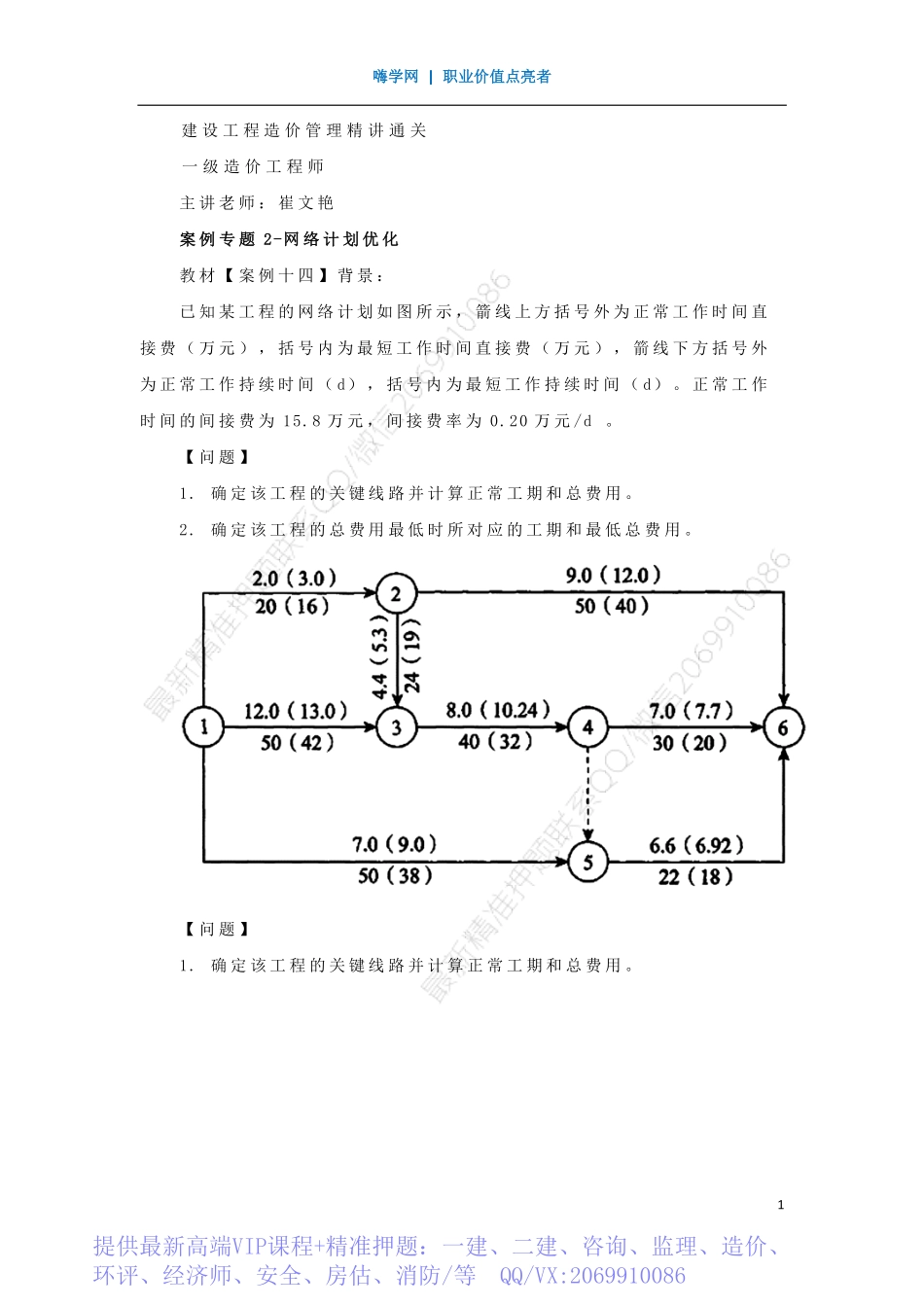

嗨学网|职业价值点亮者1建设工程造价管理精讲通关一级造价工程师主讲老师:崔文艳案例专题2-网络计划优化教材【案例十四】背景:已知某工程的网络计划如图所示,箭线上方括号外为正常工作时间直接费(万元),括号内为最短工作时间直接费(万元),箭线下方括号外为正常工作持续时间(d),括号内为最短工作持续时间(d)。正常工作时间的间接费为15.8万元,间接费率为0.20万元/d。【问题】1.确定该工程的关键线路并计算正常工期和总费用。2.确定该工程的总费用最低时所对应的工期和最低总费用。【问题】1.确定该工程的关键线路并计算正常工期和总费用。提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086嗨学网|职业价值点亮者2【答案】根据标号法可知,关键线路为1-3-4-6,计算工期为50+40+30=120d。计算正常工期下的工程总费用:总费用=直接费+间接费=(2.0+12.0+7.0+4.4+9.0+8.0+7.0+6.6)+15.8=71.80(万元)【问题】2.确定该工程的总费用最低时所对应的工期和最低总费用。(1)计算算各工作的直接费率:嗨学网|职业价值点亮者3(2)第一次压缩:工作1-3、3-4、4-6中4-6直接费用率最小,可压缩10d,压缩后再找出关键线路,原关键工作4-6变为非关键工作,所以,只能将工作4-6的工作时间压缩8d,使得工作4-6仍为关键工作,同时,工作4-5、5-6也变为关键工作。嗨学网|职业价值点亮者4第一次压缩工期8d,压缩后的工期为120-8=112(d);压缩后的总费用=71.80+0.070x8-0.2x8=70.76(万元)(3)第二次压缩:方案1:压缩工作1-3,直接费用率为0.125万元/d;方案2:压缩工作3-4,直接费用率为0.280万万元/d;方案3:同时压缩工作4-6和5-6,组合直接费用率为(0.070+0.080)=0.150(万元/d);嗨学网|职业价值点亮者5故选择压缩工作1-3,可压缩8d,但压缩后,工作1-3变为非关键工作,只能将工作1-3压缩6d,使得工作1-3仍为关键工作,同时,工作1-2、2-3变为关键工作,如图所示。第二次压缩工期6d,压缩后的工期为112-6=106(d)压缩后的总费用=70.76+0.125x6-0.20x6=70.31(万元)(4)第三次压缩:提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086嗨学网|职业价值点亮者6方案1:同时压缩工作1-2、1-3,组合费率为0.250+0.125=0.375(万元/d);方案2:同时压缩工作1-3、2-3,组合费率为0.125+0.180=0.305(万元/d);方案3:压缩工作3-4...
