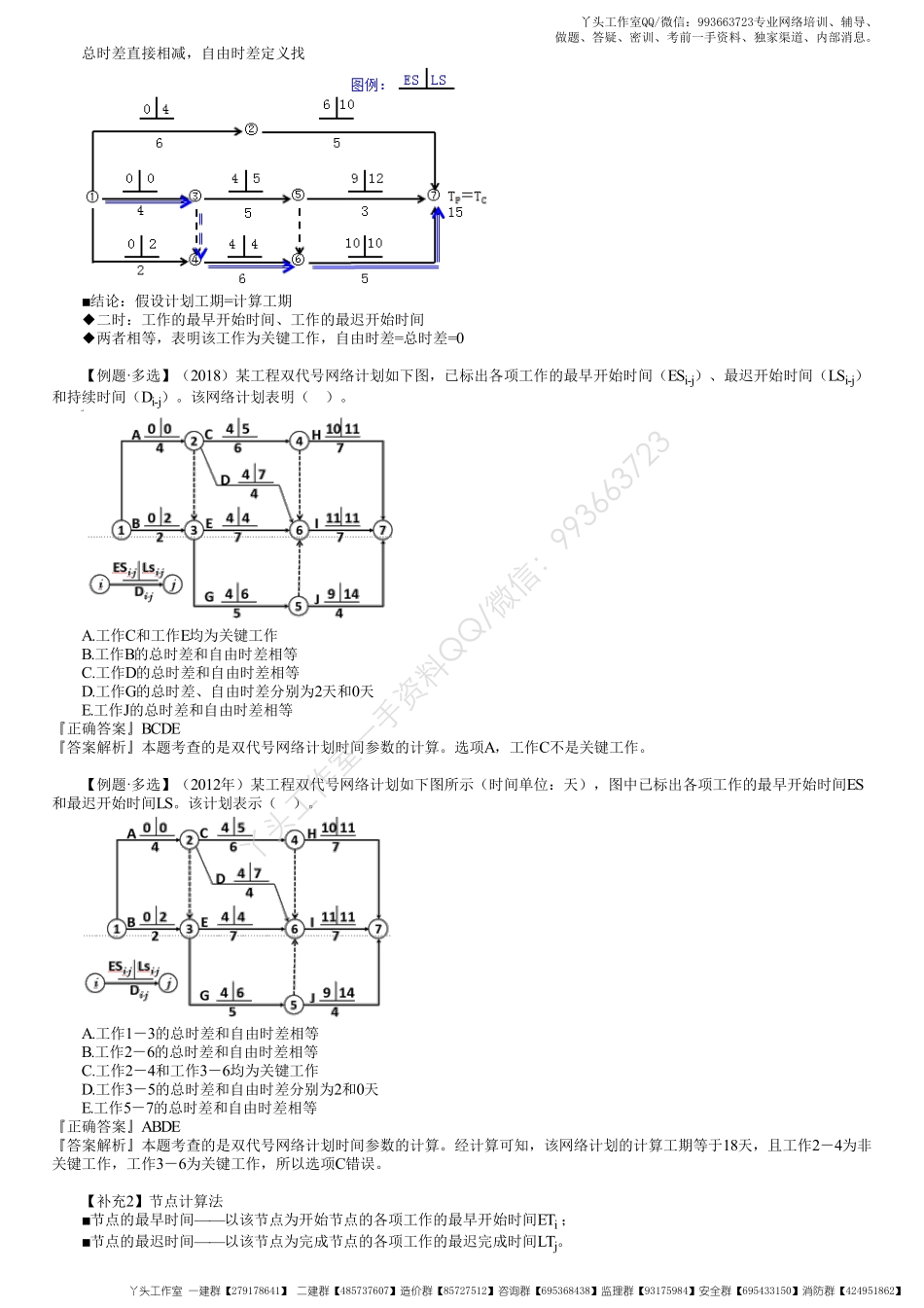

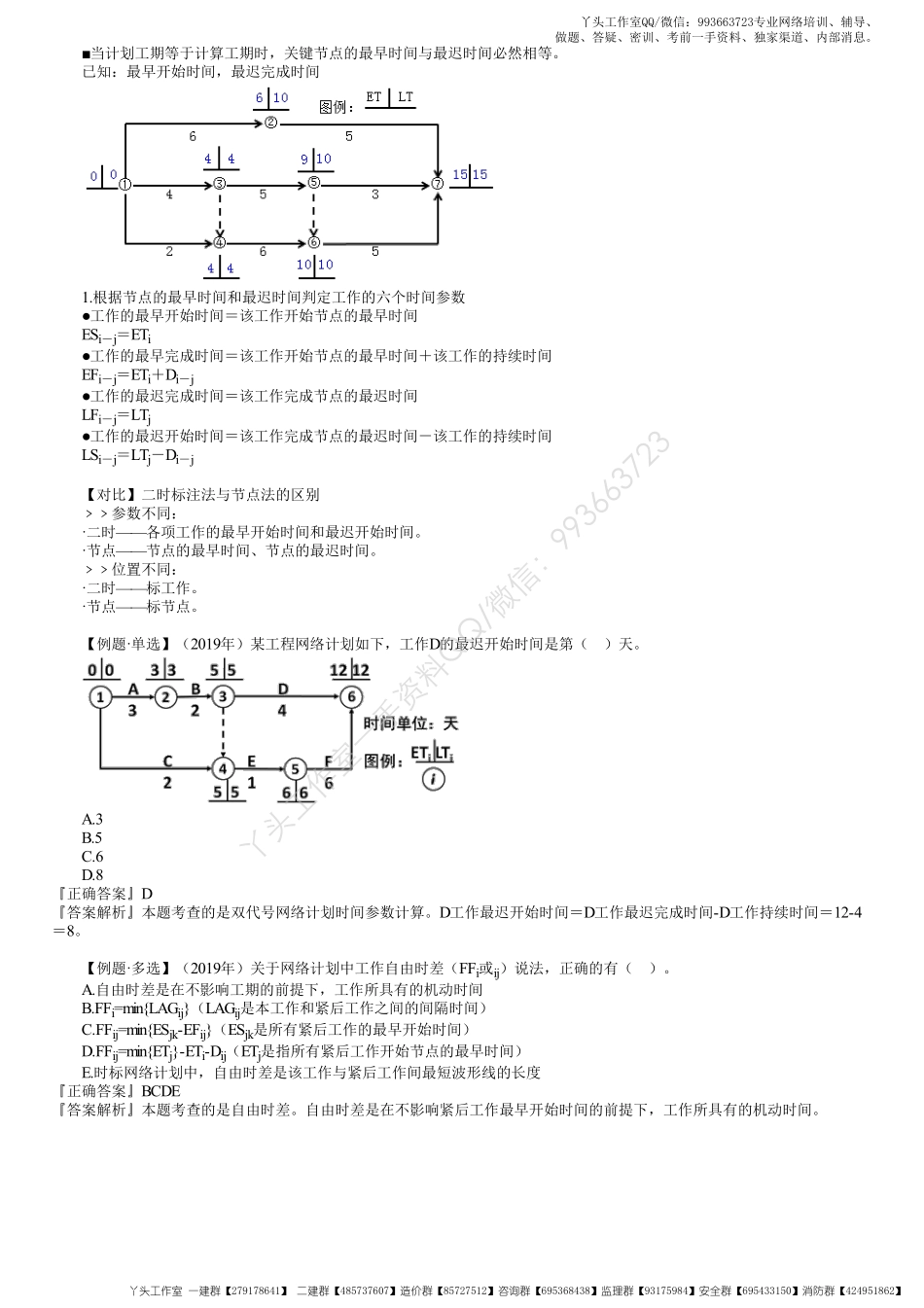

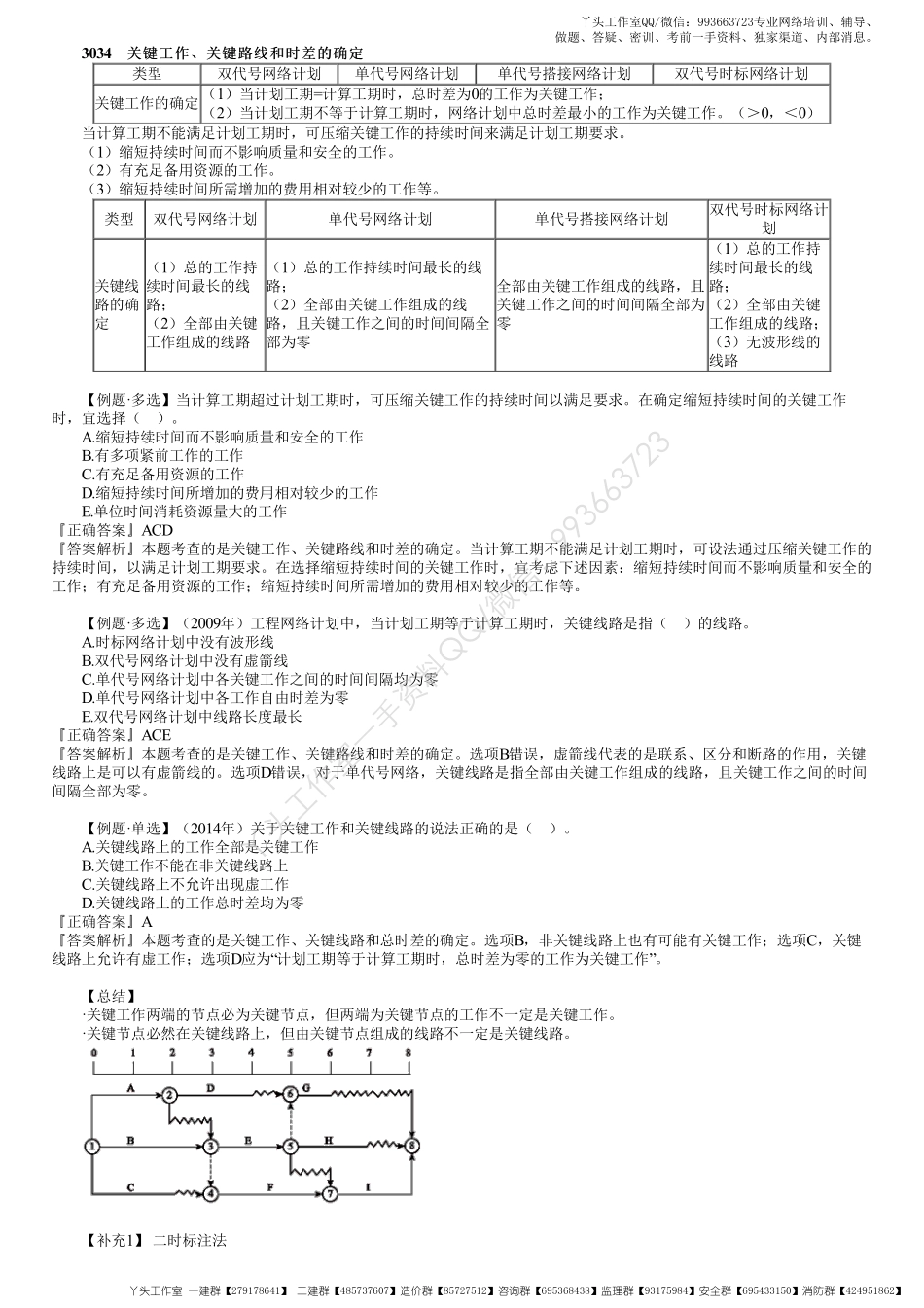

3034关键工作、关键路线和时差的确定关键工作、关键路线和时差的确定类型双代号网络计划单代号网络计划单代号搭接网络计划双代号时标网络计划关键工作的确定(1)当计划工期=计算工期时,总时差为0的工作为关键工作;(2)当计划工期不等于计算工期时,网络计划中总时差最小的工作为关键工作。(>0,<0)当计算工期不能满足计划工期时,可压缩关键工作的持续时间来满足计划工期要求。(1)缩短持续时间而不影响质量和安全的工作。(2)有充足备用资源的工作。(3)缩短持续时间所需增加的费用相对较少的工作等。类型双代号网络计划单代号网络计划单代号搭接网络计划双代号时标网络计划关键线路的确定(1)总的工作持续时间最长的线路;(2)全部由关键工作组成的线路(1)总的工作持续时间最长的线路;(2)全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零(1)总的工作持续时间最长的线路;(2)全部由关键工作组成的线路;(3)无波形线的线路【例题·多选】当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求。在确定缩短持续时间的关键工作时,宜选择()。A.缩短持续时间而不影响质量和安全的工作B.有多项紧前工作的工作C.有充足备用资源的工作D.缩短持续时间所增加的费用相对较少的工作E.单位时间消耗资源量大的工作『正确答案』ACD『答案解析』本题考查的是关键工作、关键路线和时差的确定。当计算工期不能满足计划工期时,可设法通过压缩关键工作的持续时间,以满足计划工期要求。在选择缩短持续时间的关键工作时,宜考虑下述因素:缩短持续时间而不影响质量和安全的工作;有充足备用资源的工作;缩短持续时间所需增加的费用相对较少的工作等。【例题·多选】(2009年)工程网络计划中,当计划工期等于计算工期时,关键线路是指()的线路。A.时标网络计划中没有波形线B.双代号网络计划中没有虚箭线C.单代号网络计划中各关键工作之间的时间间隔均为零D.单代号网络计划中各工作自由时差为零E.双代号网络计划中线路长度最长『正确答案』ACE『答案解析』本题考查的是关键工作、关键路线和时差的确定。选项B错误,虚箭线代表的是联系、区分和断路的作用,关键线路上是可以有虚箭线的。选项D错误,对于单代号网络,关键线路是指全部由关键工作组成的线路,且关键工作之间的时间间隔全部为零。【例题·单选】(2014年)关于关键工作和关键线路的说法正确...
