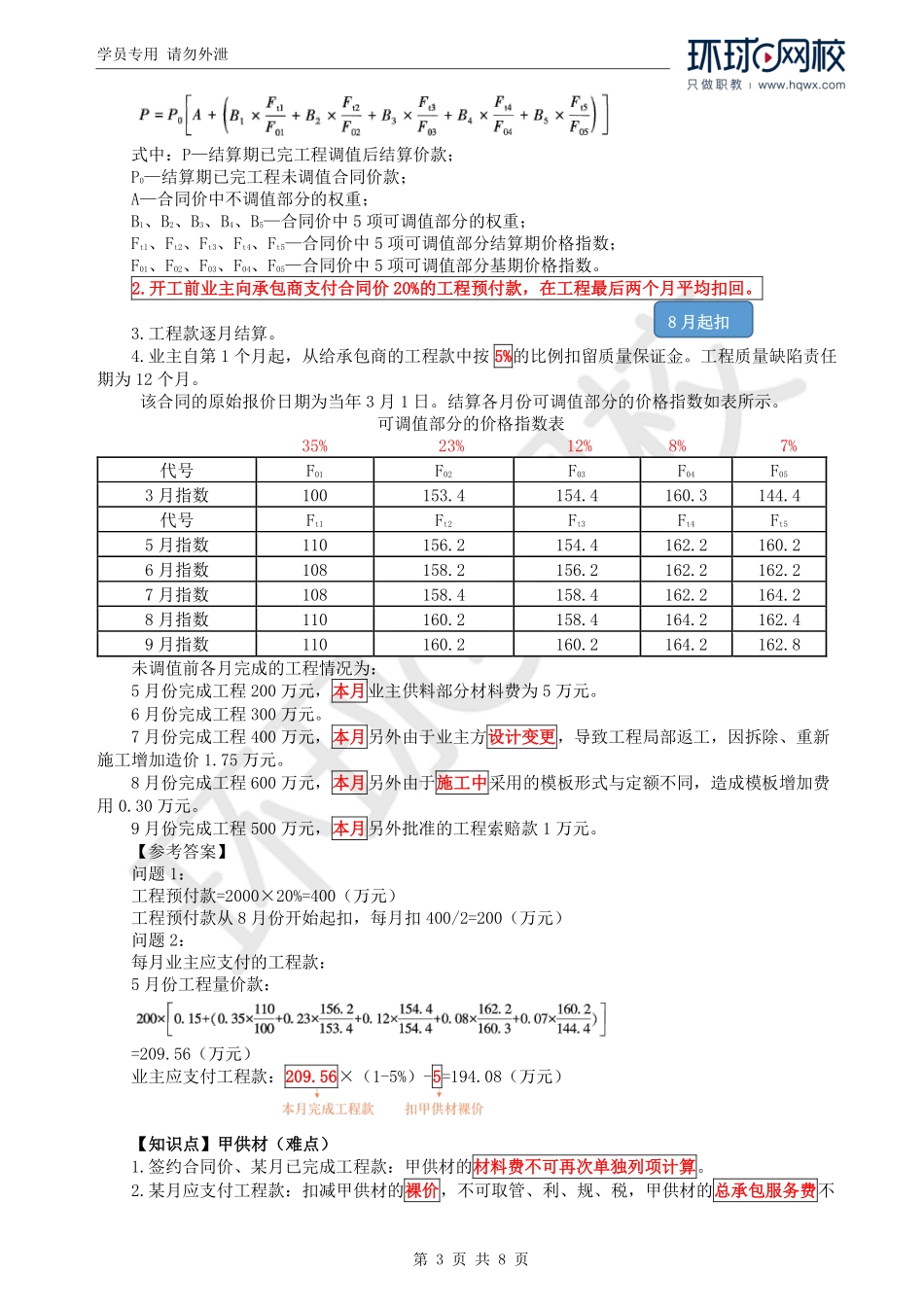

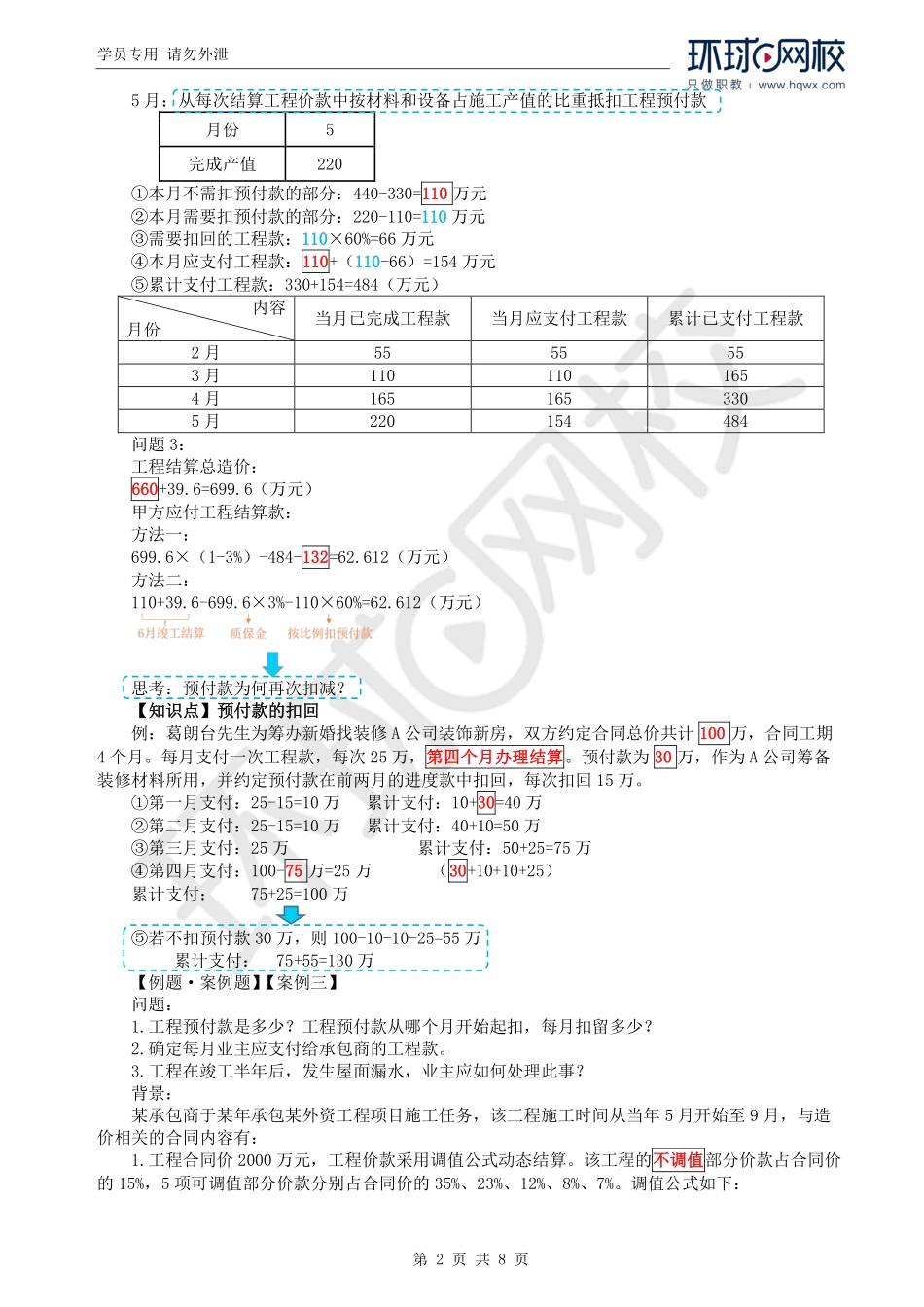

学员专用请勿外泄第1页共8页2024一级造价工程师《建设工程造价案例分析(土建、安装)》大班课第六章工程结算与决算【例题·案例题改编】【案例一】问题:1.该工程的工程预付款、起扣点为多少?2.填写各月实际完成和支付统计表的相关数据。3.6月份办理竣工结算,该工程结算总造价为多少?甲方应付工程结算款为多少?背景:某施工单位承包某工程项目施工,与建设单位签订的关于工程价款的合同内容有:1.工程签约合同价660万元(不包含暂列金额),建筑材料及设备费占施工产值的比重为60%;2.工程预付款为签约合同价的20%。工程实施后,工程预付款从未施工工程尚需的建筑材料及设备费相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重抵扣工程预付款,竣工前全部扣清。3.工程进度款逐月计算;4.工程质量保证金为建筑安装工程造价的3%,竣工结算月一次扣留;5.按当地工程造价管理部门颁布的该工程施工年度工程价款结算文件的政策规定,该工程生产要素价格及其相关费用增加39.6万元(在竣工结算时一次性调整)。工程各月实际完成产值(不包括调整部分)。各月实际完成产值单位:万元月份23456合计完成产值55110165220110660各月实际完成和支付统计表单位:万元内容月份当月已完成工程款当月应支付工程款累计已支付工程款2月3月4月5月【参考答案】问题1:①工程预付款:660×20%=132(万元)②设:起扣点为X万元(660-X)×60%=132经整理起扣点X=660-132/60%=440万元问题2:各月拨付工程款为:2月:工程款55万元,本月应支付工程款55万元,累计支付工程款55万元3月:工程款110万元,本月应支付工程款110万元,累计支付工程款=55+110=165万元4月:工程款165万元,本月应支付工程款165万元,累计支付工程款=165+165=330万元提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086学员专用请勿外泄第2页共8页5月:从每次结算工程价款中按材料和设备占施工产值的比重抵扣工程预付款月份5完成产值220①本月不需扣预付款的部分:440-330=110万元②本月需要扣预付款的部分:220-110=110万元③需要扣回的工程款:110×60%=66万元④本月应支付工程款:110+(110-66)=154万元⑤累计支付工程款:330+154=484(万元)内容月份当月已完成工程款当月应支付工程款累计已支付工程款2月5555553月1101101654月1651653305月220154484问题3:工程结算总造价:660+39.6=699.6(万元...
