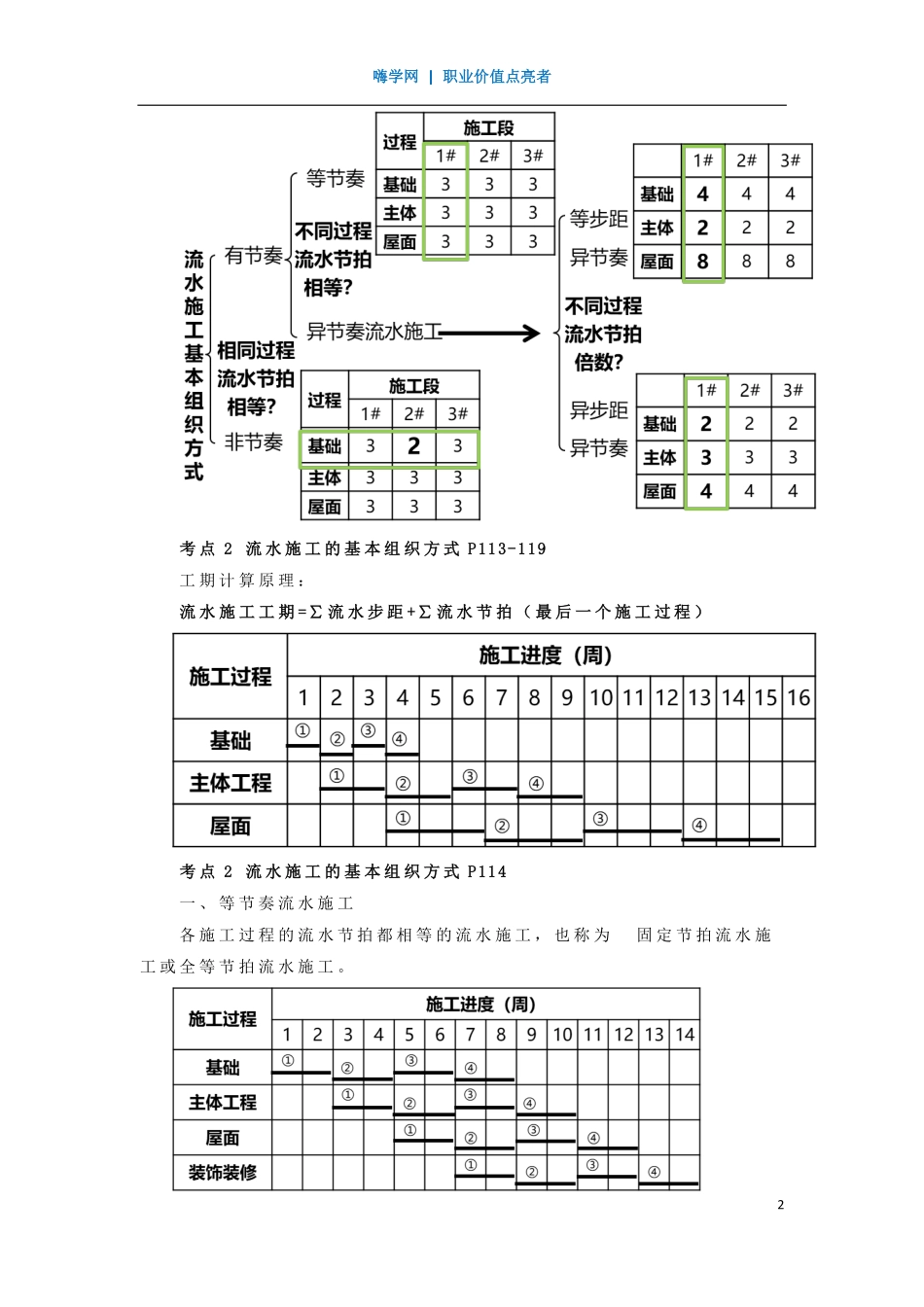

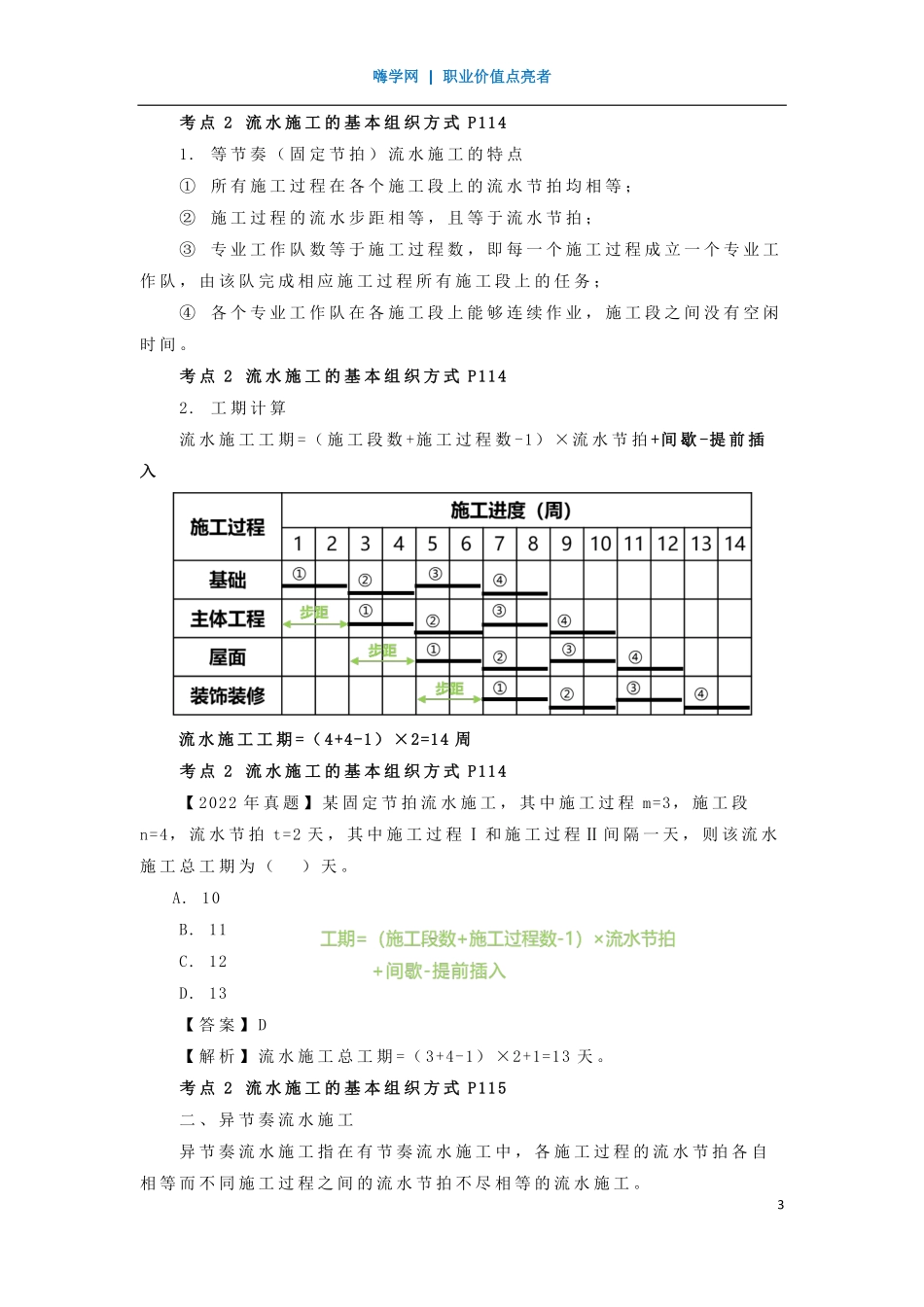

嗨学网|职业价值点亮者1建设工程造价管理精讲通关一级造价工程师主讲老师:崔文艳考点2流水施工的基本组织方式P113-119分类依据:节拍考点2流水施工的基本组织方式P113-119考点2流水施工的基本组织方式P113-119提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086嗨学网|职业价值点亮者2考点2流水施工的基本组织方式P113-119工期计算原理:流水施工工期=∑流水步距+∑流水节拍(最后一个施工过程)考点2流水施工的基本组织方式P114一、等节奏流水施工各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。嗨学网|职业价值点亮者3考点2流水施工的基本组织方式P1141.等节奏(固定节拍)流水施工的特点①所有施工过程在各个施工段上的流水节拍均相等;②施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。考点2流水施工的基本组织方式P1142.工期计算流水施工工期=(施工段数+施工过程数-1)×流水节拍+间歇-提前插入流水施工工期=(4+4-1)×2=14周考点2流水施工的基本组织方式P114【2022年真题】某固定节拍流水施工,其中施工过程m=3,施工段n=4,流水节拍t=2天,其中施工过程Ⅰ和施工过程Ⅱ间隔一天,则该流水施工总工期为()天。A.10B.11C.12D.13【答案】D【解析】流水施工总工期=(3+4-1)×2+1=13天。考点2流水施工的基本组织方式P115二、异节奏流水施工异节奏流水施工指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。嗨学网|职业价值点亮者4可以采用异步距和等步距两种方式。考点2流水施工的基本组织方式P115(一)异步距异节奏流水施工在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。考点2流水施工的基本组织方式P115异步距异节奏流水施工的特点:①同一施工过程在各个施工段上的流水节拍均相等;②不同施工过程之间的流水节拍不尽相等;③相邻施工过程之间的流水步距不尽相等;④专业工作队数等于施工过程数;⑤各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。考点2流水施工的基本组织方式P1162.工期计算流水施工工期=∑流水步距+施工段数×流...
