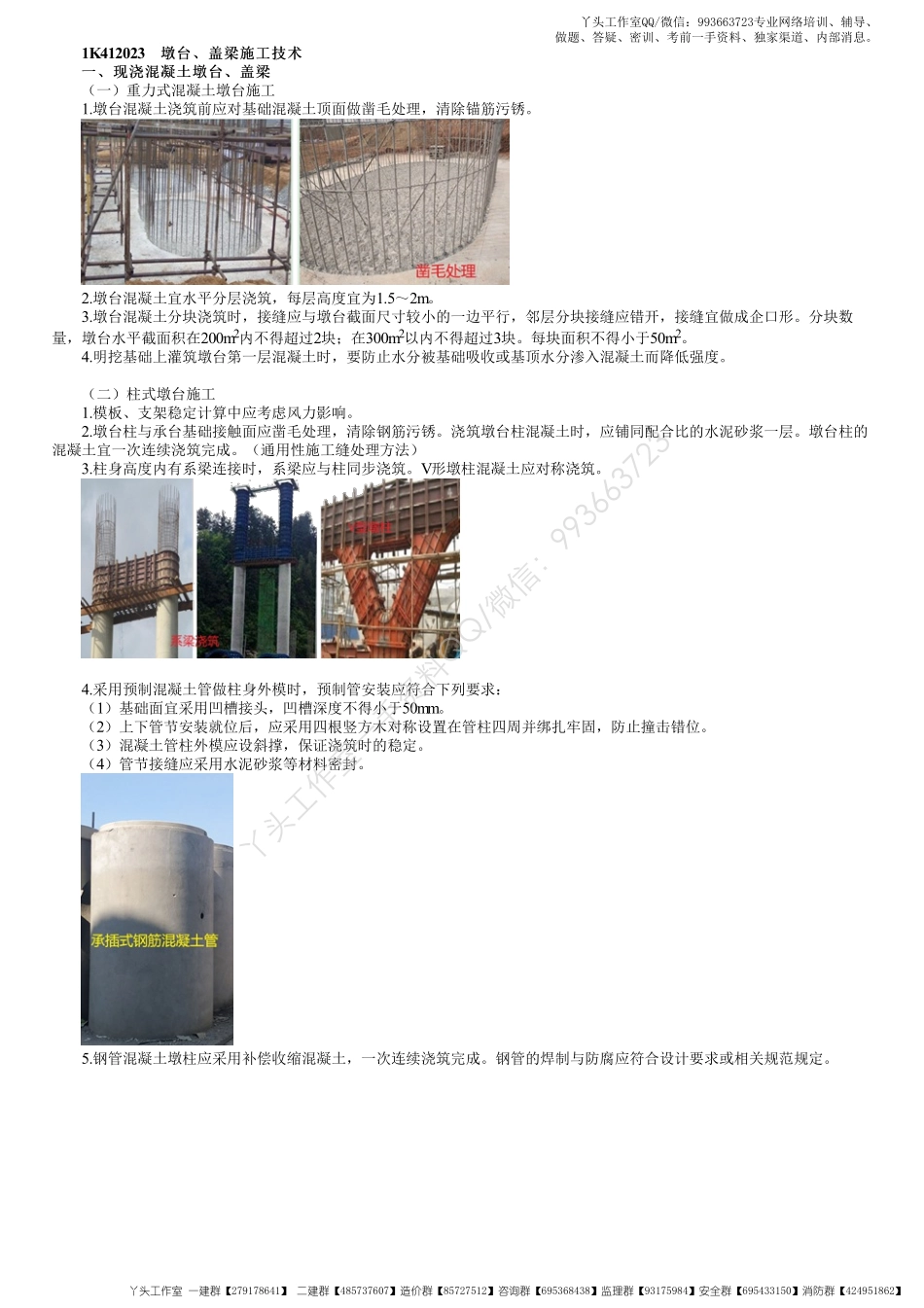

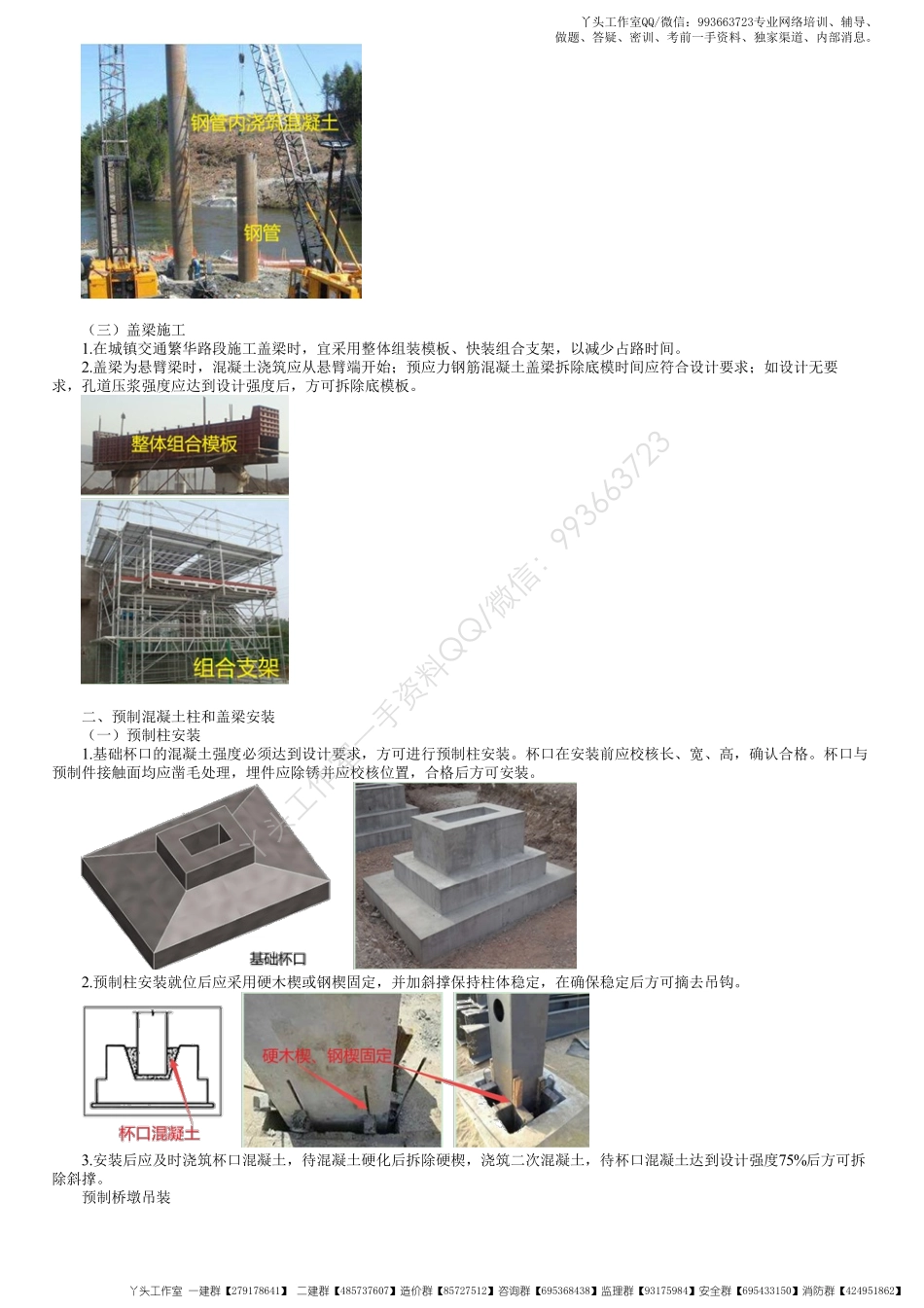

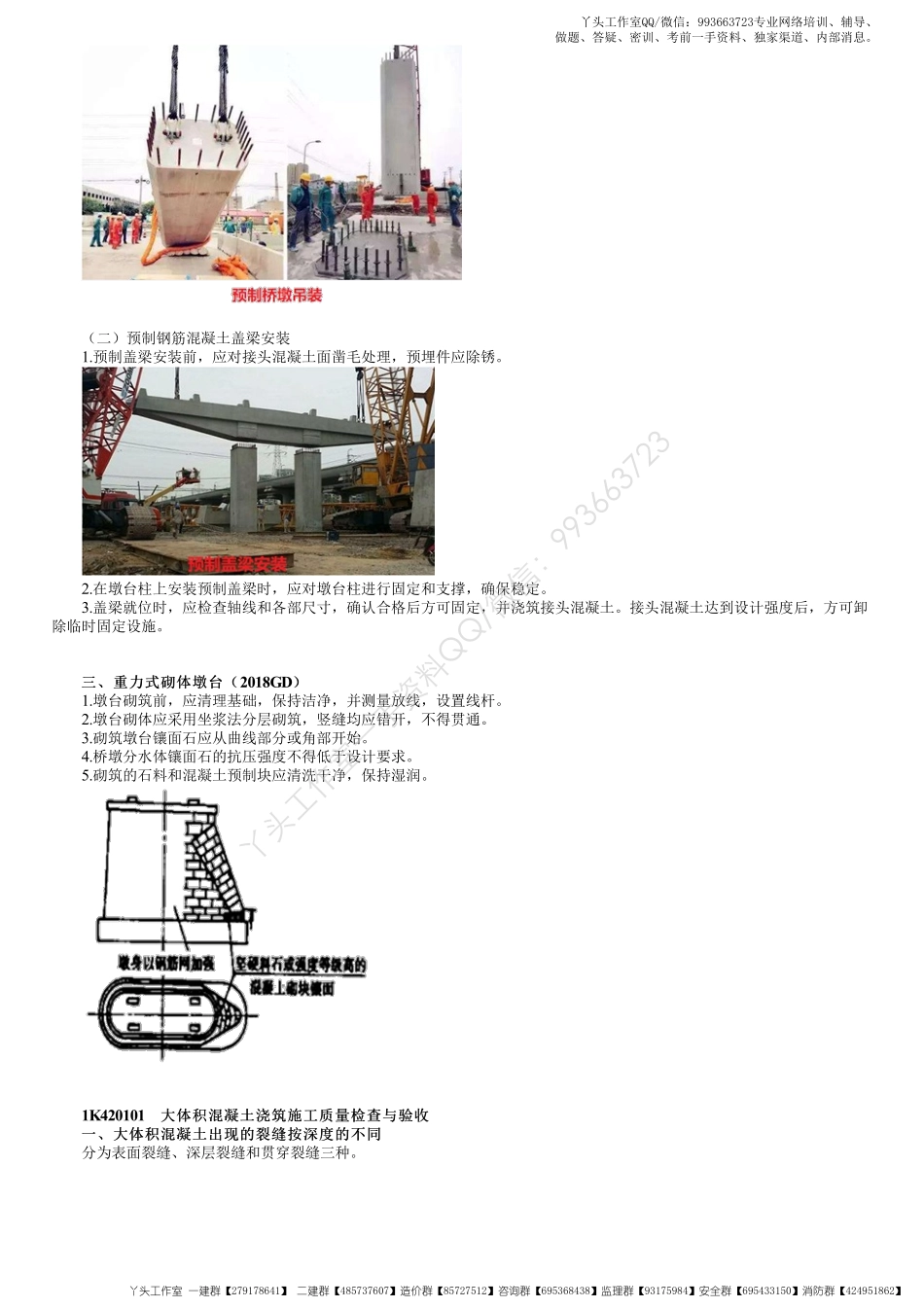

1K412023墩台、盖梁施工技术墩台、盖梁施工技术一、现浇混凝土墩台、盖梁一、现浇混凝土墩台、盖梁(一)重力式混凝土墩台施工1.墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈。2.墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m。3.墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。分块数量,墩台水平截面积在200m2内不得超过2块;在300m2以内不得超过3块。每块面积不得小于50m2。4.明挖基础上灌筑墩台第一层混凝土时,要防止水分被基础吸收或基顶水分渗入混凝土而降低强度。(二)柱式墩台施工1.模板、支架稳定计算中应考虑风力影响。2.墩台柱与承台基础接触面应凿毛处理,清除钢筋污锈。浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层。墩台柱的混凝土宜一次连续浇筑完成。(通用性施工缝处理方法)3.柱身高度内有系梁连接时,系梁应与柱同步浇筑。V形墩柱混凝土应对称浇筑。4.采用预制混凝土管做柱身外模时,预制管安装应符合下列要求:(1)基础面宜采用凹槽接头,凹槽深度不得小于50mm。(2)上下管节安装就位后,应采用四根竖方木对称设置在管柱四周并绑扎牢固,防止撞击错位。(3)混凝土管柱外模应设斜撑,保证浇筑时的稳定。(4)管节接缝应采用水泥砂浆等材料密封。5.钢管混凝土墩柱应采用补偿收缩混凝土,一次连续浇筑完成。钢管的焊制与防腐应符合设计要求或相关规范规定。丫头工作室一手资料QQ/微信:993663723丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】(三)盖梁施工1.在城镇交通繁华路段施工盖梁时,宜采用整体组装模板、快装组合支架,以减少占路时间。2.盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;预应力钢筋混凝土盖梁拆除底模时间应符合设计要求;如设计无要求,孔道压浆强度应达到设计强度后,方可拆除底模板。二、预制混凝土柱和盖梁安装(一)预制柱安装1.基础杯口的混凝土强度必须达到设计要求,方可进行预制柱安装。杯口在安装前应校核长、宽、高,确认合格。杯口与预制件接触面均应凿毛处理,埋件应除锈并应校核位置,合格后方可安装。2.预制柱安装就位后应采用硬木楔或钢楔固定,并加斜撑保持柱体稳定,在确保稳定后方可摘去吊钩...
