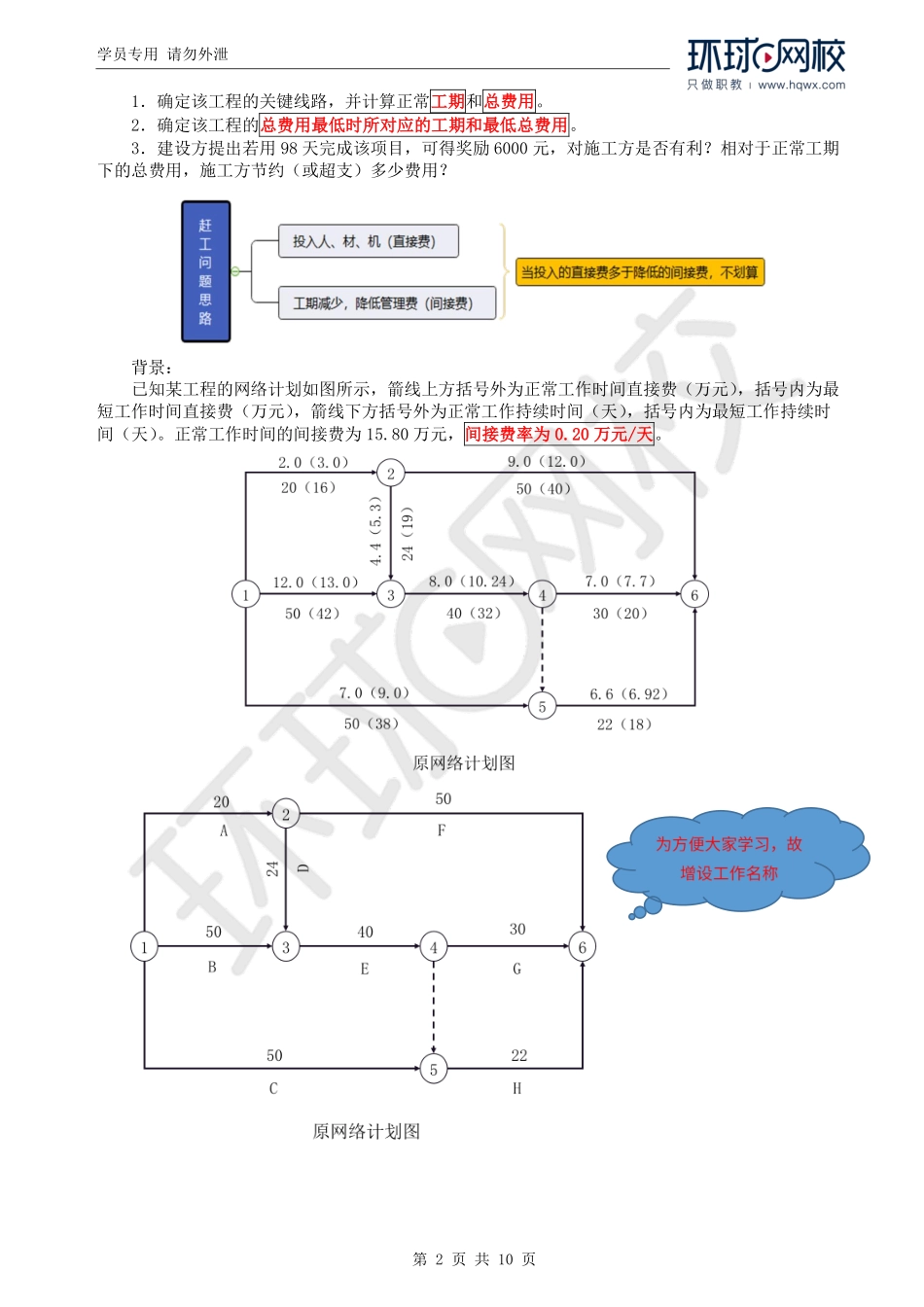

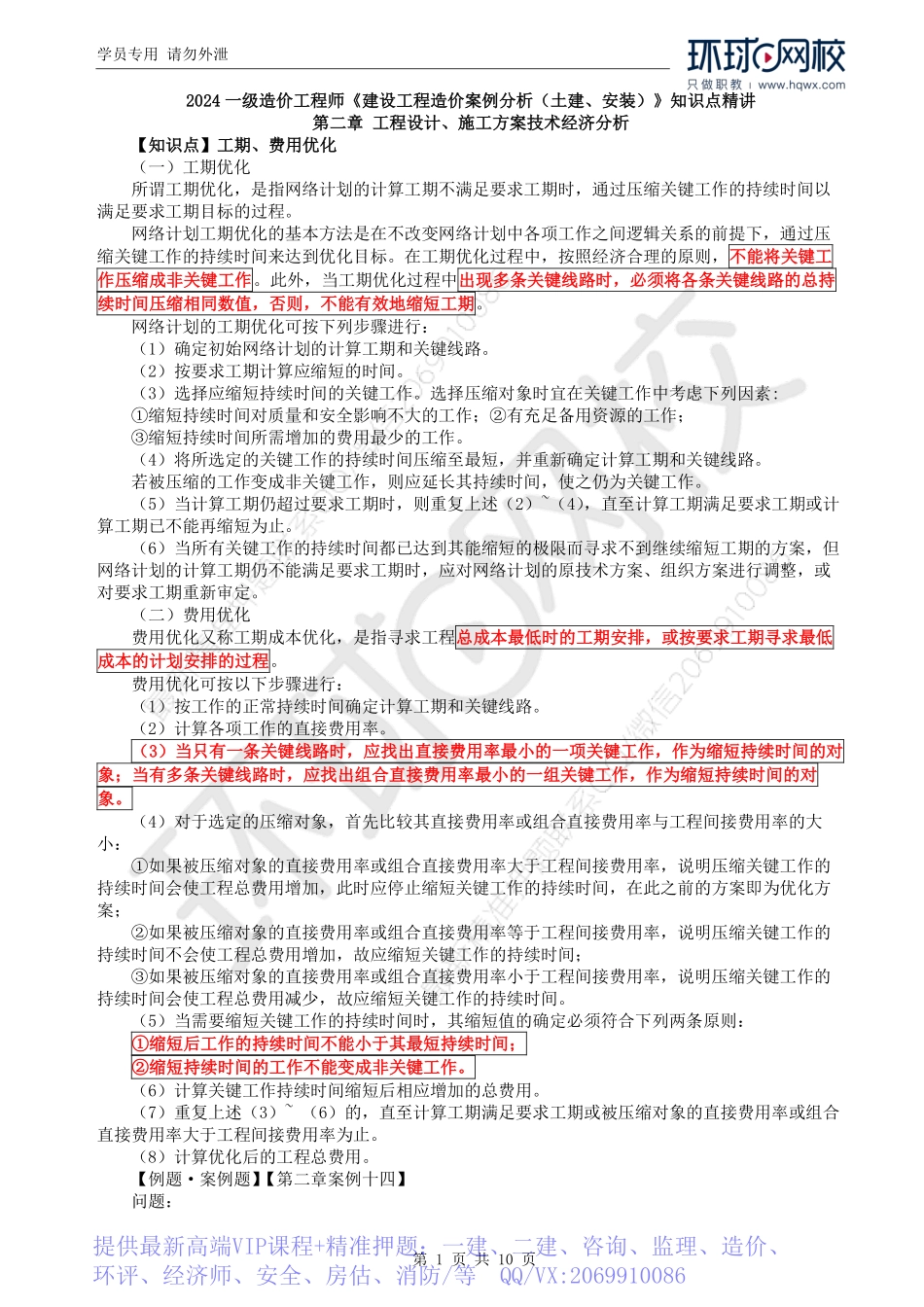

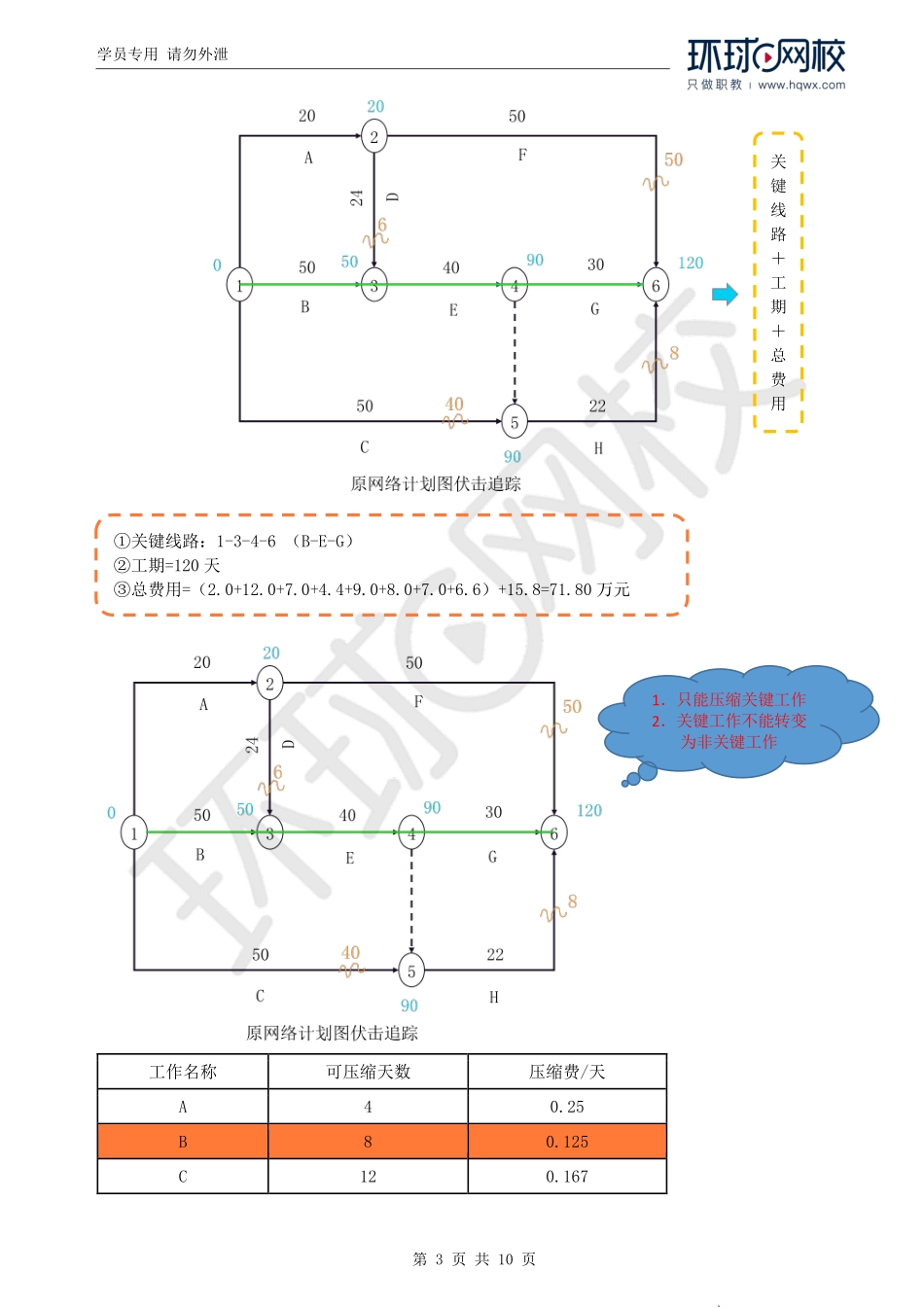

学员专用请勿外泄第1页共10页2024一级造价工程师《建设工程造价案例分析(土建、安装)》知识点精讲第二章工程设计、施工方案技术经济分析【知识点】工期、费用优化(一)工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值,否则,不能有效地缩短工期。网络计划的工期优化可按下列步骤进行:(1)确定初始网络计划的计算工期和关键线路。(2)按要求工期计算应缩短的时间。(3)选择应缩短持续时间的关键工作。选择压缩对象时宜在关键工作中考虑下列因素:①缩短持续时间对质量和安全影响不大的工作;②有充足备用资源的工作;③缩短持续时间所需增加的费用最少的工作。(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。(5)当计算工期仍超过要求工期时,则重复上述(2)~(4),直至计算工期满足要求工期或计算工期已不能再缩短为止。(6)当所有关键工作的持续时间都已达到其能缩短的极限而寻求不到继续缩短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络计划的原技术方案、组织方案进行调整,或对要求工期重新审定。(二)费用优化费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。费用优化可按以下步骤进行:(1)按工作的正常持续时间确定计算工期和关键线路。(2)计算各项工作的直接费用率。(3)当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有多条关键线路时,应找出组合直接费用率最小的一组关键工作,作为缩短持续时间的对象。(4)对于选定的压缩对象,首先比较其直接费用率或组合直接费用率与工程间接费用率的大小:①如果被压缩对象的直接费用率或组合直接费用率大于工程间接费用率,说明压缩关键工作的持续时间会使工程总费用增加,此时应停止缩短关键工作的持续时间,在此之前的方案即为优化方案;②如果被压缩对象的直接费用率或组合直接...
