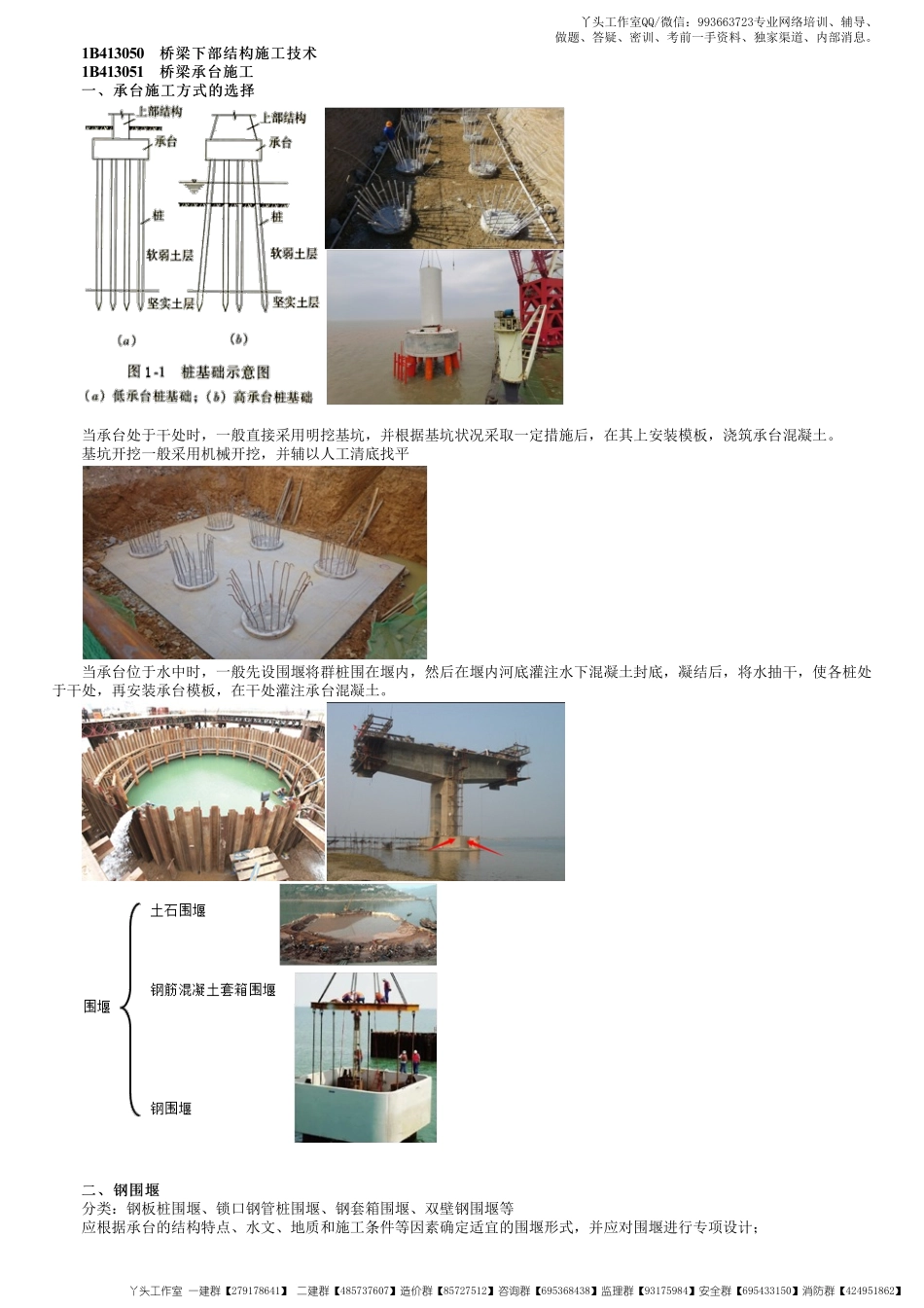

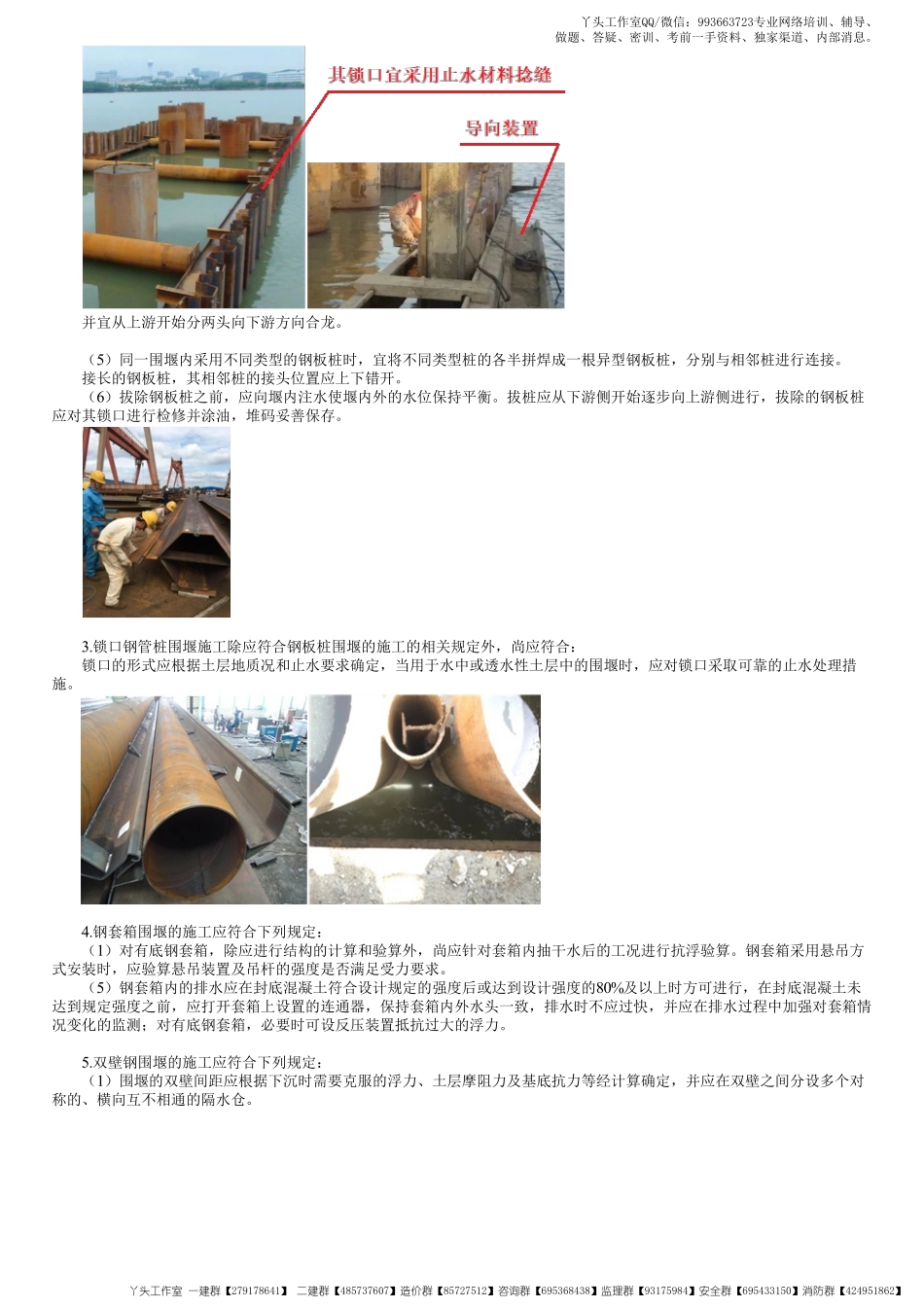

1B413050桥梁下部结构施工技术桥梁下部结构施工技术1B413051桥梁承台施工桥梁承台施工一、承台施工方式的选择一、承台施工方式的选择当承台处于干处时,一般直接采用明挖基坑,并根据基坑状况采取一定措施后,在其上安装模板,浇筑承台混凝土。基坑开挖一般采用机械开挖,并辅以人工清底找平当承台位于水中时,一般先设围堰将群桩围在堰内,然后在堰内河底灌注水下混凝土封底,凝结后,将水抽干,使各桩处于干处,再安装承台模板,在干处灌注承台混凝土。二、钢围堰二、钢围堰分类:钢板桩围堰、锁口钢管桩围堰、钢套箱围堰、双壁钢围堰等应根据承台的结构特点、水文、地质和施工条件等因素确定适宜的围堰形式,并应对围堰进行专项设计;丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】套箱围堰:双壁钢围堰:1.钢围堰设计与施工的一般规定(1)围堰内侧距承台边缘的净距宜不小于1m(围堰内侧兼作模板时除外)。围堰的顶面高程应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m;(2)考虑河床断面被压缩后,流速增大导致的河床冲刷和对通航、导流等的影响。(4)在围堰内设置支撑的,除应对内支撑结构本身进行局部验算外,尚应将其与围堰作为整体进行总体稳定性验算;设置内支撑时,对支撑与堰壁的连接处应设置纵横向分配梁予以局部加强,并应考虑其对承台及后续墩身施工的干扰影响。(8)在岸上整体加工制造的钢围堰,当通过滑道或其他装置下水时,其进入的水域面积和水深应足够,并应采取措施控制其下水的速度;(9)钢围堰在灌注封底混凝土之前,应将桩身和堰壁上附着的泥浆冲洗干净,经检验合格后方可进行封底混凝土的施工。2.钢板桩围堰的施工应符合下列规定丫头工作室QQ/微信:993663723专业网络培训、辅导、做题、答疑、密训、考前一手资料、独家渠道、内部消息。丫头工作室一建群【279178641】二建群【485737607】造价群【85727512】咨询群【695368438】监理群【93175984】安全群【695433150】消防群【424951862】并宜从上游开始分两头向下游方向合龙。(5)同一围堰内采用不同类型的钢板桩时,宜将不同类型桩的各半拼焊成一根异型钢板桩,分别与相邻桩进行连接。接长的钢板桩,其相邻桩的接头位置应上下错开。(6)拔除...
