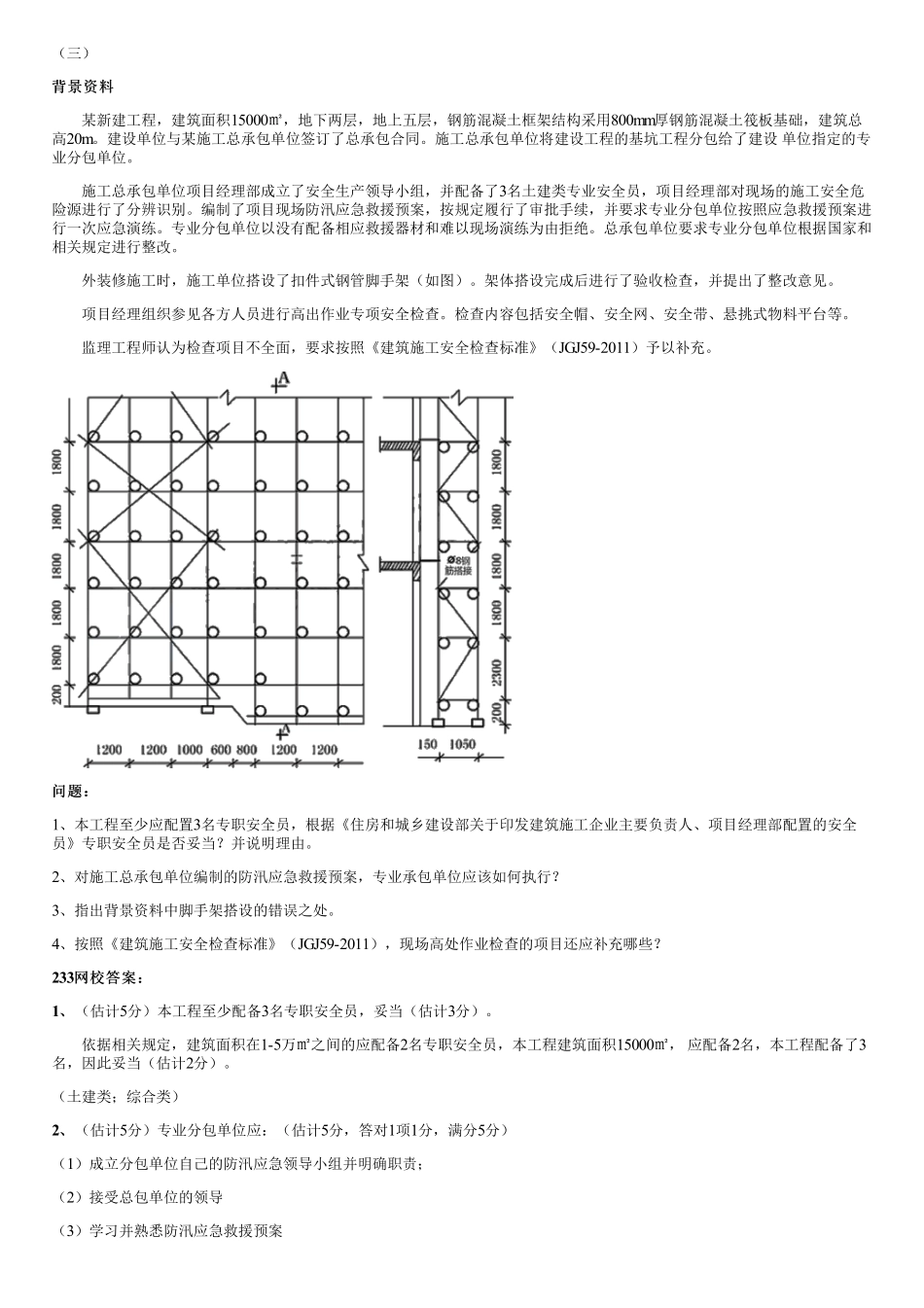

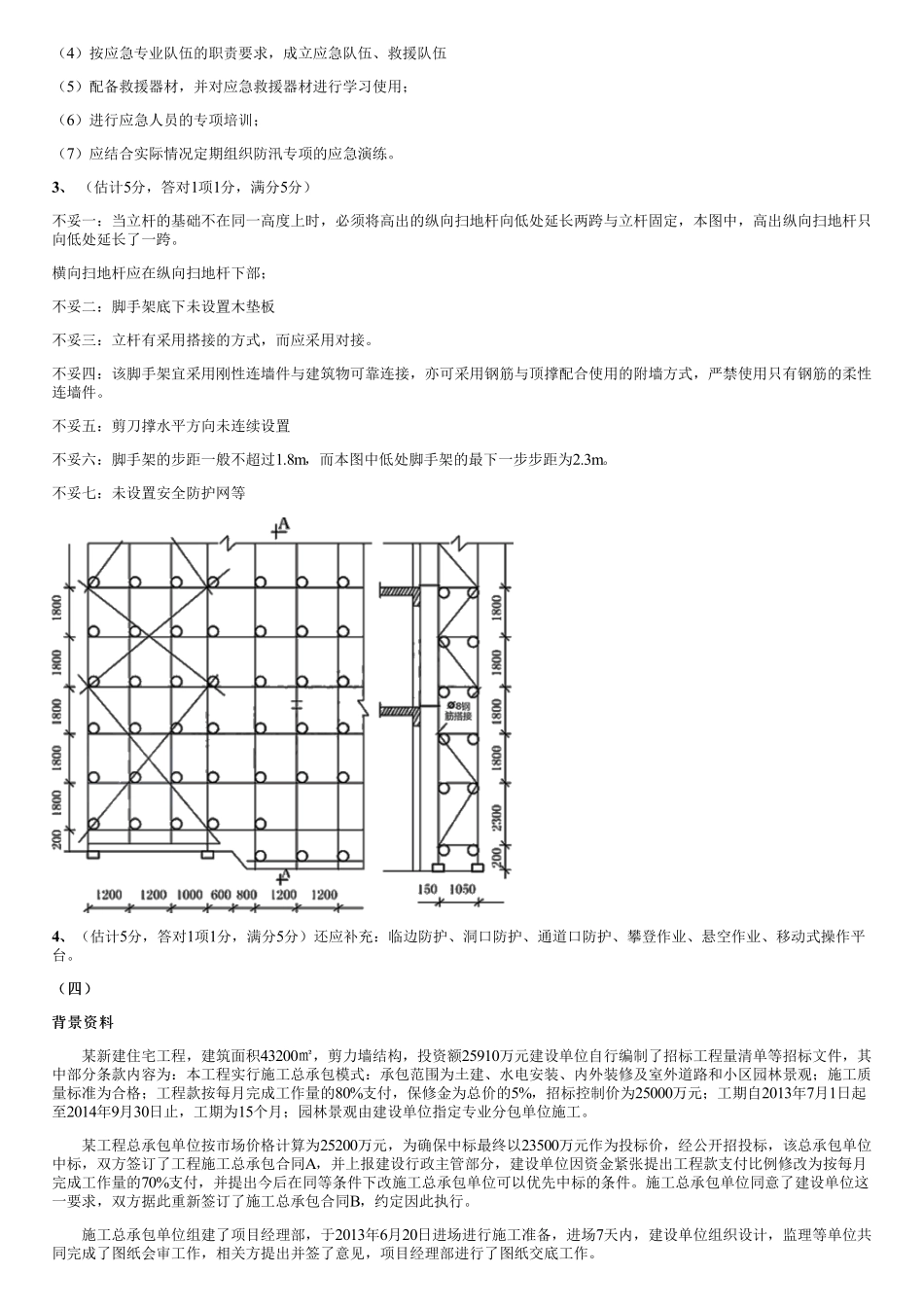

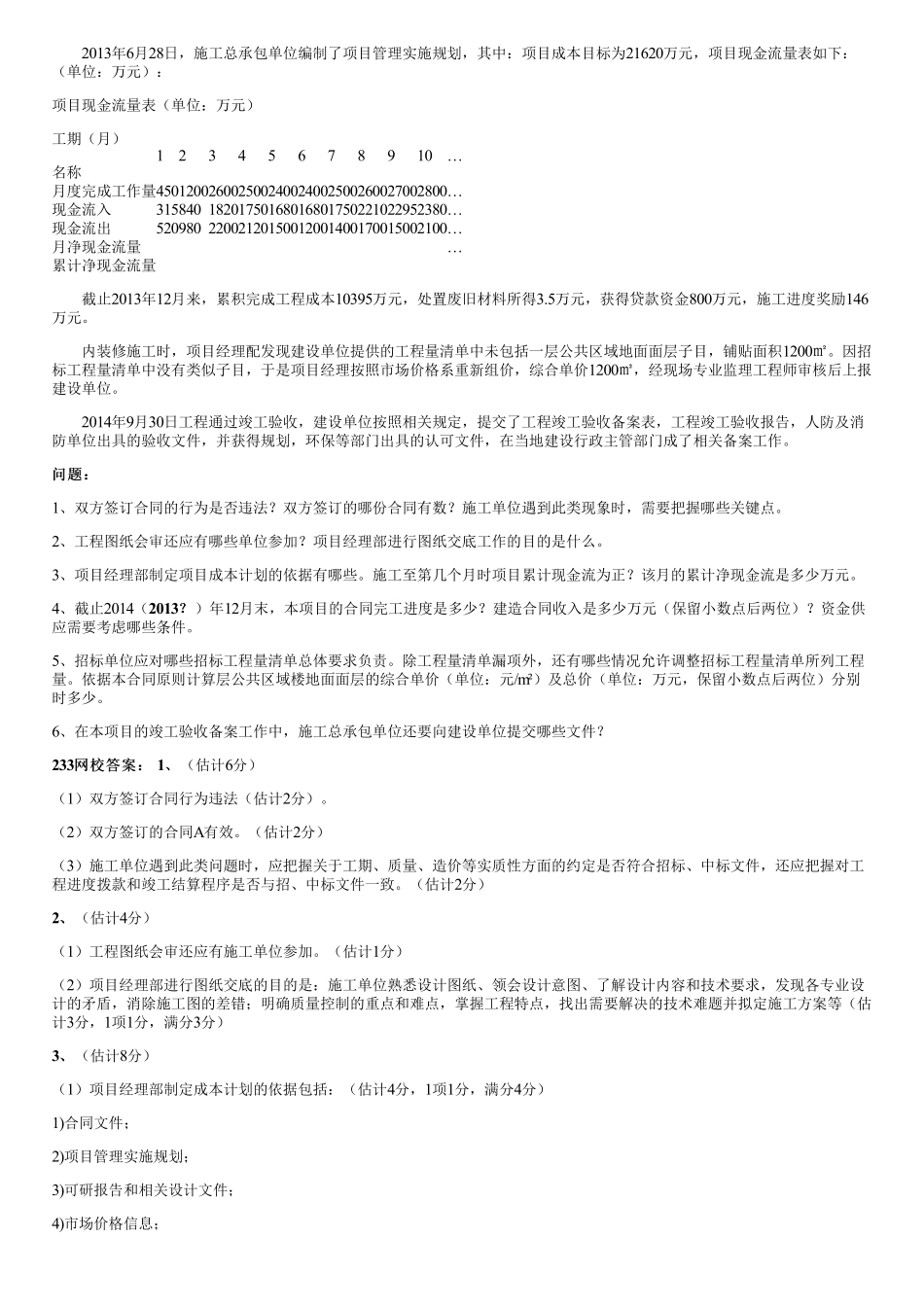

(三)背景资料背景资料某新建工程,建筑面积15000㎡,地下两层,地上五层,钢筋混凝土框架结构采用800mm厚钢筋混凝土筏板基础,建筑总高20m。建设单位与某施工总承包单位签订了总承包合同。施工总承包单位将建设工程的基坑工程分包给了建设单位指定的专业分包单位。施工总承包单位项目经理部成立了安全生产领导小组,并配备了3名土建类专业安全员,项目经理部对现场的施工安全危险源进行了分辨识别。编制了项目现场防汛应急救援预案,按规定履行了审批手续,并要求专业分包单位按照应急救援预案进行一次应急演练。专业分包单位以没有配备相应救援器材和难以现场演练为由拒绝。总承包单位要求专业分包单位根据国家和相关规定进行整改。外装修施工时,施工单位搭设了扣件式钢管脚手架(如图)。架体搭设完成后进行了验收检查,并提出了整改意见。项目经理组织参见各方人员进行高出作业专项安全检查。检查内容包括安全帽、安全网、安全带、悬挑式物料平台等。监理工程师认为检查项目不全面,要求按照《建筑施工安全检查标准》(JGJ59-2011)予以补充。问题:问题:1、本工程至少应配置3名专职安全员,根据《住房和城乡建设部关于印发建筑施工企业主要负责人、项目经理部配置的安全员》专职安全员是否妥当?并说明理由。2、对施工总承包单位编制的防汛应急救援预案,专业承包单位应该如何执行?3、指出背景资料中脚手架搭设的错误之处。4、按照《建筑施工安全检查标准》(JGJ59-2011),现场高处作业检查的项目还应补充哪些?233网校答案:网校答案:1、、(估计5分)本工程至少配备3名专职安全员,妥当(估计3分)。依据相关规定,建筑面积在1-5万㎡之间的应配备2名专职安全员,本工程建筑面积15000㎡,应配备2名,本工程配备了3名,因此妥当(估计2分)。(土建类;综合类)2、、(估计5分)专业分包单位应:(估计5分,答对1项1分,满分5分)(1)成立分包单位自己的防汛应急领导小组并明确职责;(2)接受总包单位的领导(3)学习并熟悉防汛应急救援预案(4)按应急专业队伍的职责要求,成立应急队伍、救援队伍(5)配备救援器材,并对应急救援器材进行学习使用;(6)进行应急人员的专项培训;(7)应结合实际情况定期组织防汛专项的应急演练。3、、(估计5分,答对1项1分,满分5分)不妥一:当立杆的基础不在同一高度上时,必须将高出的纵向扫地杆向低处延长两跨与立杆固定,本图中,高出纵向扫地杆只向低处延长了一跨。横向扫地杆应在纵向扫地...
