41、项目施工进度管理(三).pdfVIP免费

41、项目施工进度管理(三).pdf_第1页

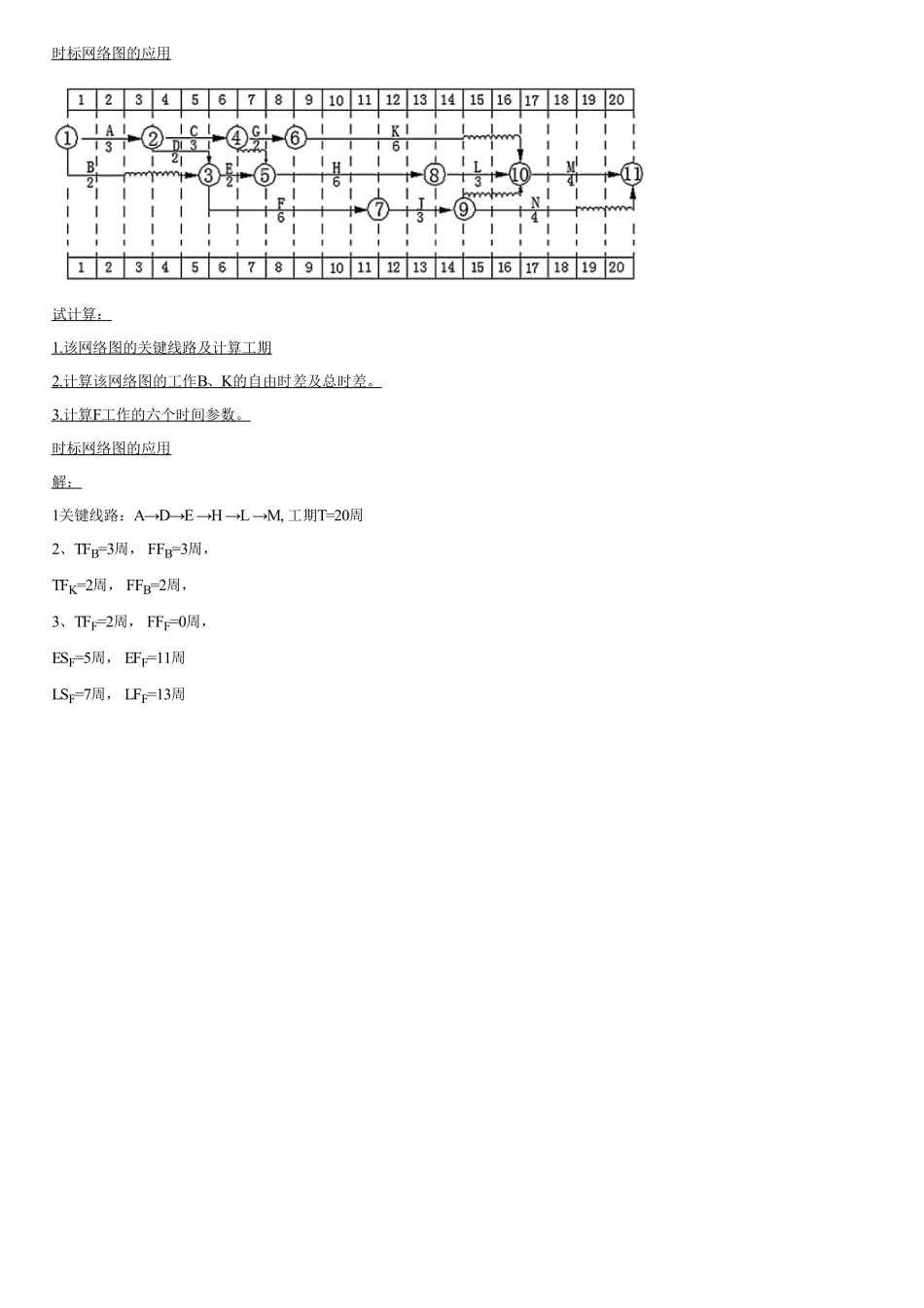

时标网络图的应用试计算:1.该网络图的关键线路及计算工期2.计算该网络图的工作B、K的自由时差及总时差。3.计算F工作的六个时间参数。时标网络图的应用解:1关键线路:A→D→E→H→L→M,工期T=20周2、TFB=3周,FFB=3周,TFK=2周,FFB=2周,3、TFF=2周,FFF=0周,ESF=5周,EFF=11周LSF=7周,LFF=13周
