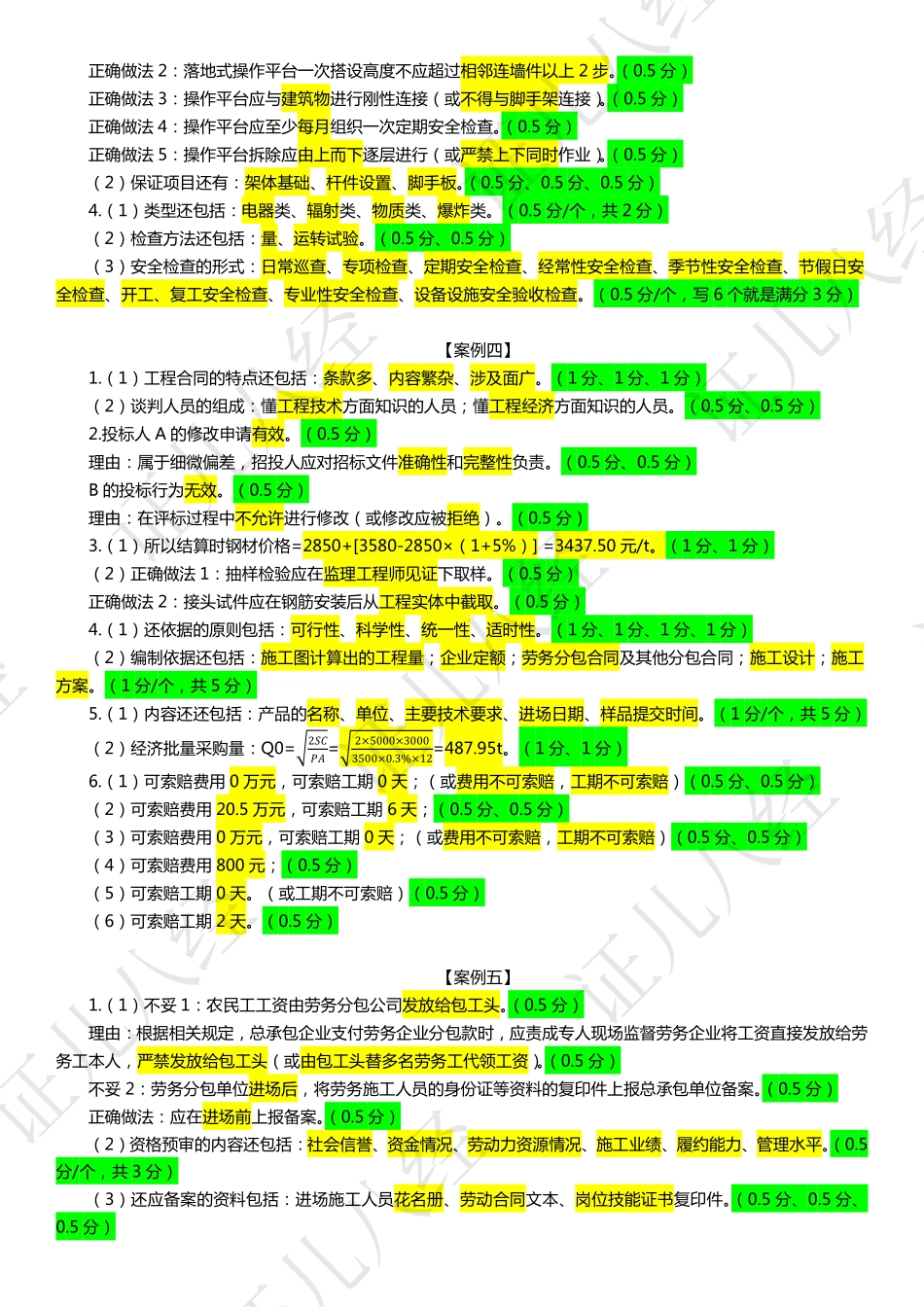

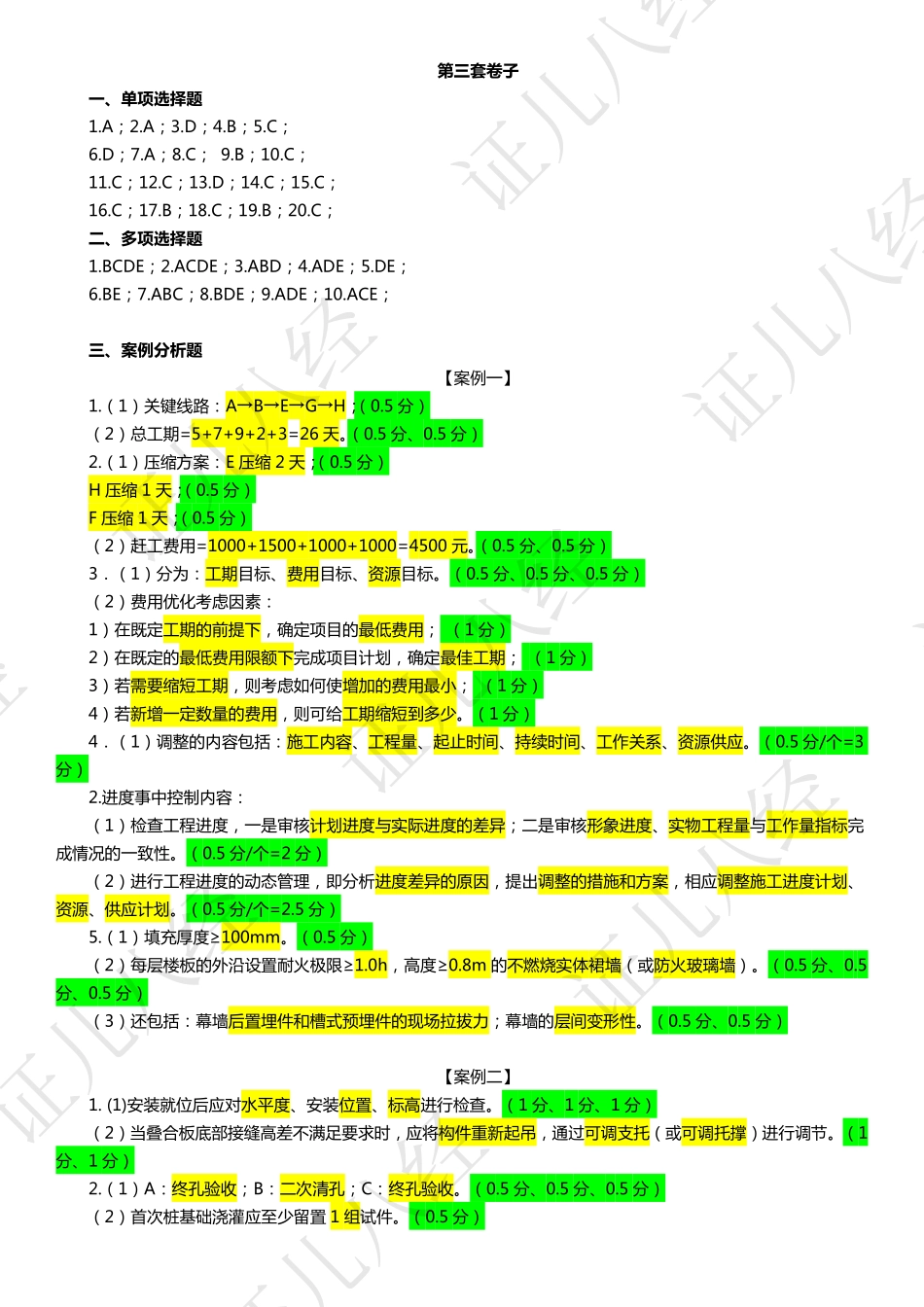

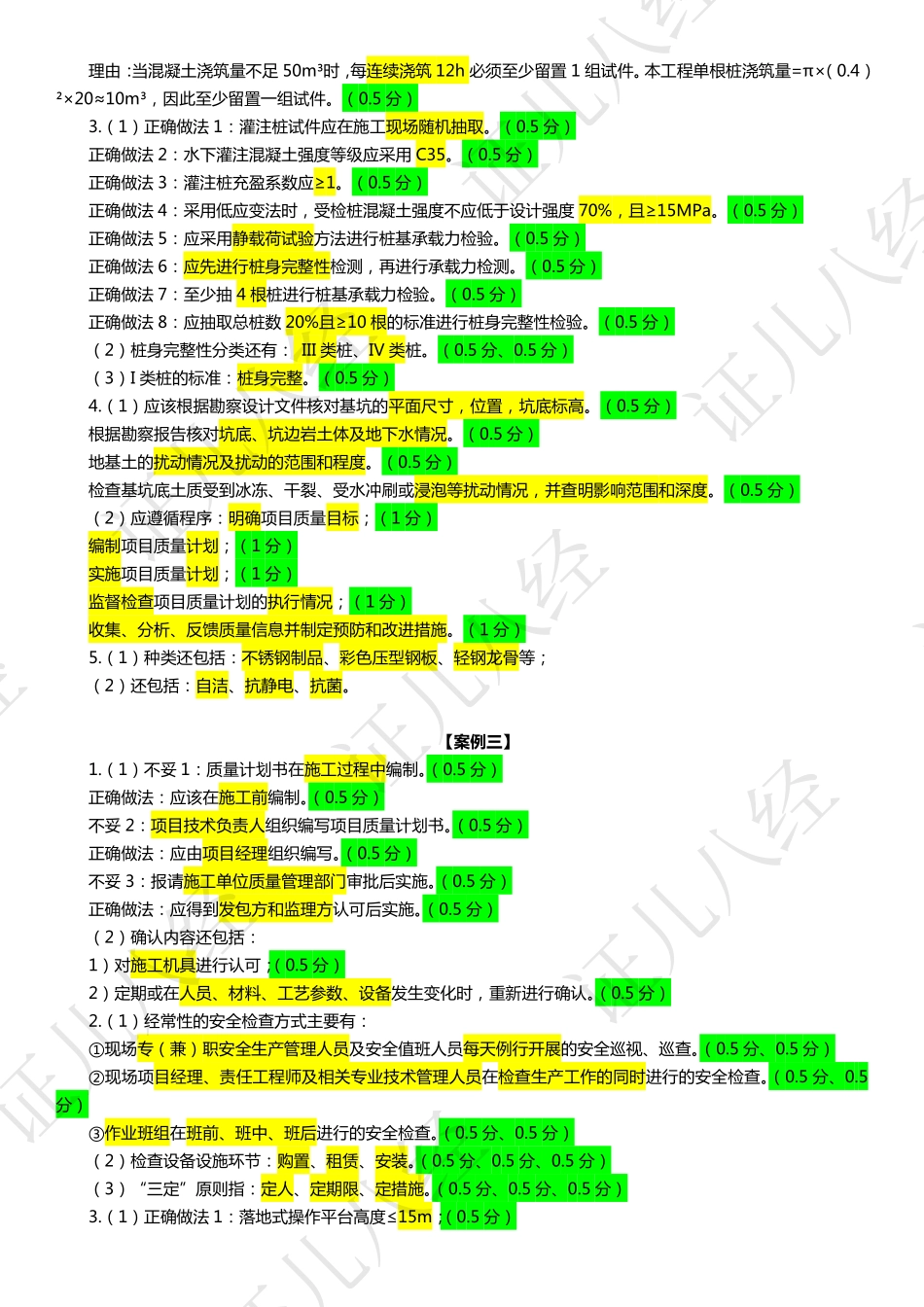

第三套卷子一、单项选择题1.A;2.A;3.D;4.B;5.C;6.D;7.A;8.C;9.B;10.C;11.C;12.C;13.D;14.C;15.C;16.C;17.B;18.C;19.B;20.C;二、多项选择题1.BCDE;2.ACDE;3.ABD;4.ADE;5.DE;6.BE;7.ABC;8.BDE;9.ADE;10.ACE;三、案例分析题【案例一】1.(1)关键线路:A→B→E→G→H;(0.5分)(2)总工期=5+7+9+2+3=26天。(0.5分、0.5分)2.(1)压缩方案:E压缩2天;(0.5分)H压缩1天;(0.5分)F压缩1天;(0.5分)(2)赶工费用=1000+1500+1000+1000=4500元。(0.5分、0.5分)3.(1)分为:工期目标、费用目标、资源目标。(0.5分、0.5分、0.5分)(2)费用优化考虑因素:1)在既定工期的前提下,确定项目的最低费用;(1分)2)在既定的最低费用限额下完成项目计划,确定最佳工期;(1分)3)若需要缩短工期,则考虑如何使增加的费用最小;(1分)4)若新增一定数量的费用,则可给工期缩短到多少。(1分)4.(1)调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应。(0.5分/个=3分)2.进度事中控制内容:(1)检查工程进度,一是审核计划进度与实际进度的差异;二是审核形象进度、实物工程量与工作量指标完成情况的一致性。(0.5分/个=2分)(2)进行工程进度的动态管理,即分析进度差异的原因,提出调整的措施和方案,相应调整施工进度计划、资源、供应计划。(0.5分/个=2.5分)5.(1)填充厚度≥100mm。(0.5分)(2)每层楼板的外沿设置耐火极限≥1.0h,高度≥0.8m的不燃烧实体裙墙(或防火玻璃墙)。(0.5分、0.5分、0.5分)(3)还包括:幕墙后置埋件和槽式预埋件的现场拉拔力;幕墙的层间变形性。(0.5分、0.5分)【案例二】1.(1)安装就位后应对水平度、安装位置、标高进行检查。(1分、1分、1分)(2)当叠合板底部接缝高差不满足要求时,应将构件重新起吊,通过可调支托(或可调托撑)进行调节。(1分、1分)2.(1)A:终孔验收;B:二次清孔;C:终孔验收。(0.5分、0.5分、0.5分)(2)首次桩基础浇灌应至少留置1组试件。(0.5分)证儿八经证儿八经证儿八经证儿八经证儿八经证儿八经证儿八证儿八经证儿八经理由:当混凝土浇筑量不足50m³时,每连续浇筑12h必须至少留置1组试件。本工程单根桩浇筑量=π×(0.4)²×20≈10m³,因此至少留置一组试件。(0.5分)3.(1)正确做法1:灌注桩试件应在施工现场随机抽取。(0.5分)正确做法2:水下灌注混凝土强度等级应采用C35。(0.5分)正确做...
