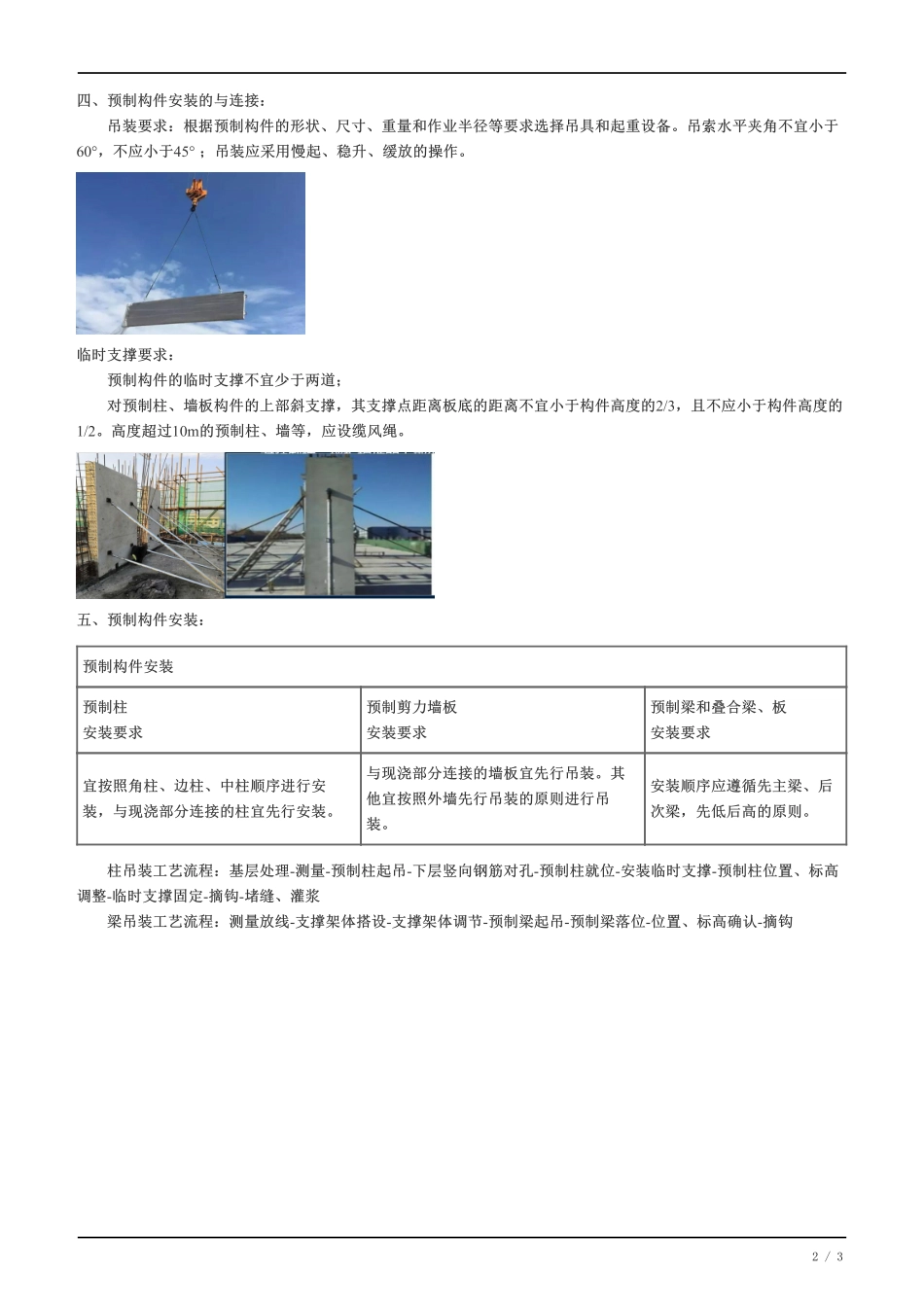

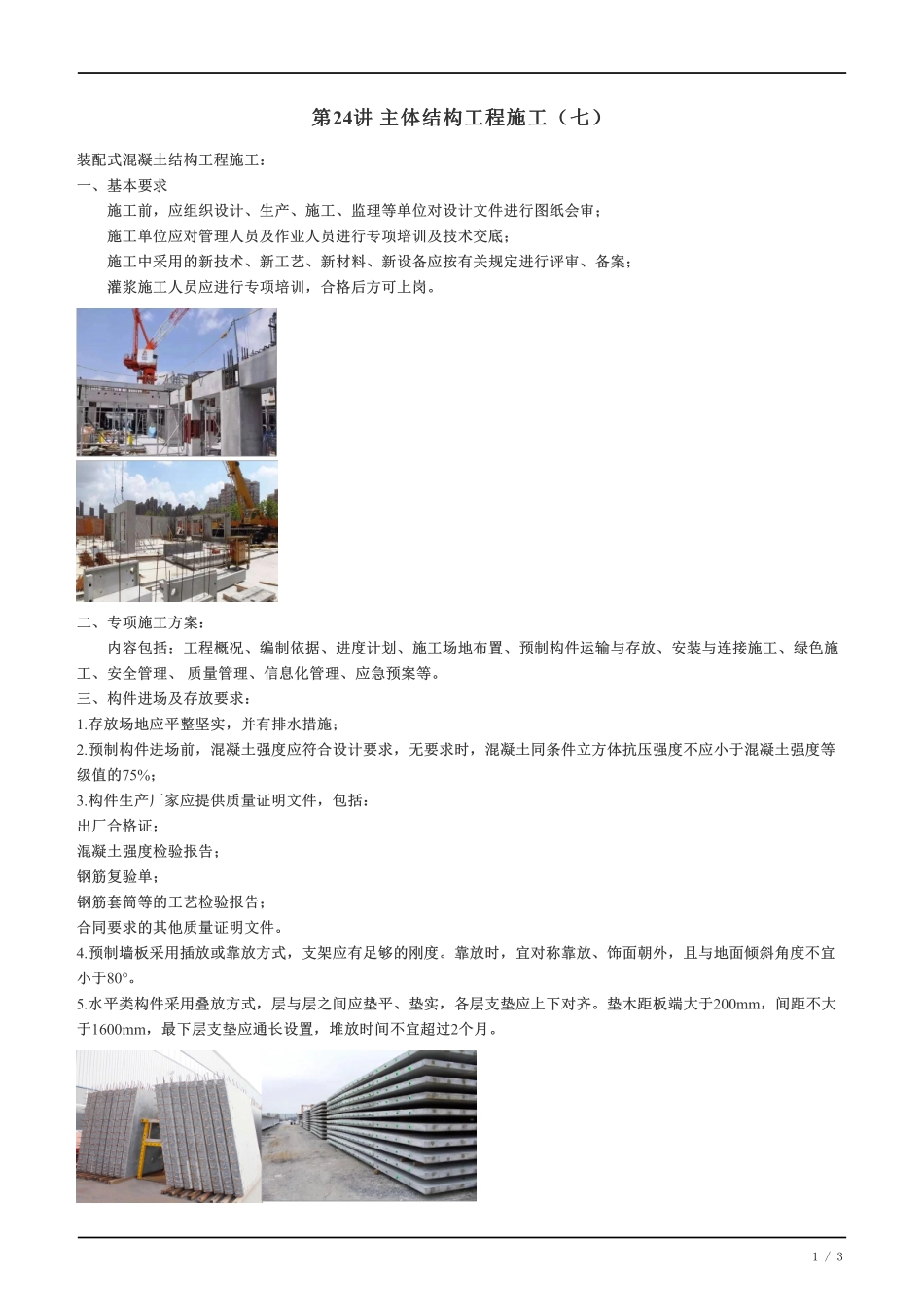

第第24讲讲主体结构工程施工(七)主体结构工程施工(七)装配式混凝土结构工程施工:一、基本要求施工前,应组织设计、生产、施工、监理等单位对设计文件进行图纸会审;施工单位应对管理人员及作业人员进行专项培训及技术交底;施工中采用的新技术、新工艺、新材料、新设备应按有关规定进行评审、备案;灌浆施工人员应进行专项培训,合格后方可上岗。二、专项施工方案:内容包括:工程概况、编制依据、进度计划、施工场地布置、预制构件运输与存放、安装与连接施工、绿色施工、安全管理、质量管理、信息化管理、应急预案等。三、构件进场及存放要求:1.存放场地应平整坚实,并有排水措施;2.预制构件进场前,混凝土强度应符合设计要求,无要求时,混凝土同条件立方体抗压强度不应小于混凝土强度等级值的75%;3.构件生产厂家应提供质量证明文件,包括:出厂合格证;混凝土强度检验报告;钢筋复验单;钢筋套筒等的工艺检验报告;合同要求的其他质量证明文件。4.预制墙板采用插放或靠放方式,支架应有足够的刚度。靠放时,宜对称靠放、饰面朝外,且与地面倾斜角度不宜小于80°。5.水平类构件采用叠放方式,层与层之间应垫平、垫实,各层支垫应上下对齐。垫木距板端大于200mm,间距不大于1600mm,最下层支垫应通长设置,堆放时间不宜超过2个月。1/3四、预制构件安装的与连接:吊装要求:根据预制构件的形状、尺寸、重量和作业半径等要求选择吊具和起重设备。吊索水平夹角不宜小于60°,不应小于45°;吊装应采用慢起、稳升、缓放的操作。临时支撑要求:预制构件的临时支撑不宜少于两道;对预制柱、墙板构件的上部斜支撑,其支撑点距离板底的距离不宜小于构件高度的2/3,且不应小于构件高度的1/2。高度超过10m的预制柱、墙等,应设缆风绳。五、预制构件安装:预制构件安装预制柱安装要求预制剪力墙板安装要求预制梁和叠合梁、板安装要求宜按照角柱、边柱、中柱顺序进行安装,与现浇部分连接的柱宜先行安装。与现浇部分连接的墙板宜先行吊装。其他宜按照外墙先行吊装的原则进行吊装。安装顺序应遵循先主梁、后次梁,先低后高的原则。柱吊装工艺流程:基层处理-测量-预制柱起吊-下层竖向钢筋对孔-预制柱就位-安装临时支撑-预制柱位置、标高调整-临时支撑固定-摘钩-堵缝、灌浆梁吊装工艺流程:测量放线-支撑架体搭设-支撑架体调节-预制梁起吊-预制梁落位-位置、标高确认-摘钩2/33/3
