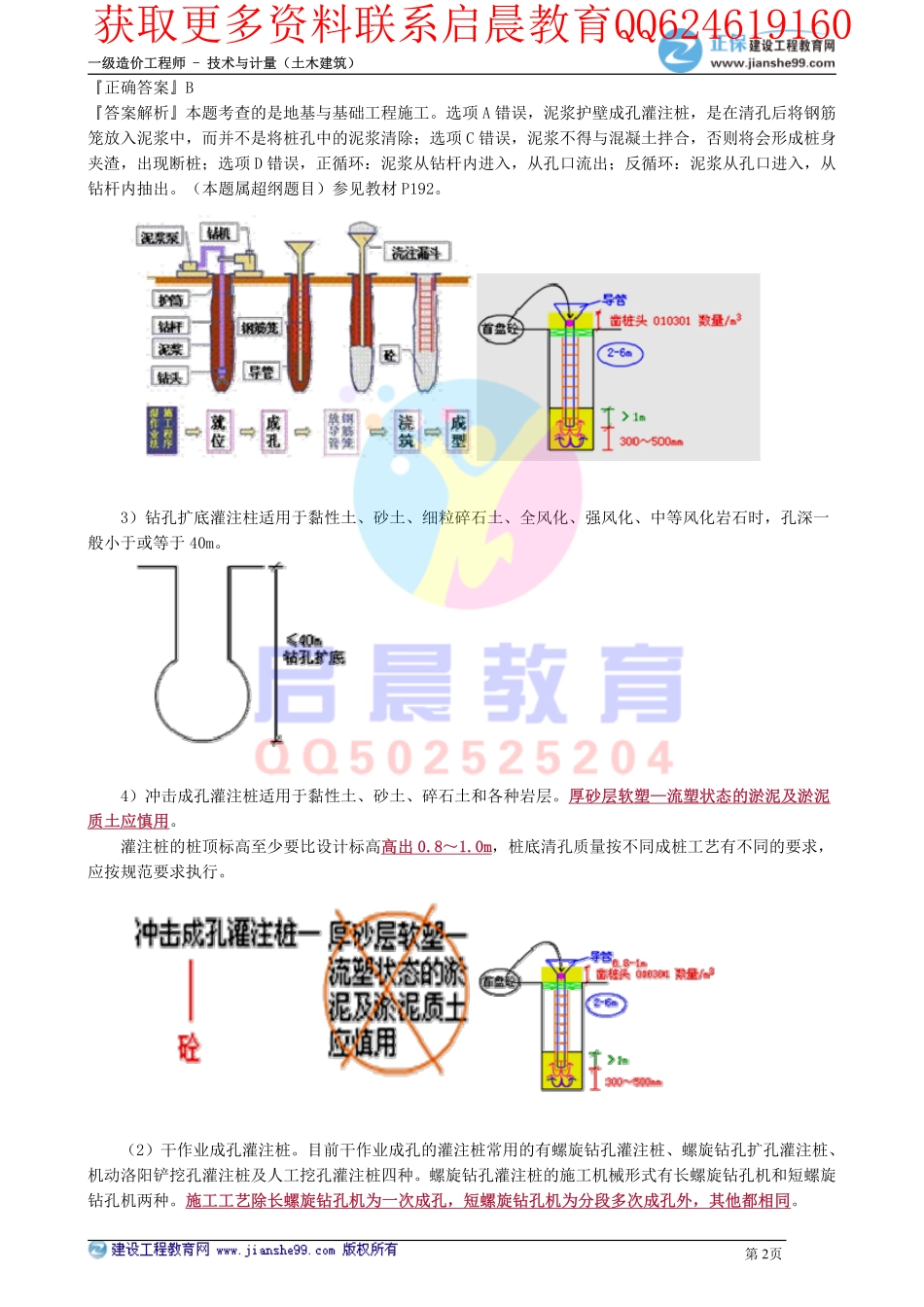

一级造价工程师-技术与计量(土木建筑)第1页第04讲混凝土灌注桩施工、钻孔压浆桩、灌注桩后压浆3.混凝土灌注桩施工灌注桩的施工方法,常用的有泥浆护壁成孔灌注桩、干作业成孔灌注桩、人工挖孔灌注桩、套管成孔灌注桩和爆扩成孔灌注桩等多种。(1)泥浆护壁成孔灌注桩1)正循环钻孔灌注桩可用于桩径小于1.5m、孔深一般小于或等于50m的场地。2)反循环钻孔灌注桩可用于桩径小于2.0m、孔深一般小于或等于60m的场地。【2016年真题】在砂土地层中施工泥浆护壁成孔灌注桩,桩径1.8m,桩长52m,应优先考虑采用()。A.正循环钻孔灌注桩B.反循环钻孔灌注桩C.钻孔扩底灌注桩D.冲击成孔灌注桩『正确答案』B『答案解析』本题考查的是地基与基础工程施工。反循环钻孔灌注桩适用于黏性土、砂土、细粒碎石土及强风化、中等一微风化岩石,可用于桩径小于2.0m,孔深一般小于或等于60m的场地。参见教材P192。【2017年真题】混凝土泥浆护壁成孔灌注桩施工时,应将()。A.桩孔内废浆、废渣清理干净,且待桩孔干燥后下放钢筋笼B.混凝土导管缓慢拔起,确保混凝土正常灌注C.泥浆与混凝土充分拌合确保桩体质量D.废浆采用地面泥浆泵从桩孔内吸出获取更多资料联系启晨教育QQ624619160一级造价工程师-技术与计量(土木建筑)第2页『正确答案』B『答案解析』本题考查的是地基与基础工程施工。选项A错误,泥浆护壁成孔灌注桩,是在清孔后将钢筋笼放入泥浆中,而并不是将桩孔中的泥浆清除;选项C错误,泥浆不得与混凝土拌合,否则将会形成桩身夹渣,出现断桩;选项D错误,正循环:泥浆从钻杆内进入,从孔口流出;反循环:泥浆从孔口进入,从钻杆内抽出。(本题属超纲题目)参见教材P192。3)钻孔扩底灌注柱适用于黏性土、砂土、细粒碎石土、全风化、强风化、中等风化岩石时,孔深一般小于或等于40m。4)冲击成孔灌注桩适用于黏性土、砂土、碎石土和各种岩层。厚砂层软塑—流塑状态的淤泥及淤泥质土应慎用。灌注桩的桩顶标高至少要比设计标高高出0.8~1.0m,桩底清孔质量按不同成桩工艺有不同的要求,应按规范要求执行。(2)干作业成孔灌注桩。目前干作业成孔的灌注桩常用的有螺旋钻孔灌注桩、螺旋钻孔扩孔灌注桩、机动洛阳铲挖孔灌注桩及人工挖孔灌注桩四种。螺旋钻孔灌注桩的施工机械形式有长螺旋钻孔机和短螺旋钻孔机两种。施工工艺除长螺旋钻孔机为一次成孔,短螺旋钻孔机为分段多次成孔外,其他都相同。获取更多资料联系启晨教育QQ624619160一级造价工程师-技术与计量(...
