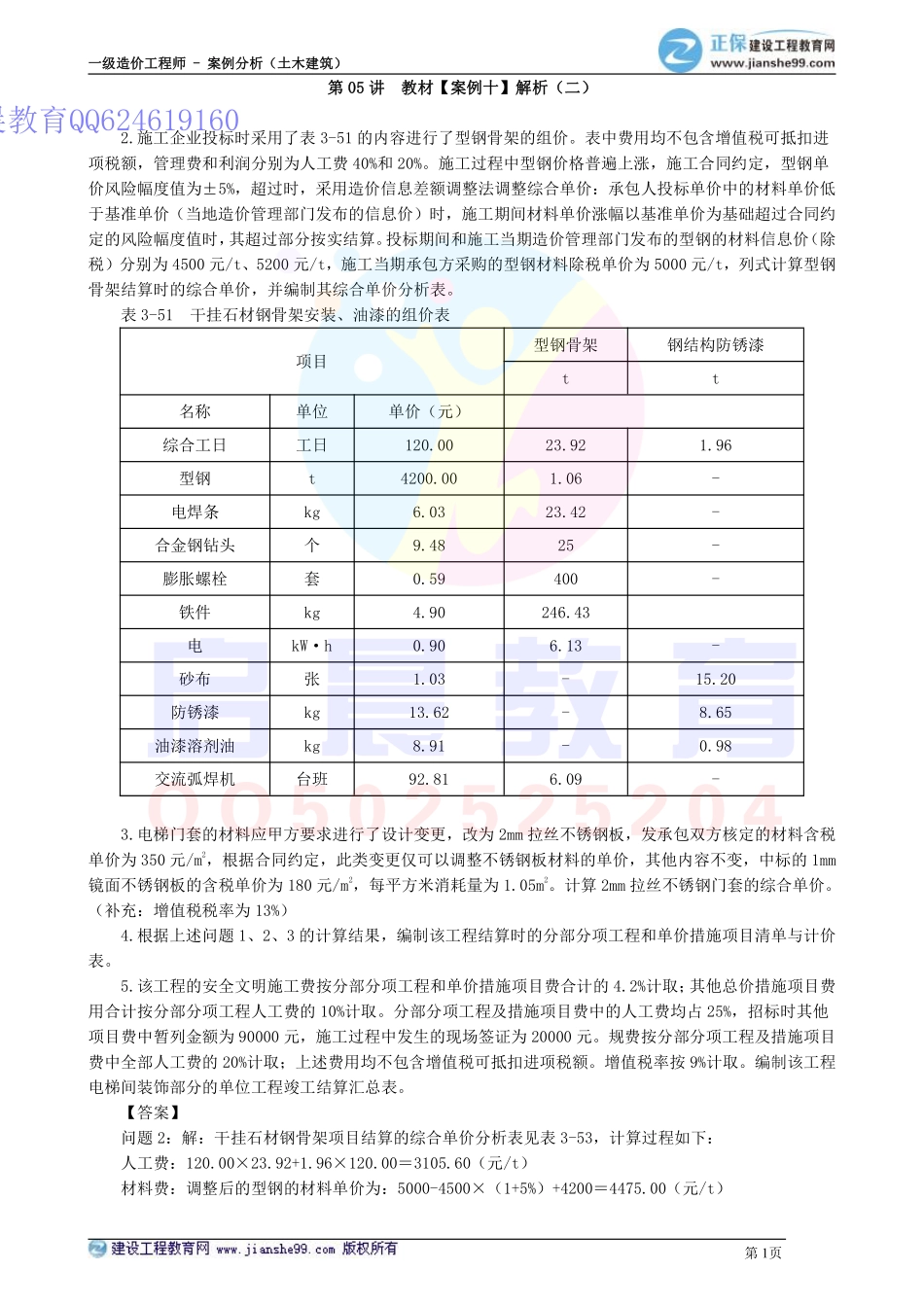

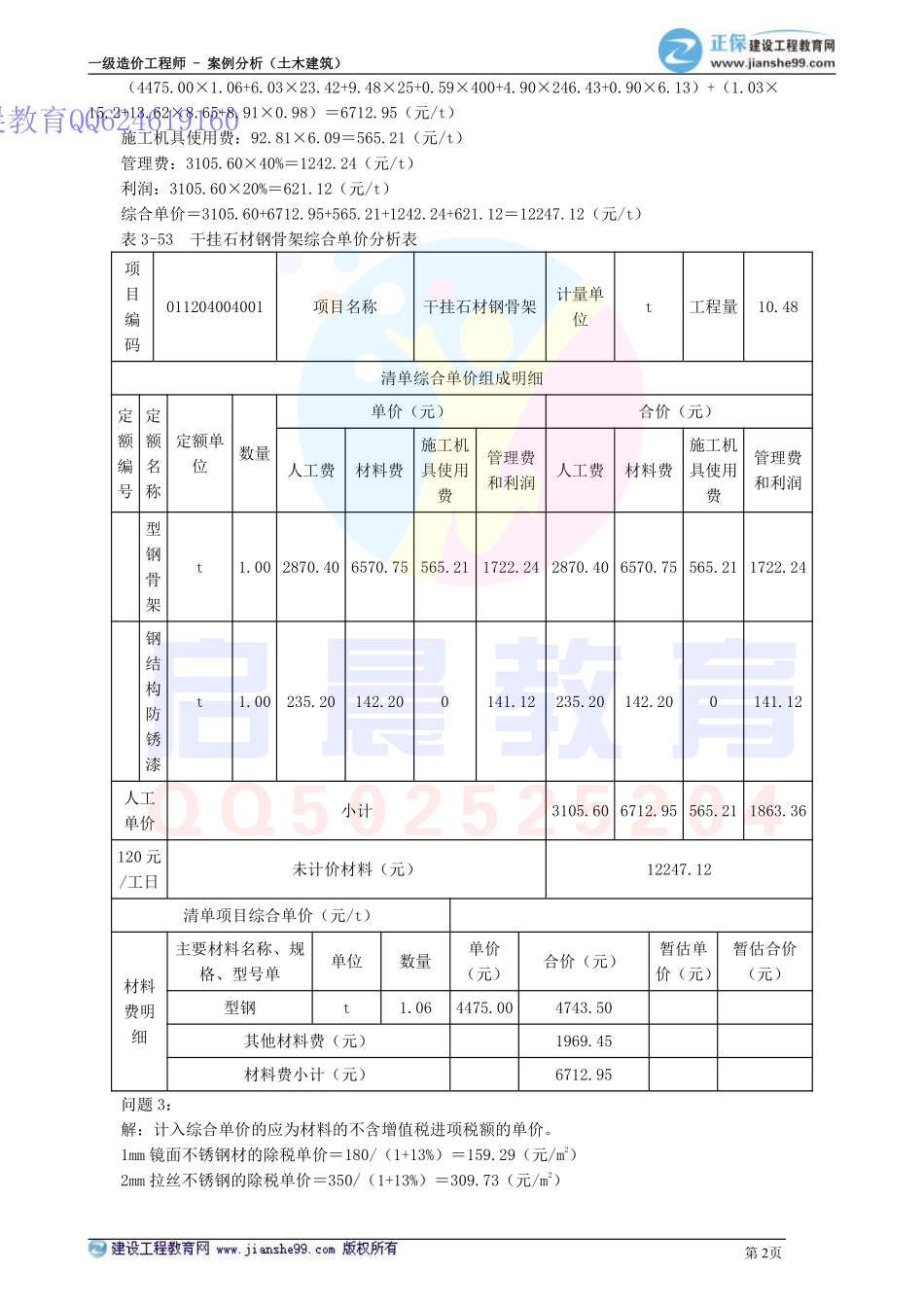

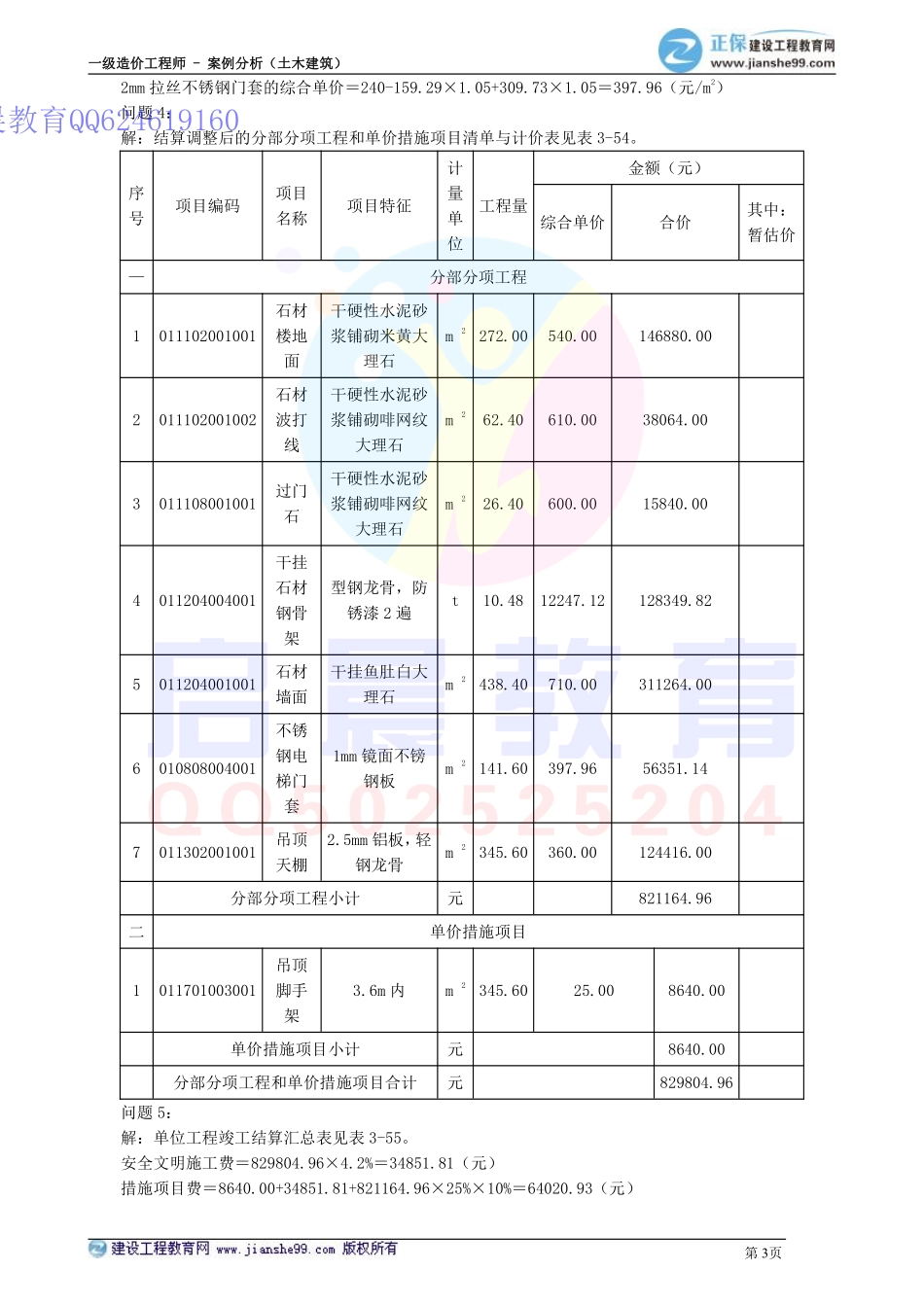

一级造价工程师-案例分析(土木建筑)第1页第05讲教材【案例十】解析(二)2.施工企业投标时采用了表3-51的内容进行了型钢骨架的组价。表中费用均不包含增值税可抵扣进项税额,管理费和利润分别为人工费40%和20%。施工过程中型钢价格普遍上涨,施工合同约定,型钢单价风险幅度值为±5%,超过时,采用造价信息差额调整法调整综合单价:承包人投标单价中的材料单价低于基准单价(当地造价管理部门发布的信息价)时,施工期间材料单价涨幅以基准单价为基础超过合同约定的风险幅度值时,其超过部分按实结算。投标期间和施工当期造价管理部门发布的型钢的材料信息价(除税)分别为4500元/t、5200元/t,施工当期承包方采购的型钢材料除税单价为5000元/t,列式计算型钢骨架结算时的综合单价,并编制其综合单价分析表。表3-51干挂石材钢骨架安装、油漆的组价表项目型钢骨架钢结构防锈漆tt名称单位单价(元)综合工日工日120.0023.921.96型钢t4200.001.06-电焊条kg6.0323.42-合金钢钻头个9.4825-膨胀螺栓套0.59400-铁件kg4.90246.43电kW·h0.906.13-砂布张1.03-15.20防锈漆kg13.62-8.65油漆溶剂油kg8.91-0.98交流弧焊机台班92.816.09-3.电梯门套的材料应甲方要求进行了设计变更,改为2mm拉丝不锈钢板,发承包双方核定的材料含税单价为350元/m2,根据合同约定,此类变更仅可以调整不锈钢板材料的单价,其他内容不变,中标的1mm镜面不锈钢板的含税单价为180元/m2,每平方米消耗量为1.05m2。计算2mm拉丝不锈钢门套的综合单价。(补充:增值税税率为13%)4.根据上述问题1、2、3的计算结果,编制该工程结算时的分部分项工程和单价措施项目清单与计价表。5.该工程的安全文明施工费按分部分项工程和单价措施项目费合计的4.2%计取;其他总价措施项目费用合计按分部分项工程人工费的10%计取。分部分项工程及措施项目费中的人工费均占25%,招标时其他项目费中暂列金额为90000元,施工过程中发生的现场签证为20000元。规费按分部分项工程及措施项目费中全部人工费的20%计取;上述费用均不包含增值税可抵扣进项税额。增值税率按9%计取。编制该工程电梯间装饰部分的单位工程竣工结算汇总表。【答案】问题2:解:干挂石材钢骨架项目结算的综合单价分析表见表3-53,计算过程如下:人工费:120.00×23.92+1.96×120.00=3105.60(元/t)材料费:调整后的型钢的材料单价为:5000-4500×(1+5%)+4200=4475.00(元/t)晨教育QQ624619160一级造价工程师-案例分析(土木建筑)第...
