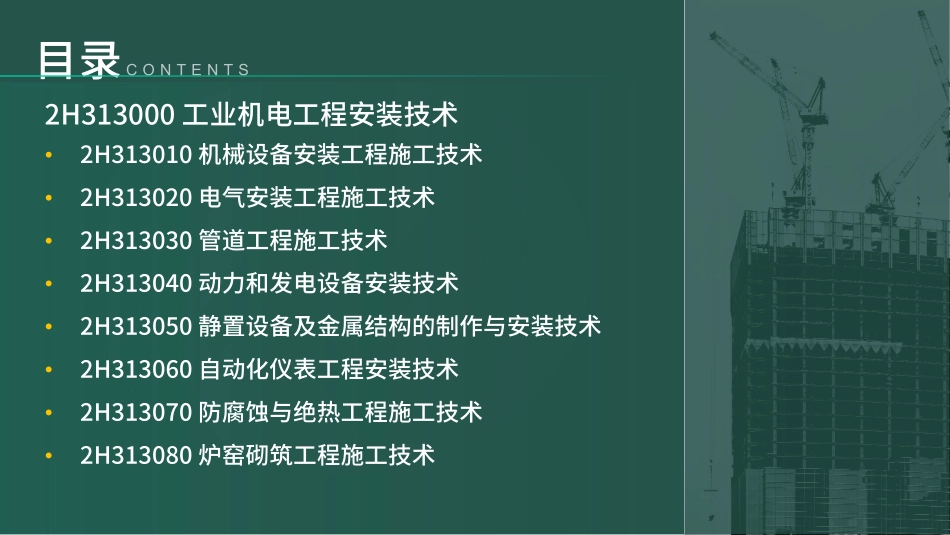

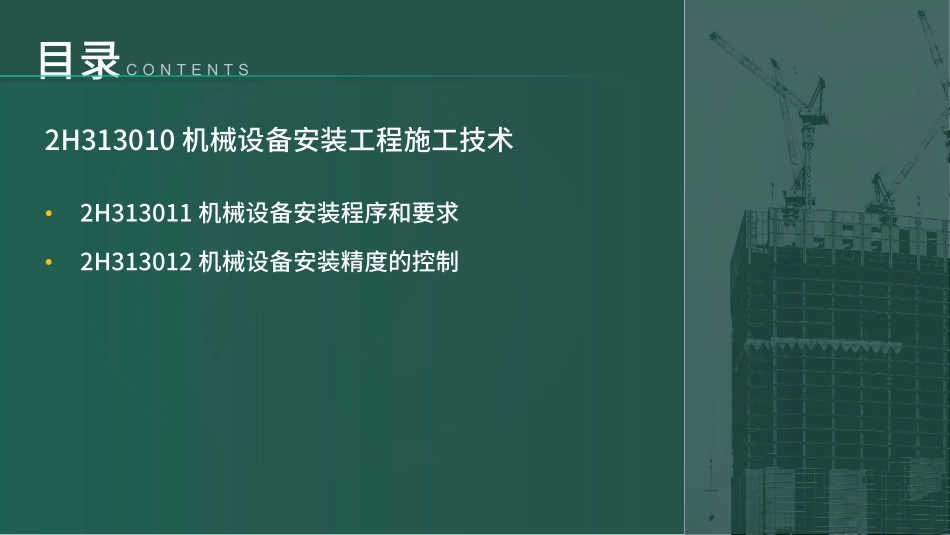

主讲人:黄老师基础精讲目录CONTENTS•2H313010机械设备安装工程施工技术•2H313020电气安装工程施工技术•2H313030管道工程施工技术•2H313040动力和发电设备安装技术•2H313050静置设备及金属结构的制作与安装技术•2H313060自动化仪表工程安装技术•2H313070防腐蚀与绝热工程施工技术•2H313080炉窑砌筑工程施工技术2H313000工业机电工程安装技术目录CONTENTS•2H313011机械设备安装程序和要求•2H313012机械设备安装精度的控制2H313010机械设备安装工程施工技术•考点一:机械设备安装的一般程序★★★★•考点二:机械设备安装的一般要求★★★★2H313011机械设备安装程序和要求考点一:机械设备安装的一般程序★★★★机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运行→工程验收。口诀:想放茶点就调酱,另加食盐设备安装通用程序,大多数设备安装程序均由此程序结合设备本身特点演变而来。巧思妙记一次灌浆二次灌浆典型例题真题-案例背景资料:A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。A安装公司项目部进场后,编制了施工进度计划、预算费用计划和质量预控方案。……。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点,做好施工记录,保证安装质量,达到设计及安装说明书要求。问题:1.三联供机组就位后,试运行前还有哪些安装步骤?1.【参考答案】试运行前还有:设备安装调整、设备固定与灌浆、设备零部件清洗与装配、润滑与设备加油。考点二:机械设备安装的一般要求★★★★(一)设备开箱检查机械设备开箱时,应由建设单位、监理单位、施工单位共同参加,按下列项目进行检查和记录:(1)箱号、箱数以及包装情况;(2)设备名称、规格和型号,重要零部件需按标准进行检查验收;(3)随机技术文件(如使用说明书、合格证明书和装箱清单等)及专用工具;(4)有无缺损件,表面有无损坏和锈蚀;(5)其他需要记录的事项。(二)基础测量放线1.永久基准线和基准点的设置要求(1)需要长期保留的基准线和基准点,则应设置永久中心标板和永久基准点,最好采用铜材或不锈钢材制作,用普通钢材制作需采取防腐措施,例如涂漆或镀锌...
