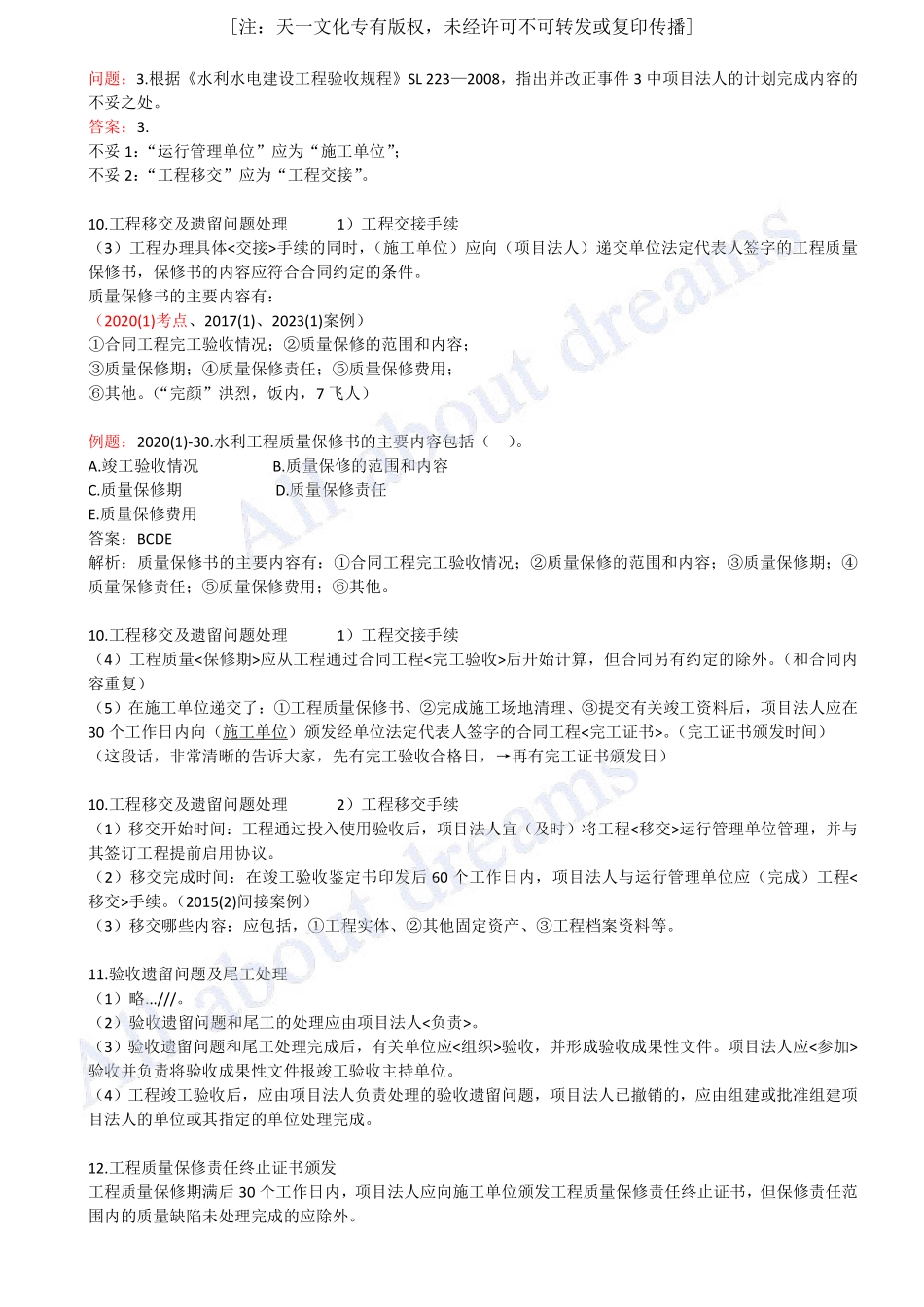

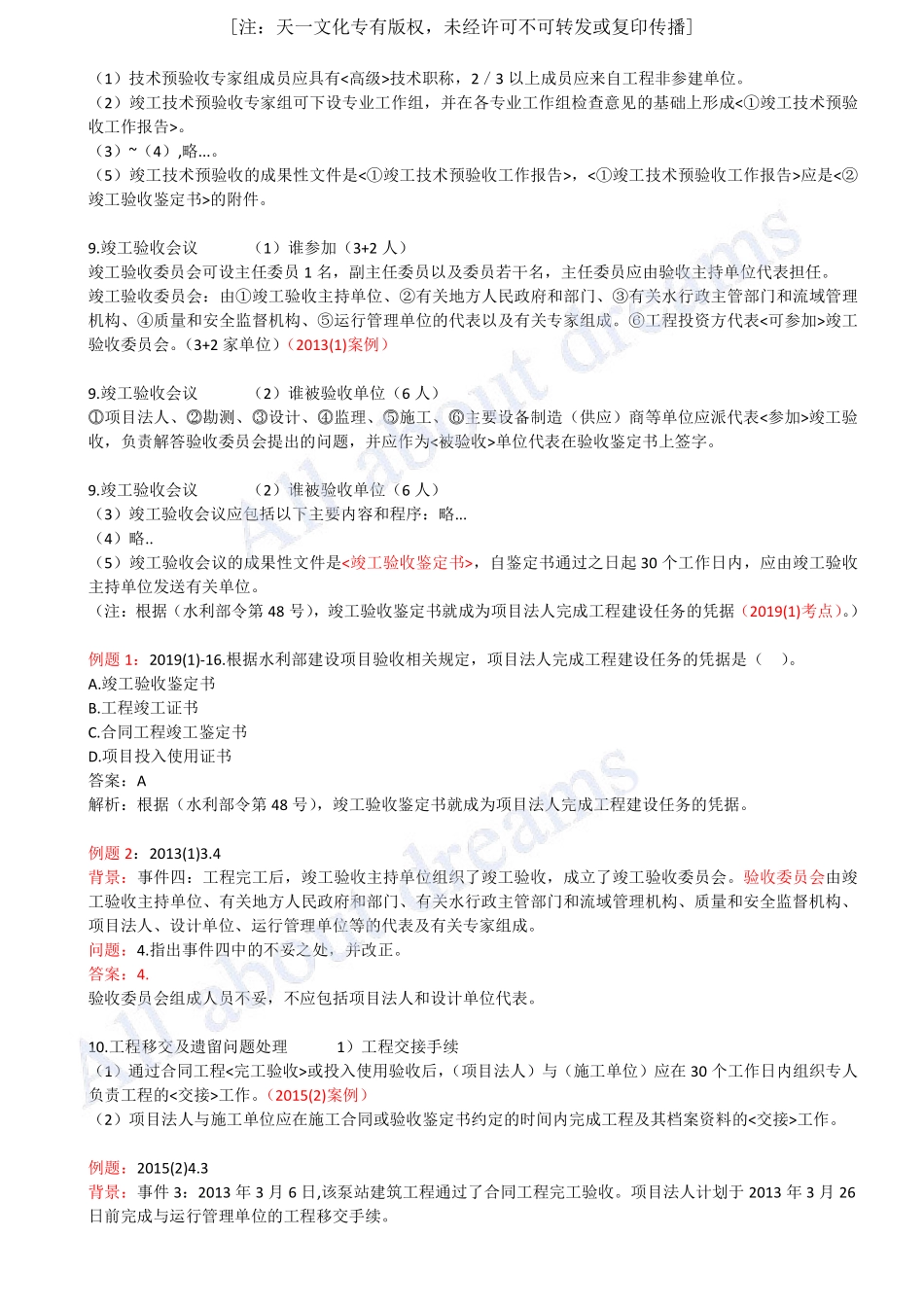

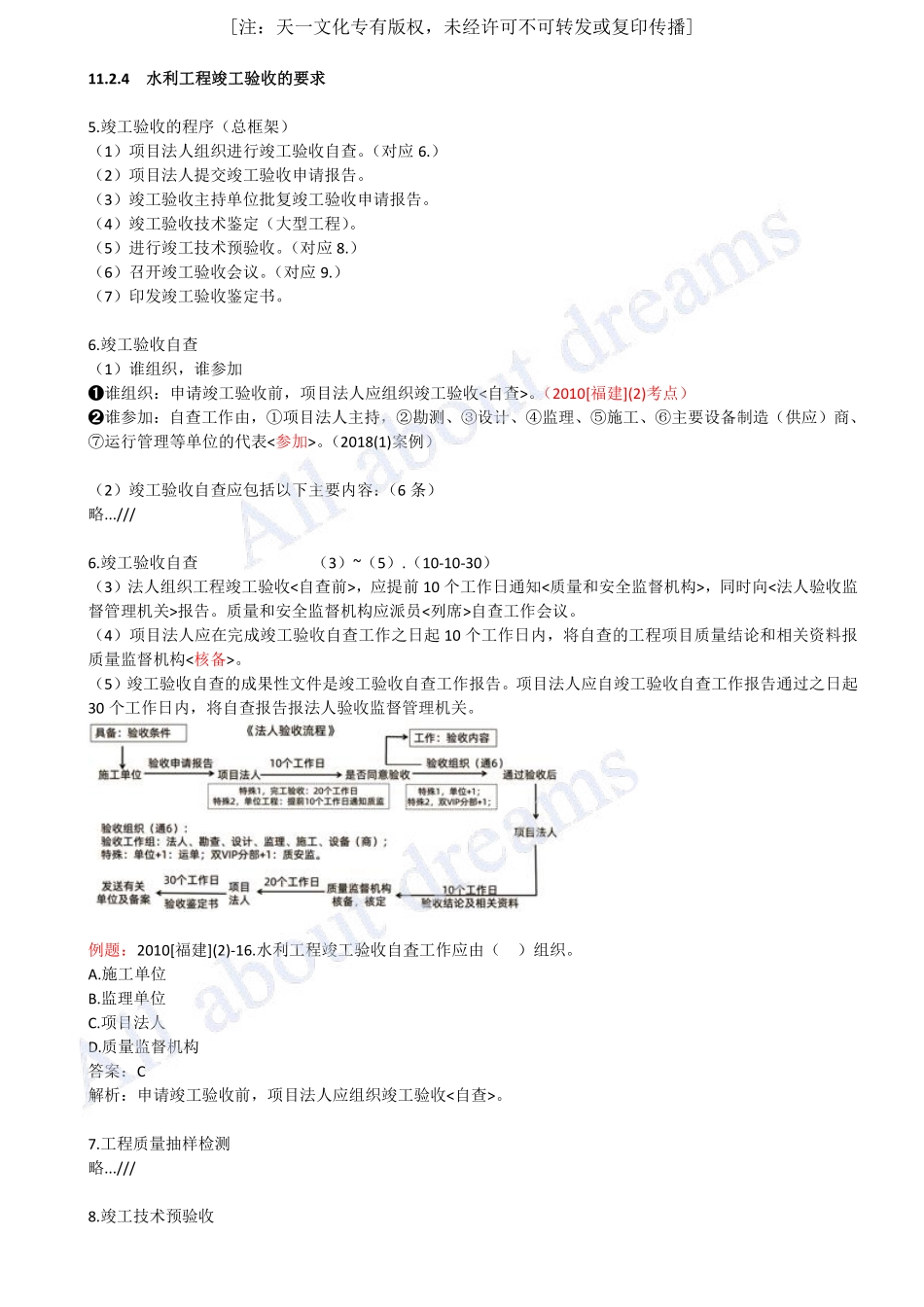

11.2.4水利工程竣工验收的要求5.竣工验收的程序(总框架)(1)项目法人组织进行竣工验收自查。(对应6.)(2)项目法人提交竣工验收申请报告。(3)竣工验收主持单位批复竣工验收申请报告。(4)竣工验收技术鉴定(大型工程)。(5)进行竣工技术预验收。(对应8.)(6)召开竣工验收会议。(对应9.)(7)印发竣工验收鉴定书。6.竣工验收自查(1)谁组织,谁参加➊谁组织:申请竣工验收前,项目法人应组织竣工验收<自查>。(2010[福建](2)考点)➋谁参加:自查工作由,①项目法人主持,②勘测、③设计、④监理、⑤施工、⑥主要设备制造(供应)商、⑦运行管理等单位的代表<参加>。(2018(1)案例)(2)竣工验收自查应包括以下主要内容:(6条)略...///6.竣工验收自查(3)~(5).(10-10-30)(3)法人组织工程竣工验收<自查前>,应提前10个工作日通知<质量和安全监督机构>,同时向<法人验收监督管理机关>报告。质量和安全监督机构应派员<列席>自查工作会议。(4)项目法人应在完成竣工验收自查工作之日起10个工作日内,将自查的工程项目质量结论和相关资料报质量监督机构<核备>。(5)竣工验收自查的成果性文件是竣工验收自查工作报告。项目法人应自竣工验收自查工作报告通过之日起30个工作日内,将自查报告报法人验收监督管理机关。例题:2010[福建](2)-16.水利工程竣工验收自査工作应由()组织。A.施工单位B.监理单位C.项目法人D.质量监督机构答案:C解析:申请竣工验收前,项目法人应组织竣工验收<自查>。7.工程质量抽样检测略...///8.竣工技术预验收[注:天一文化专有版权,未经许可不可转发或复印传播](1)技术预验收专家组成员应具有<高级>技术职称,2/3以上成员应来自工程非参建单位。(2)竣工技术预验收专家组可下设专业工作组,并在各专业工作组检查意见的基础上形成<①竣工技术预验收工作报告>。(3)~(4),略...。(5)竣工技术预验收的成果性文件是<①竣工技术预验收工作报告>,<①竣工技术预验收工作报告>应是<②竣工验收鉴定书>的附件。9.竣工验收会议(1)谁参加(3+2人)竣工验收委员会可设主任委员1名,副主任委员以及委员若干名,主任委员应由验收主持单位代表担任。竣工验收委员会:由①竣工验收主持单位、②有关地方人民政府和部门、③有关水行政主管部门和流域管理机构、④质量和安全监督机构、⑤运行管理单位的代表以及有关专家组成。⑥工程投资方代表<可参加>竣工验收委员会。(3+2家单位)(2013(1)案例)9.竣工...
