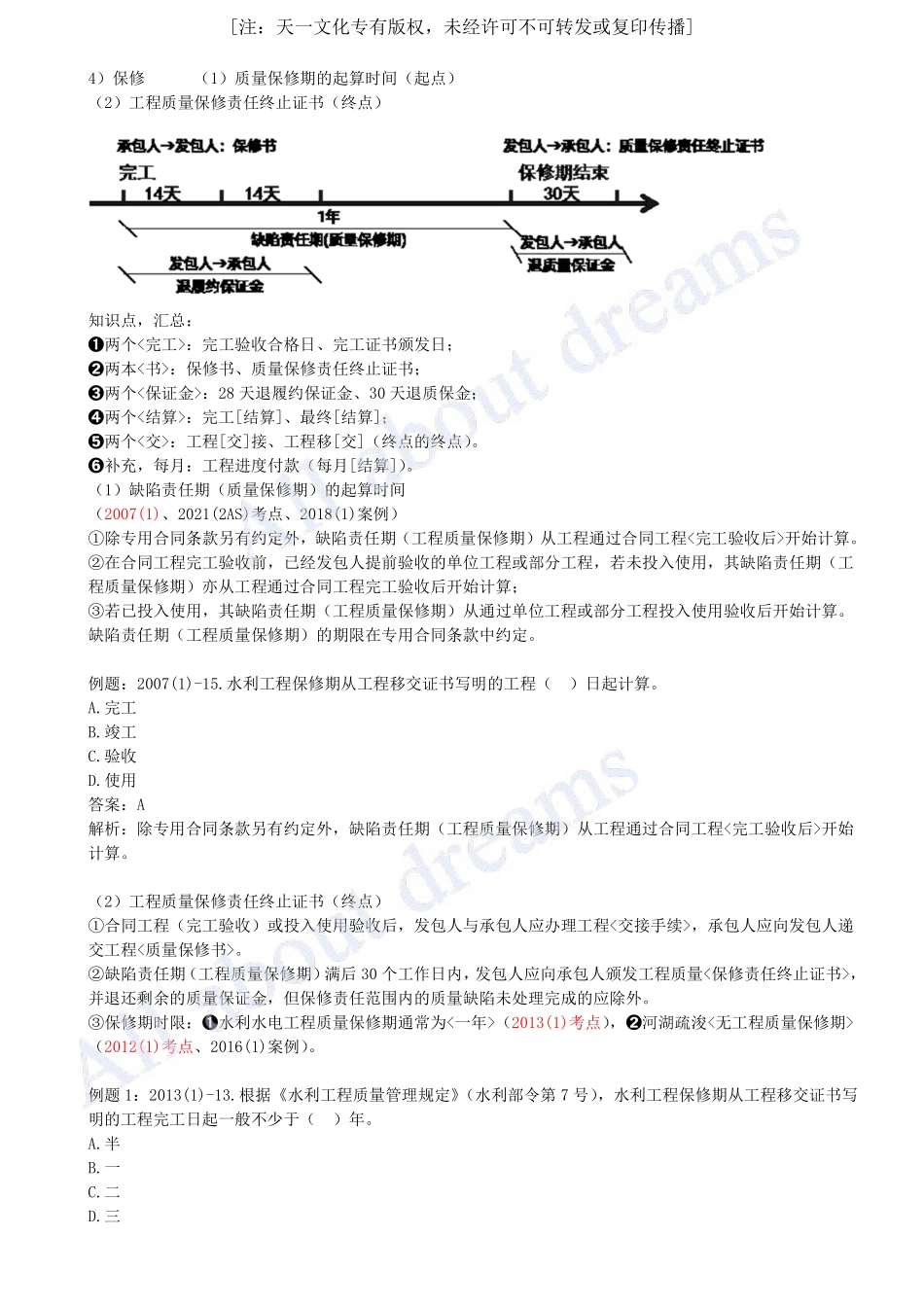

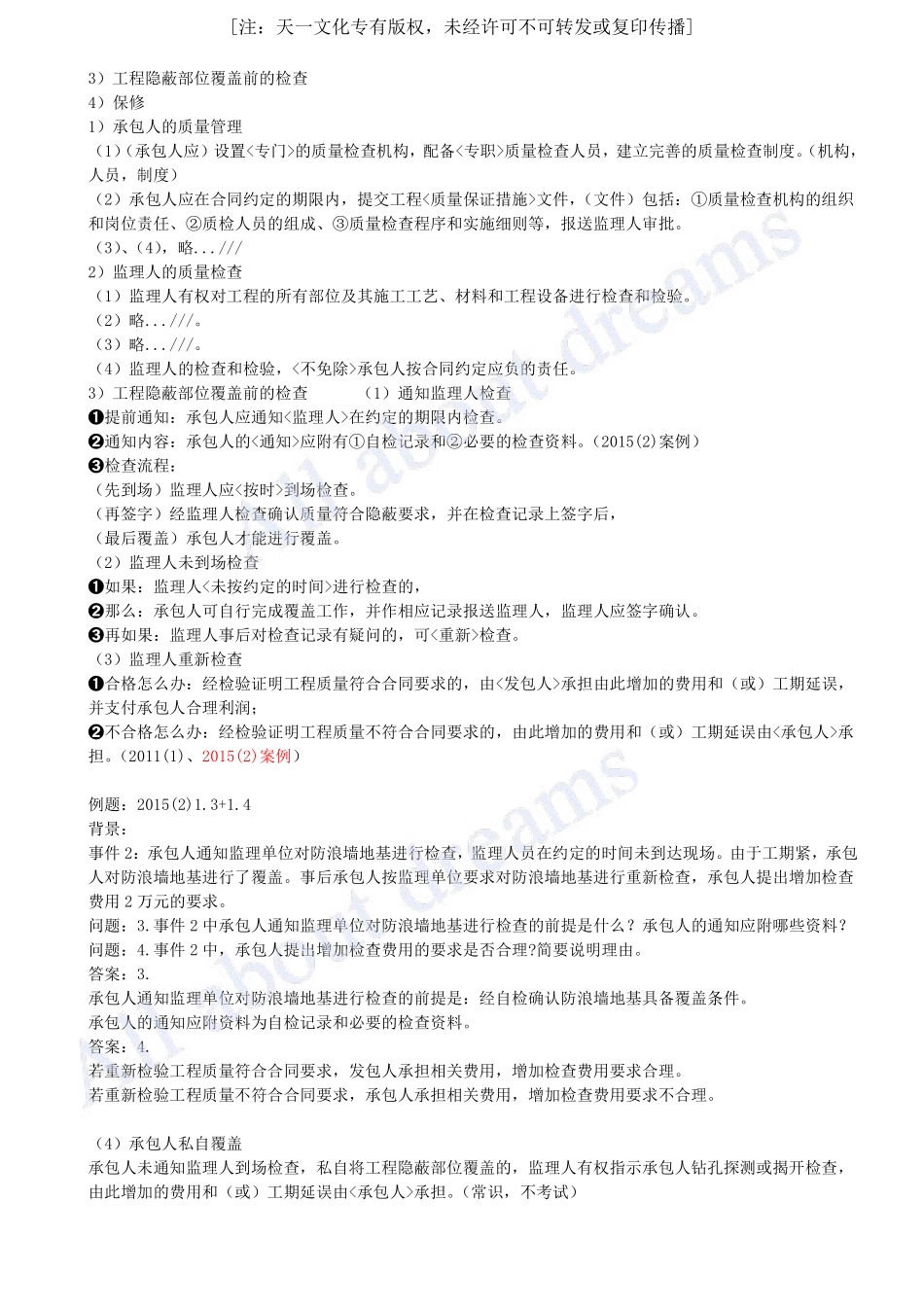

10.2.4施工管理条款考情分析:单选题:多;多选题:多;案例题:多。一、二建教材重复程度:100%。题目:躲进小楼成一统,各管各自春夏与秋冬。教材内容:1.质量管理2.进度管理3.变更管理4.价格调整5.计量与支付6.违约管理7.索赔管理8.合同解除的价款结算与支付学习:躲进小楼成一统,各管各自春夏与秋冬。导入:10.2.4施工管理条款(1.质量管理)考情分析:单选题:2007(1)、2012(1)、2013(1);多选题:多;案例题:2011(1)、2016(1)、2018(1)。一、二建教材重复程度:100%。解释:拨云见日终有时,守得云开见月明教材内容:1)承包人的质量管理2)监理人的质量检查[注:天一文化专有版权,未经许可不可转发或复印传播]3)工程隐蔽部位覆盖前的检查4)保修1)承包人的质量管理(1)(承包人应)设置<专门>的质量检查机构,配备<专职>质量检查人员,建立完善的质量检查制度。(机构,人员,制度)(2)承包人应在合同约定的期限内,提交工程<质量保证措施>文件,(文件)包括:①质量检查机构的组织和岗位责任、②质检人员的组成、③质量检查程序和实施细则等,报送监理人审批。(3)、(4),略...///2)监理人的质量检查(1)监理人有权对工程的所有部位及其施工工艺、材料和工程设备进行检查和检验。(2)略...///。(3)略...///。(4)监理人的检查和检验,<不免除>承包人按合同约定应负的责任。3)工程隐蔽部位覆盖前的检查(1)通知监理人检查➊提前通知:承包人应通知<监理人>在约定的期限内检查。➋通知内容:承包人的<通知>应附有①自检记录和②必要的检查资料。(2015(2)案例)➌检查流程:(先到场)监理人应<按时>到场检查。(再签字)经监理人检查确认质量符合隐蔽要求,并在检查记录上签字后,(最后覆盖)承包人才能进行覆盖。(2)监理人未到场检查➊如果:监理人<未按约定的时间>进行检查的,➋那么:承包人可自行完成覆盖工作,并作相应记录报送监理人,监理人应签字确认。➌再如果:监理人事后对检查记录有疑问的,可<重新>检查。(3)监理人重新检查➊合格怎么办:经检验证明工程质量符合合同要求的,由<发包人>承担由此增加的费用和(或)工期延误,并支付承包人合理利润;➋不合格怎么办:经检验证明工程质量不符合合同要求的,由此增加的费用和(或)工期延误由<承包人>承担。(2011(1)、2015(2)案例)例题:2015(2)1.3+1.4背景:事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场。由于工...
