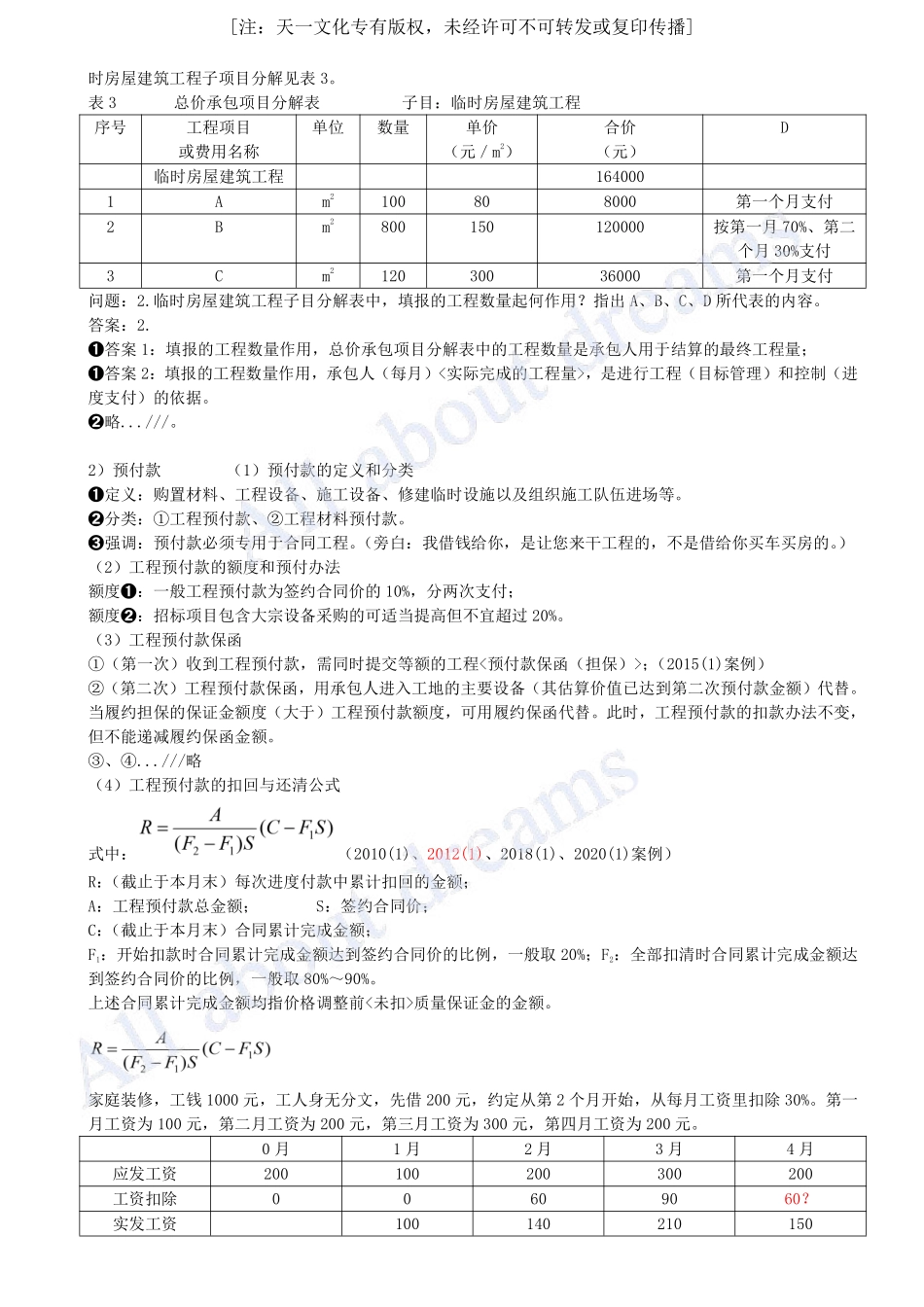

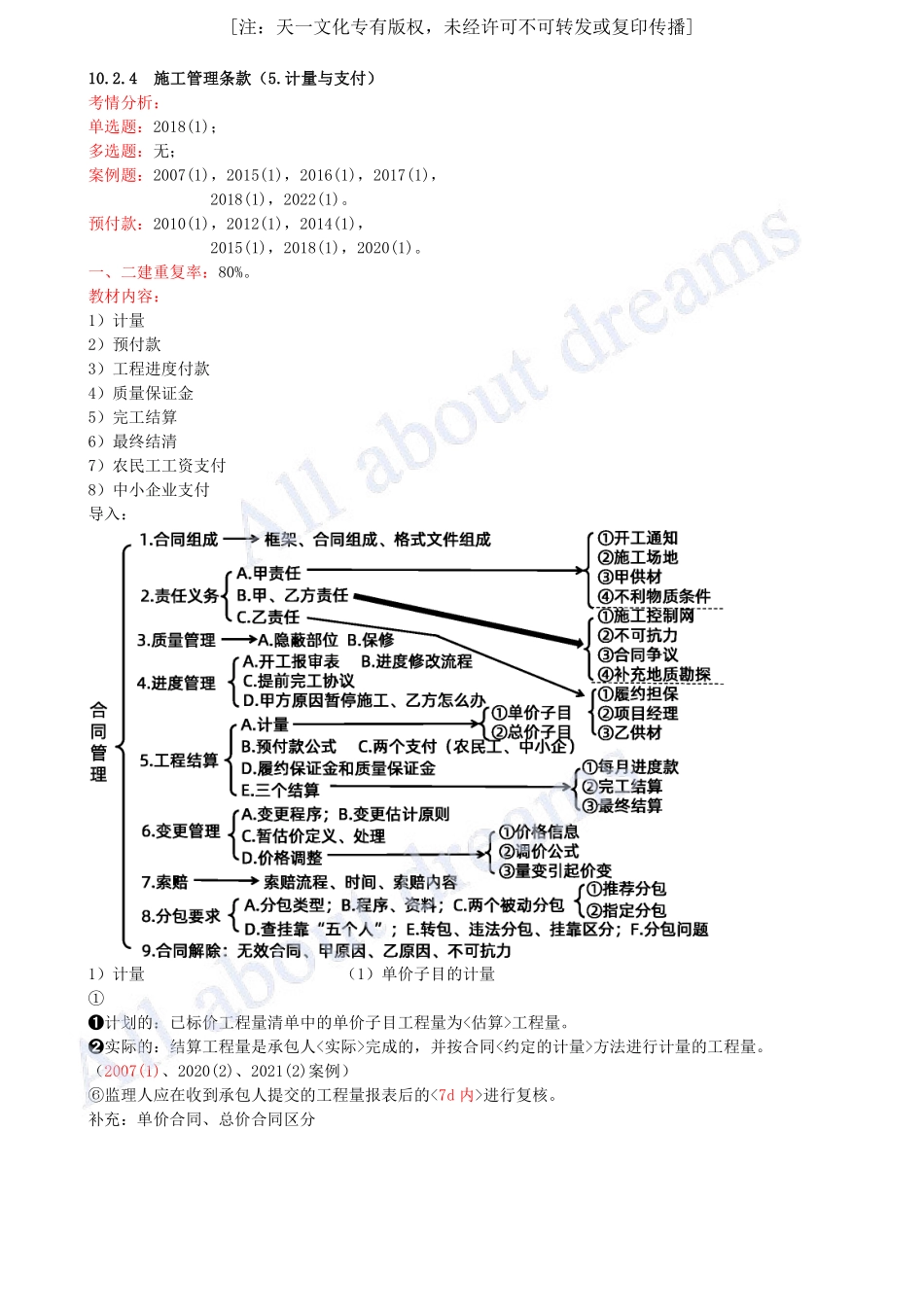

10.2.4施工管理条款(5.计量与支付)考情分析:单选题:2018(1);多选题:无;案例题:2007(1),2015(1),2016(1),2017(1),2018(1),2022(1)。预付款:2010(1),2012(1),2014(1),2015(1),2018(1),2020(1)。一、二建重复率:80%。教材内容:1)计量2)预付款3)工程进度付款4)质量保证金5)完工结算6)最终结清7)农民工工资支付8)中小企业支付导入:1)计量(1)单价子目的计量①➊计划的:已标价工程量清单中的单价子目工程量为<估算>工程量。➋实际的:结算工程量是承包人<实际>完成的,并按合同<约定的计量>方法进行计量的工程量。(2007(1)、2020(2)、2021(2)案例)⑥监理人应在收到承包人提交的工程量报表后的<7d内>进行复核。补充:单价合同、总价合同区分[注:天一文化专有版权,未经许可不可转发或复印传播]例题:2007(1)4.4(1/3)背景:事件3:按照施工进度计划,施工期第1月承包人应当完成①基坑降水、②基坑开挖(部分)和③基础处理(部分)的任务,除①基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:编号工程或费用名称单位合同工程量(金额)按设计图示寸计算的工程量结算工程量(金额)备注1基坑降水万元1215结算金额计入补充勘探费用3万元3基础处理m310009501000以合同工程量作为结算工程量2基坑土方开挖m3100001150012500结算工程量按设计图示尺寸计算的工程量加上不可避免的施工超挖量1000m3问题:4.指出施工期第1月结算工程量清单中结算工程量(金额)不妥之处,并说明理由。答案:4.①补充勘探费用不应计入。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。(知识点:总价子目计量)②不可避免的土方开挖超挖量不应计入。该费用已包含在基坑土方开挖单价中。(知识点:造价实施阶段的计量知识)③以合同工程量作为申报结算工程量有错误。合同工程量是合同工程估算工程量,结算工程量应为按设计图示尺寸计算的有效实体方体积量。(知识点:单价子目计量)(2)总价子目的计量①总价子目的计量和支付应以总价为基础,<不因>价格调整因素而进行调整。承包人实际(每月)完成的工程量,是进行(每月)工程<目标管理>和控制<进度支付>的依据。(2015(1)、2018(2)案例)②除变更外,总价子目的(合同中的估算)工程量是承包人用于(工程完工后)结算的...
