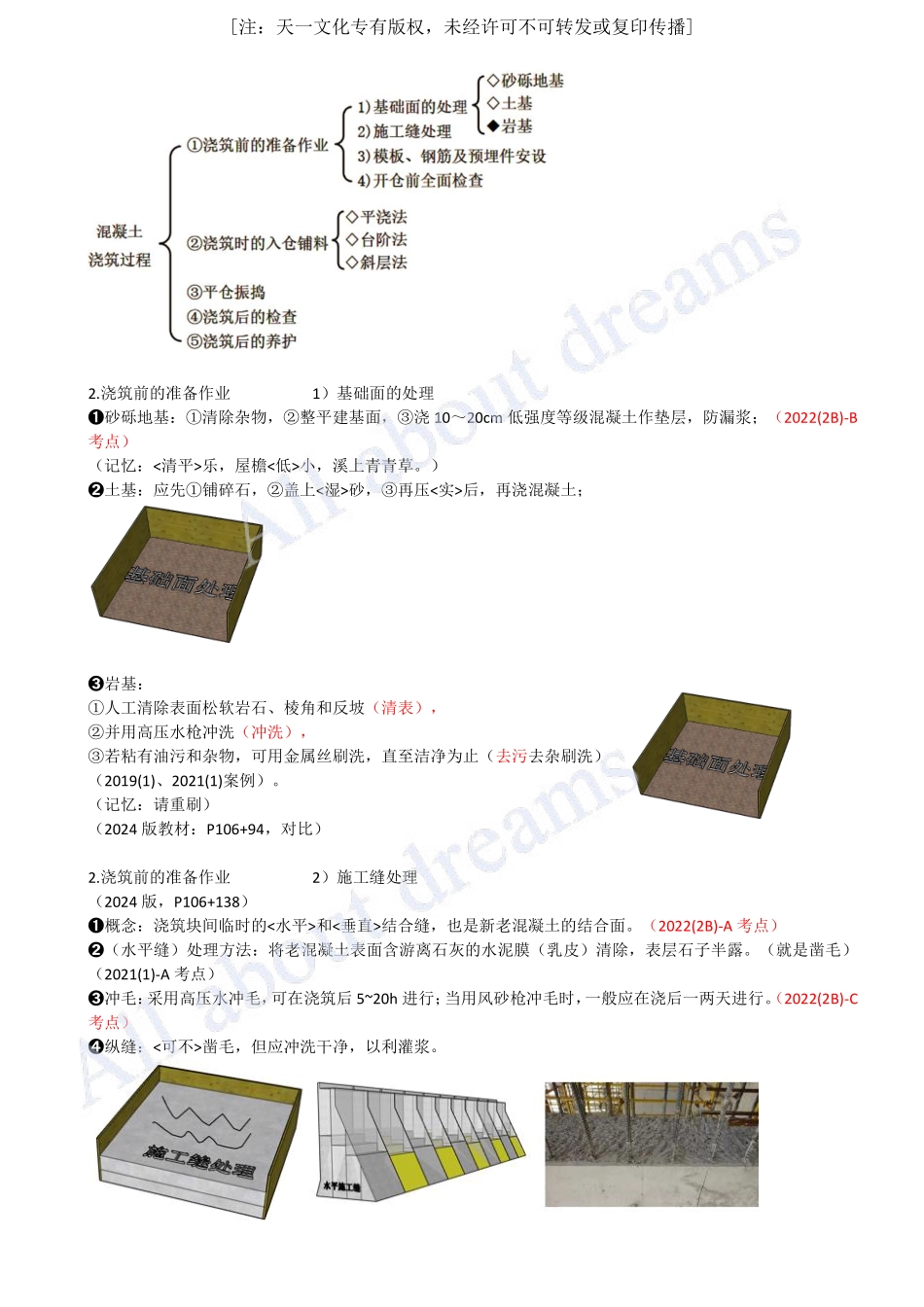

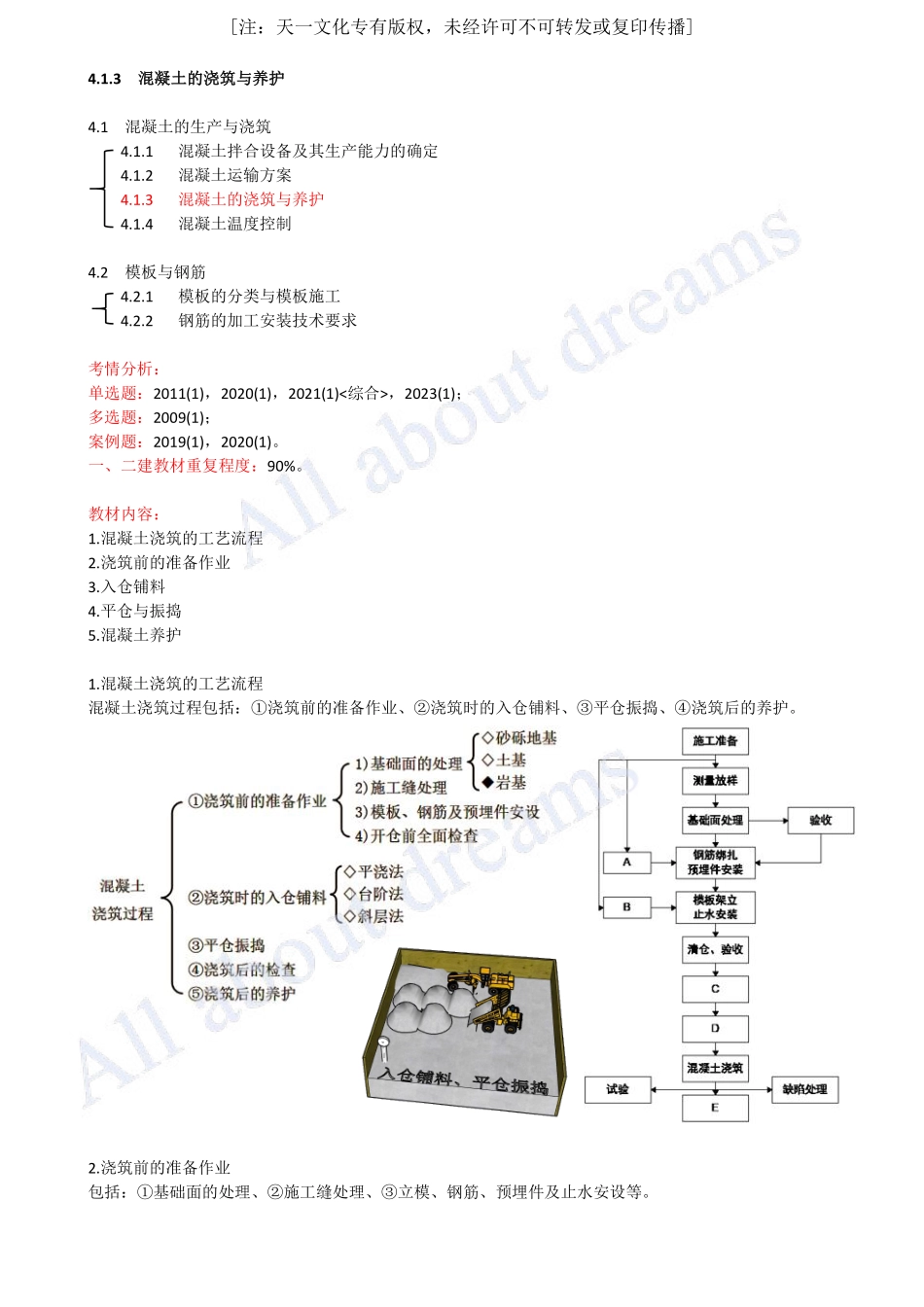

4.1.3混凝土的浇筑与养护4.1混凝土的生产与浇筑4.1.1混凝土拌合设备及其生产能力的确定4.1.2混凝土运输方案4.1.3混凝土的浇筑与养护4.1.4混凝土温度控制4.2模板与钢筋4.2.1模板的分类与模板施工4.2.2钢筋的加工安装技术要求考情分析:单选题:2011(1),2020(1),2021(1)<综合>,2023(1);多选题:2009(1);案例题:2019(1),2020(1)。一、二建教材重复程度:90%。教材内容:1.混凝土浇筑的工艺流程2.浇筑前的准备作业3.入仓铺料4.平仓与振捣5.混凝土养护1.混凝土浇筑的工艺流程混凝土浇筑过程包括:①浇筑前的准备作业、②浇筑时的入仓铺料、③平仓振捣、④浇筑后的养护。2.浇筑前的准备作业包括:①基础面的处理、②施工缝处理、③立模、钢筋、预埋件及止水安设等。[注:天一文化专有版权,未经许可不可转发或复印传播]2.浇筑前的准备作业1)基础面的处理➊砂砾地基:①清除杂物,②整平建基面,③浇10~20cm低强度等级混凝土作垫层,防漏浆;(2022(2B)-B考点)(记忆:<清平>乐,屋檐<低>小,溪上青青草。)➋土基:应先①铺碎石,②盖上<湿>砂,③再压<实>后,再浇混凝土;➌岩基:①人工清除表面松软岩石、棱角和反坡(清表),②并用高压水枪冲洗(冲洗),③若粘有油污和杂物,可用金属丝刷洗,直至洁净为止(去污去杂刷洗)(2019(1)、2021(1)案例)。(记忆:请重刷)(2024版教材:P106+94,对比)2.浇筑前的准备作业2)施工缝处理(2024版,P106+138)➊概念:浇筑块间临时的<水平>和<垂直>结合缝,也是新老混凝土的结合面。(2022(2B)-A考点)➋(水平缝)处理方法:将老混凝土表面含游离石灰的水泥膜(乳皮)清除,表层石子半露。(就是凿毛)(2021(1)-A考点)➌冲毛:采用高压水冲毛,可在浇筑后5~20h进行;当用风砂枪冲毛时,一般应在浇后一两天进行。(2022(2B)-C考点)➍纵缝:<可不>凿毛,但应冲洗干净,以利灌浆。[注:天一文化专有版权,未经许可不可转发或复印传播]例题:2022(2B)-26.混凝土浇筑与温度控制的说法,正确有()。A.施工缝是指浇筑块间的临时结合缝,也是新老混凝土的结合面B.对于砂砾地基,应浇10~20cm低强度等级混凝土作垫层C.施工缝采用风砂枪打毛时,应在浇筑后5~10h进行D.加冰拌和混凝土时,宜采用冰块(略...)E.出机口混凝土坍落度超过最大允许值时,按不合格料处理(略...)答案:ABE解析:C选项,正确描述为:采用高压水冲毛,可在浇筑后5~20h进行;风砂枪打毛时,一般应在浇筑后一两天进行。D选项,...
