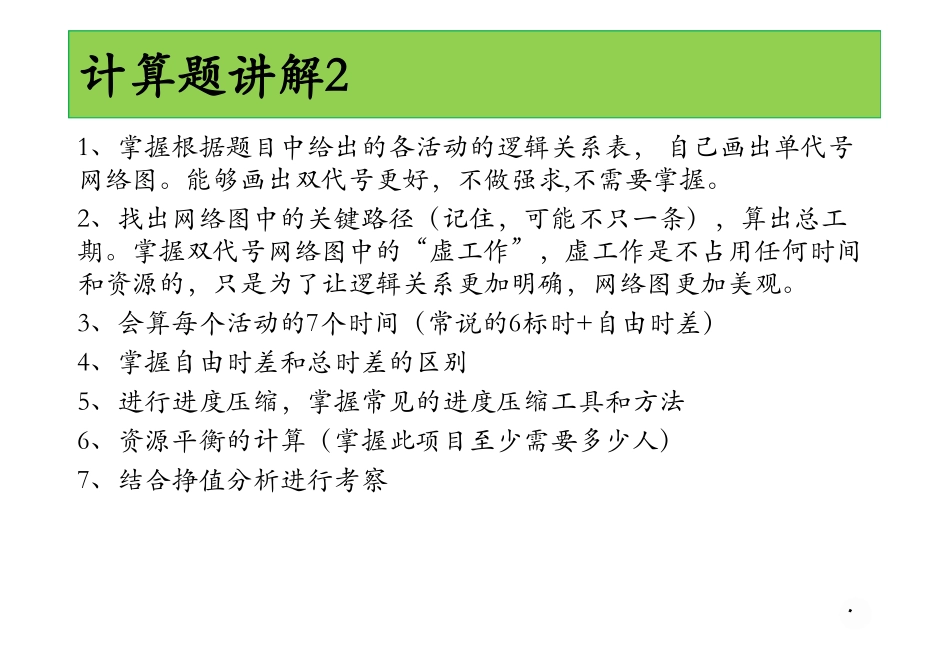

课程----计算讲解291过软考教育学院2018年上半年中项、高项混合课程91过软考教育学院www.91grk.com小马老师QQ:8583014482018年3月关于本方案计算题讲解2大家好,我们之前已经讲了一次计算题,今天是第二次讲解,我希望大家大家认真学习,这些计算都不难。请淡定、努力的学习。今天我们主要讲的是进度方面的计算题。*今天我们主要讲的是进度方面的计算题。关于本方案计算题讲解21、掌握根据题目中给出的各活动的逻辑关系表,自己画出单代号网络图。能够画出双代号更好,不做强求,不需要掌握。2、找出网络图中的关键路径(记住,可能不只一条),算出总工期。掌握双代号网络图中的“虚工作”,虚工作是不占用任何时间和资源的,只是为了让逻辑关系更加明确,网络图更加美观。3、会算每个活动的7个时间(常说的6标时+自由时差)*3、会算每个活动的7个时间(常说的6标时+自由时差)4、掌握自由时差和总时差的区别5、进行进度压缩,掌握常见的进度压缩工具和方法6、资源平衡的计算(掌握此项目至少需要多少人)7、结合挣值分析进行考察关于本方案计算题讲解2最早开始时间(ES)、最早结束时间(EF)最迟开始时间(LS)、最迟结束时间(LF)总时差=LS-ES=LF-EF(指一项工作在不影响总工期的前提下所具有的机动时间)自由时差=min(紧后工作的ES-此活动的EF)---这个可能很多人不会,需要搞懂。*,需要搞懂。(指一项工作在不影响后续工作的情况下所拥有的机动时间)求最早时间用正推法,最迟时间用倒推法。这是必须掌握的。讲课中会详细讲解。另外,在计算题中,关键活动(关键路径上的活动)的总时差、自由时差都是0。注意,是在考试的计算题中。其实,关键活动的时差是可能有负数的,那是因为计划错误。关于本方案计算题讲解2一项任务的最早开始时间是第3天,最晚开始时间是第13天,最早完成时间是第9天,最晚完成时间是第19天。该任务(40)。A.在关键路径上B.有滞后C.进展情况良好D.不在关键路径上已知网络计划中工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为*已知网络计划中工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第12天和第15天,工作M的最早开始时间和最迟开始时间分别为第6天和第8天,如果工作M的持续时间为4天,则工作M总时差为()天A、1B、2C、3D、4关于本方案计算题讲解2下图中,如果按时完成活动1、2和3概率都是60%,活动4在第6天开始的概率是(65)。*A.30%B.40%C.22%D.60%关于本方案计算题讲解2某工程建...
