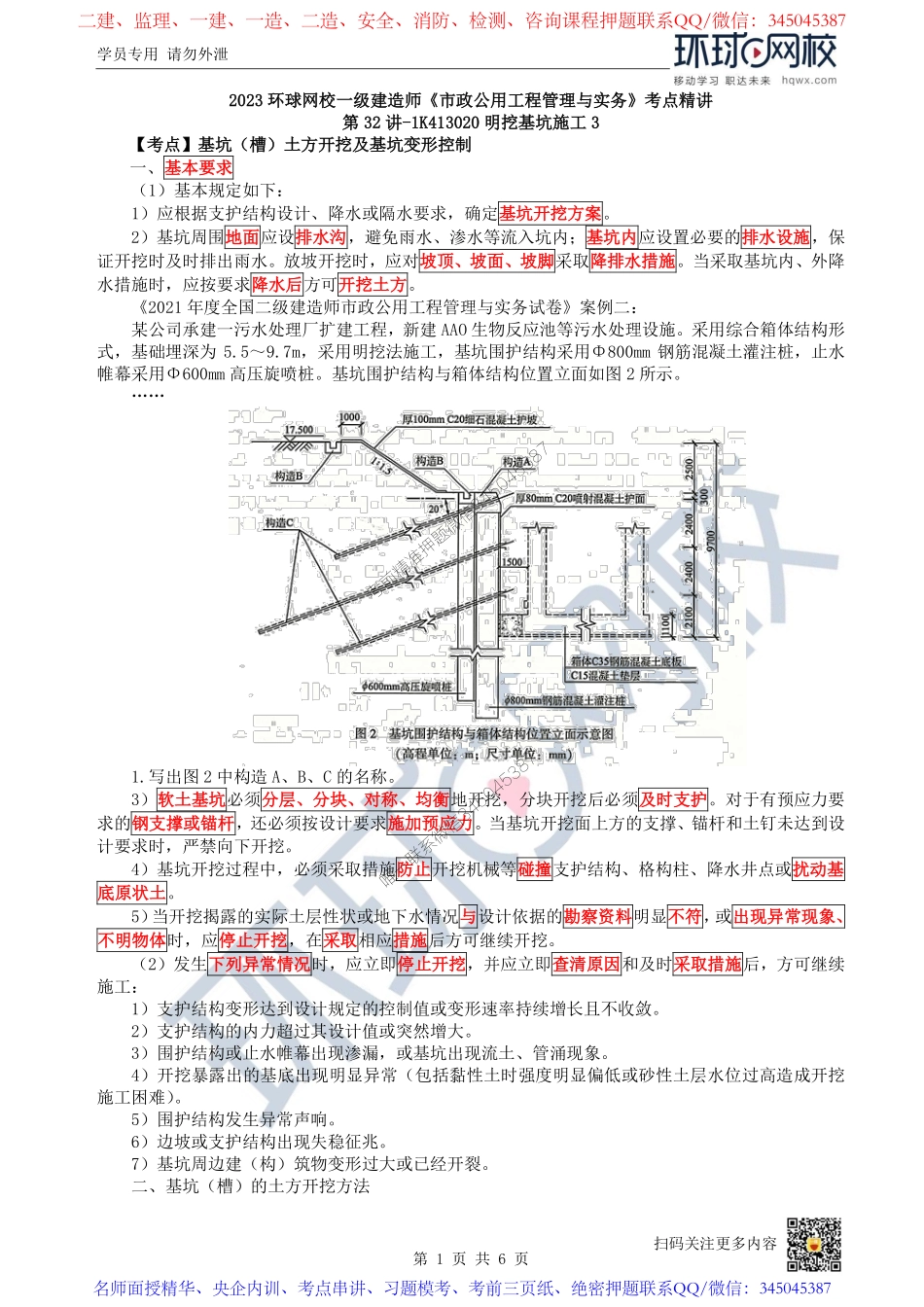

学员专用请勿外泄第1页共6页扫码关注更多内容2023环球网校一级建造师《市政公用工程管理与实务》考点精讲第32讲-1K413020明挖基坑施工3【考点】基坑(槽)土方开挖及基坑变形控制一、基本要求(1)基本规定如下:1)应根据支护结构设计、降水或隔水要求,确定基坑开挖方案。2)基坑周围地面应设排水沟,避免雨水、渗水等流入坑内;基坑内应设置必要的排水设施,保证开挖时及时排出雨水。放坡开挖时,应对坡顶、坡面、坡脚采取降排水措施。当采取基坑内、外降水措施时,应按要求降水后方可开挖土方。《2021年度全国二级建造师市政公用工程管理与实务试卷》案例二:某公司承建一污水处理厂扩建工程,新建AAO生物反应池等污水处理设施。采用综合箱体结构形式,基础埋深为5.5~9.7m,采用明挖法施工,基坑围护结构采用Φ800mm钢筋混凝土灌注桩,止水帷幕采用Φ600mm高压旋喷桩。基坑围护结构与箱体结构位置立面如图2所示。……1.写出图2中构造A、B、C的名称。3)软土基坑必须分层、分块、对称、均衡地开挖,分块开挖后必须及时支护。对于有预应力要求的钢支撑或锚杆,还必须按设计要求施加预应力。当基坑开挖面上方的支撑、锚杆和土钉未达到设计要求时,严禁向下开挖。4)基坑开挖过程中,必须采取措施防止开挖机械等碰撞支护结构、格构柱、降水井点或扰动基底原状土。5)当开挖揭露的实际土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应停止开挖,在采取相应措施后方可继续开挖。(2)发生下列异常情况时,应立即停止开挖,并应立即查清原因和及时采取措施后,方可继续施工:1)支护结构变形达到设计规定的控制值或变形速率持续增长且不收敛。2)支护结构的内力超过其设计值或突然增大。3)围护结构或止水帷幕出现渗漏,或基坑出现流土、管涌现象。4)开挖暴露出的基底出现明显异常(包括黏性土时强度明显偏低或砂性土层水位过高造成开挖施工困难)。5)围护结构发生异常声响。6)边坡或支护结构出现失稳征兆。7)基坑周边建(构)筑物变形过大或已经开裂。二、基坑(槽)的土方开挖方法考前精准押题微信345045387唯一联系微信345045387二建、监理、一建、一造、二造、安全、消防、检测、咨询课程押题联系QQ/微信:345045387名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:345045387学员专用请勿外泄第2页共6页扫码关注更多内容(1)主要开挖方法包括以下两种:1)浅层土方开挖2)...
