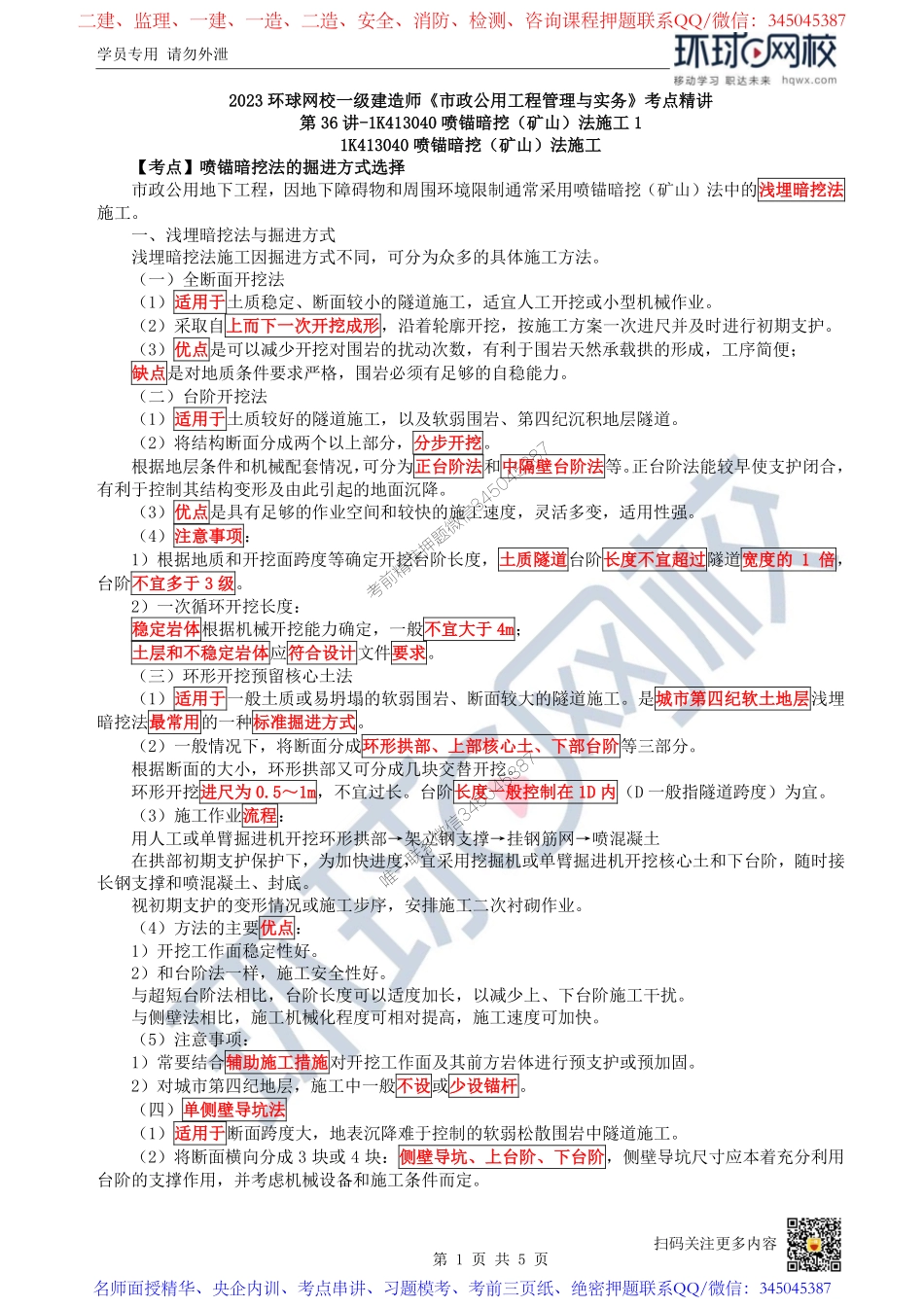

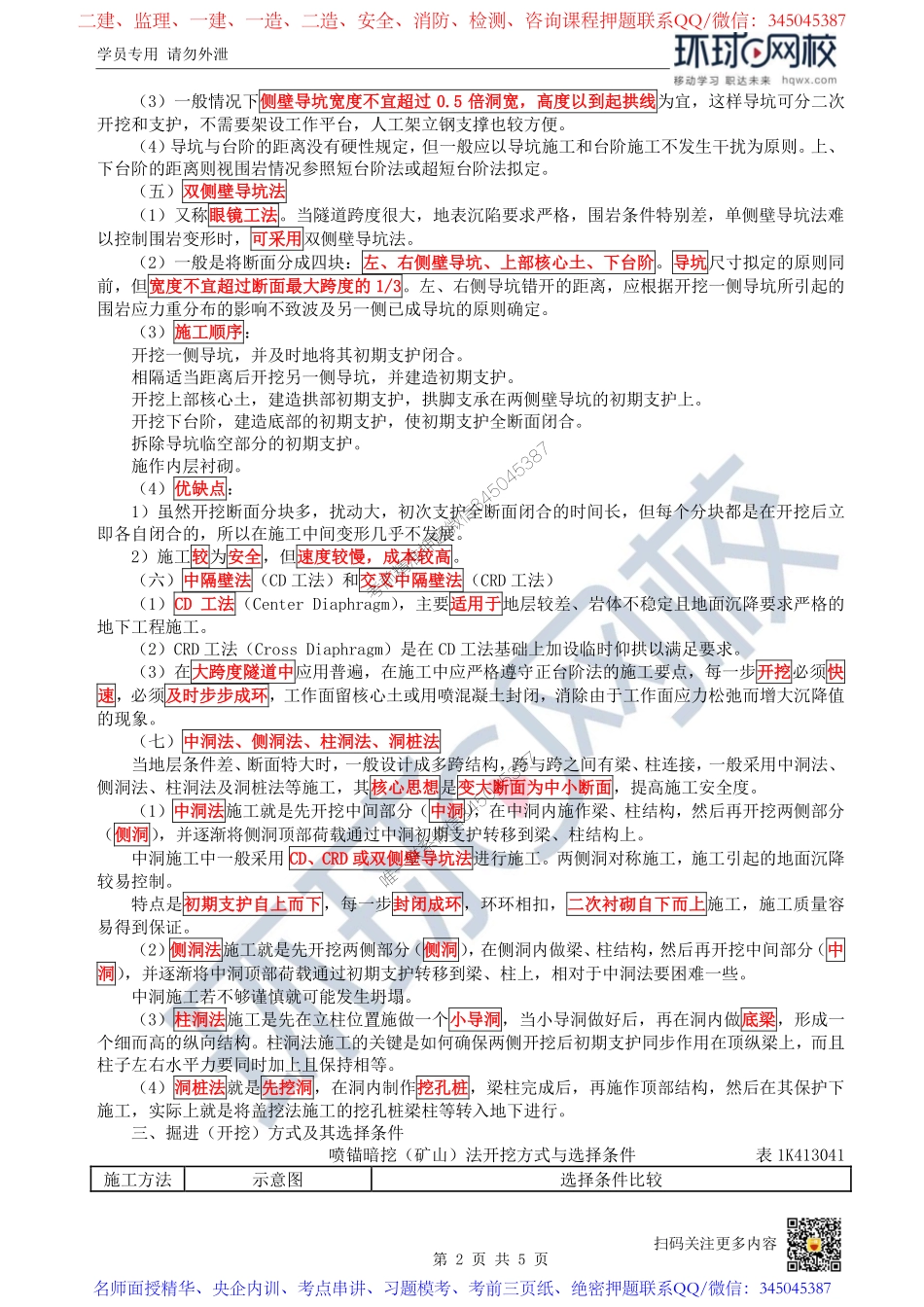

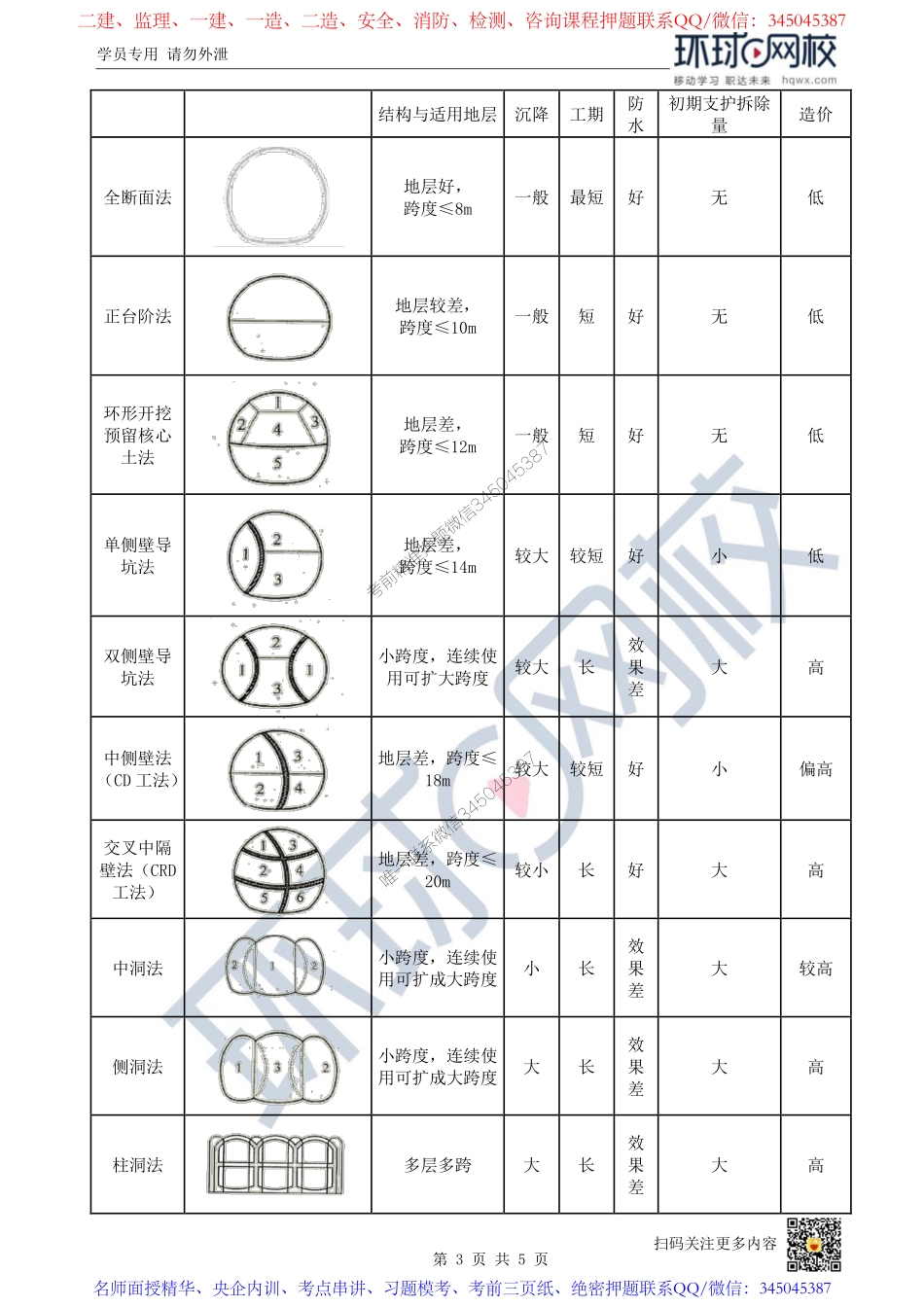

学员专用请勿外泄第1页共5页扫码关注更多内容2023环球网校一级建造师《市政公用工程管理与实务》考点精讲第36讲-1K413040喷锚暗挖(矿山)法施工11K413040喷锚暗挖(矿山)法施工【考点】喷锚暗挖法的掘进方式选择市政公用地下工程,因地下障碍物和周围环境限制通常采用喷锚暗挖(矿山)法中的浅埋暗挖法施工。一、浅埋暗挖法与掘进方式浅埋暗挖法施工因掘进方式不同,可分为众多的具体施工方法。(一)全断面开挖法(1)适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业。(2)采取自上而下一次开挖成形,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。(3)优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。(二)台阶开挖法(1)适用于土质较好的隧道施工,以及软弱围岩、第四纪沉积地层隧道。(2)将结构断面分成两个以上部分,分步开挖。根据地层条件和机械配套情况,可分为正台阶法和中隔壁台阶法等。正台阶法能较早使支护闭合,有利于控制其结构变形及由此引起的地面沉降。(3)优点是具有足够的作业空间和较快的施工速度,灵活多变,适用性强。(4)注意事项:1)根据地质和开挖面跨度等确定开挖台阶长度,土质隧道台阶长度不宜超过隧道宽度的1倍,台阶不宜多于3级。2)一次循环开挖长度:稳定岩体根据机械开挖能力确定,一般不宜大于4m;土层和不稳定岩体应符合设计文件要求。(三)环形开挖预留核心土法(1)适用于一般土质或易坍塌的软弱围岩、断面较大的隧道施工。是城市第四纪软土地层浅埋暗挖法最常用的一种标准掘进方式。(2)一般情况下,将断面分成环形拱部、上部核心土、下部台阶等三部分。根据断面的大小,环形拱部又可分成几块交替开挖。环形开挖进尺为0.5~1m,不宜过长。台阶长度一般控制在1D内(D一般指隧道跨度)为宜。(3)施工作业流程:用人工或单臂掘进机开挖环形拱部→架立钢支撑→挂钢筋网→喷混凝土在拱部初期支护保护下,为加快进度,宜采用挖掘机或单臂掘进机开挖核心土和下台阶,随时接长钢支撑和喷混凝土、封底。视初期支护的变形情况或施工步序,安排施工二次衬砌作业。(4)方法的主要优点:1)开挖工作面稳定性好。2)和台阶法一样,施工安全性好。与超短台阶法相比,台阶长度可以适度加长,以减少上、下台阶施工干扰。与侧壁法相比,施工机械化程度可相对提高,施工速度可加快。(5)注意事项:1...
