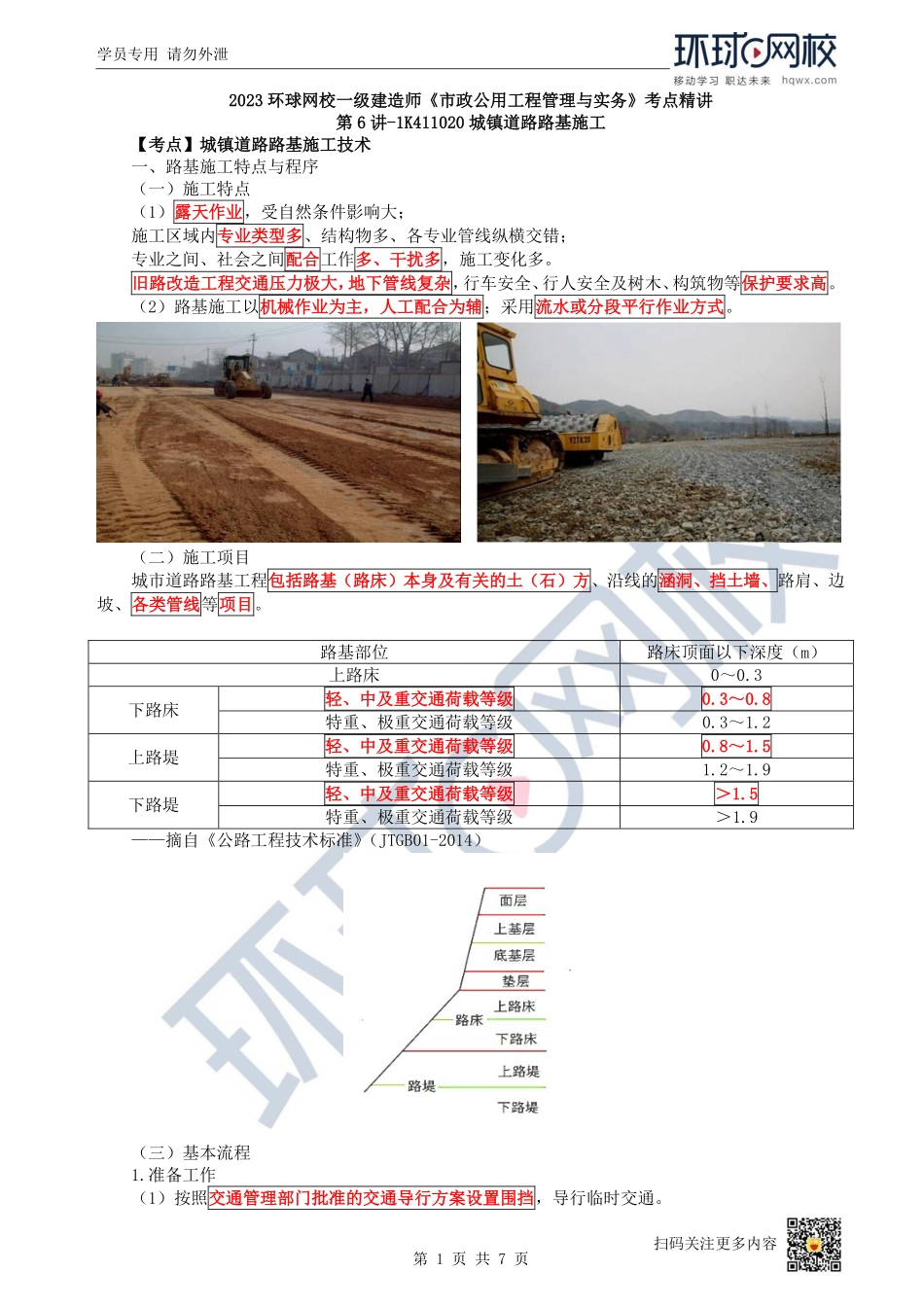

学员专用请勿外泄第1页共7页扫码关注更多内容2023环球网校一级建造师《市政公用工程管理与实务》考点精讲第6讲-1K411020城镇道路路基施工【考点】城镇道路路基施工技术一、路基施工特点与程序(一)施工特点(1)露天作业,受自然条件影响大;施工区域内专业类型多、结构物多、各专业管线纵横交错;专业之间、社会之间配合工作多、干扰多,施工变化多。旧路改造工程交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。(2)路基施工以机械作业为主,人工配合为辅;采用流水或分段平行作业方式。(二)施工项目城市道路路基工程包括路基(路床)本身及有关的土(石)方、沿线的涵洞、挡土墙、路肩、边坡、各类管线等项目。路基部位路床顶面以下深度(m)上路床0~0.3下路床轻、中及重交通荷载等级0.3~0.8特重、极重交通荷载等级0.3~1.2上路堤轻、中及重交通荷载等级0.8~1.5特重、极重交通荷载等级1.2~1.9下路堤轻、中及重交通荷载等级>1.5特重、极重交通荷载等级>1.9——摘自《公路工程技术标准》(JTGB01-2014)(三)基本流程1.准备工作(1)按照交通管理部门批准的交通导行方案设置围挡,导行临时交通。学员专用请勿外泄第2页共7页扫码关注更多内容P337:三、(一)(交通导行方案)获得交通管理和道路管理部门的批准后组织实施(2)开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施。P334:四、(2)专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。(3)建立测量控制网,进行施工控制桩放线测量,恢复中线,补钉转角桩、路两侧外边桩等。(4)施工前,对路基进行天然含水量、液限、塑限、标准击实、CBR试验(CaliforniaBearingRatio)。2.附属构筑物(1)新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。(地上部分一般采取“自下而上”、“由主及次”的顺序)3.路基(土、石方)施工开挖路堑、填筑路堤,整平路基、压实路基、修整路床,修建防护工程等。(挖、运、填、压)《2015年度全国二级建造师市政公用工程管理与实务试卷》案例一:……项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工...
