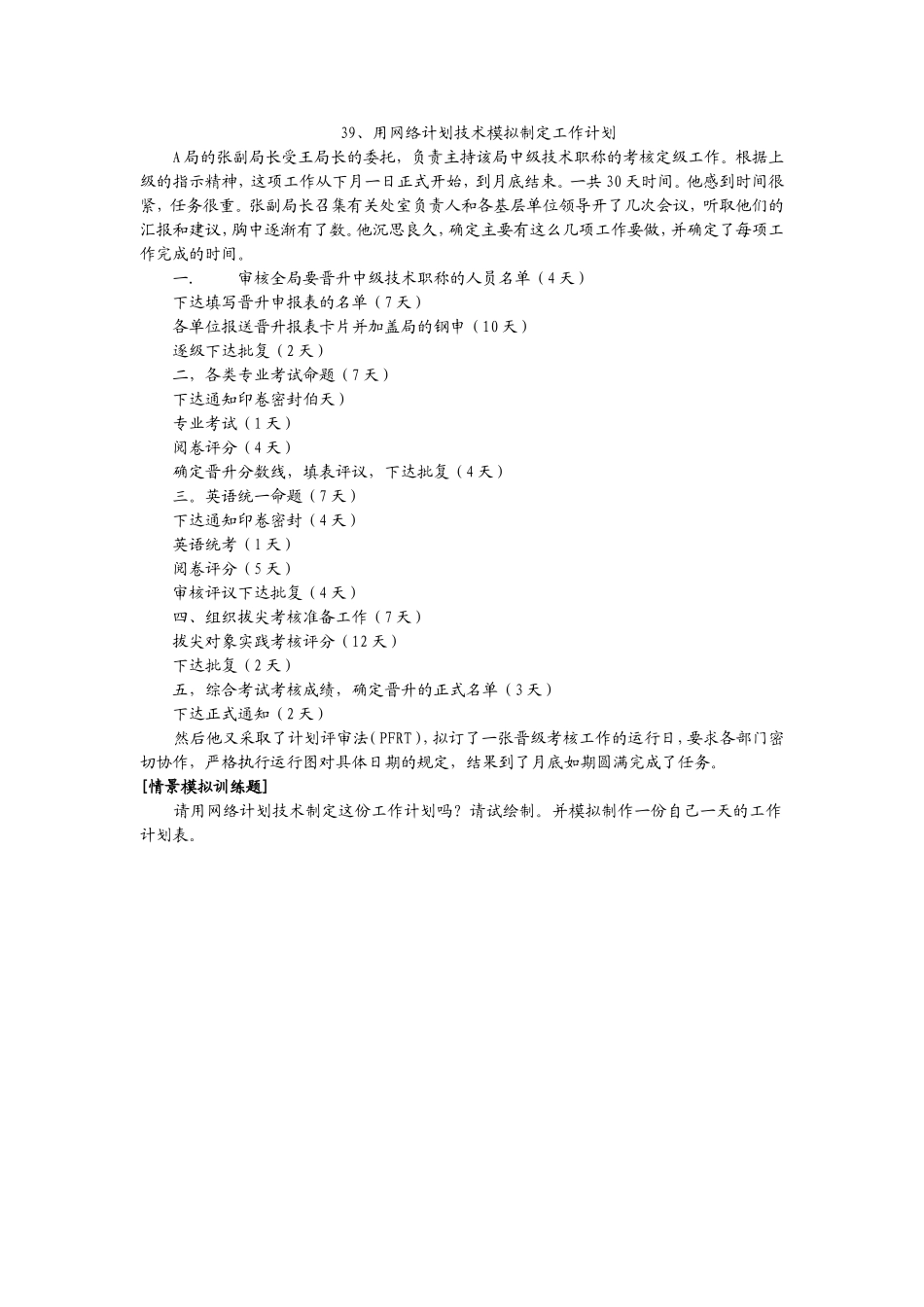

39、用网络计划技术模拟制定工作计划A局的张副局长受王局长的委托,负责主持该局中级技术职称的考核定级工作。根据上级的指示精神,这项工作从下月一日正式开始,到月底结束。一共30天时间。他感到时间很紧,任务很重。张副局长召集有关处室负责人和各基层单位领导开了几次会议,听取他们的汇报和建议,胸中逐渐有了数。他沉思良久,确定主要有这么几项工作要做,并确定了每项工作完成的时间。一.审核全局要晋升中级技术职称的人员名单(4天)下达填写晋升申报表的名单(7天)各单位报送晋升报表卡片并加盖局的钢申(10天)逐级下达批复(2天)二,各类专业考试命题(7天)下达通知印卷密封伯天)专业考试(1天)阅卷评分(4天)确定晋升分数线,填表评议,下达批复(4天)三。英语统一命题(7天)下达通知印卷密封(4天)英语统考(l天)阅卷评分(5天)审核评议下达批复(4天)四、组织拔尖考核准备工作(7天)拔尖对象实践考核评分(12天)下达批复(2天)五,综合考试考核成绩,确定晋升的正式名单(3天)下达正式通知(2天)然后他又采取了计划评审法(PFRT),拟订了一张晋级考核工作的运行日,要求各部门密切协作,严格执行运行图对具体日期的规定,结果到了月底如期圆满完成了任务。[情景模拟训练题]请用网络计划技术制定这份工作计划吗?请试绘制。并模拟制作一份自己一天的工作计划表。
