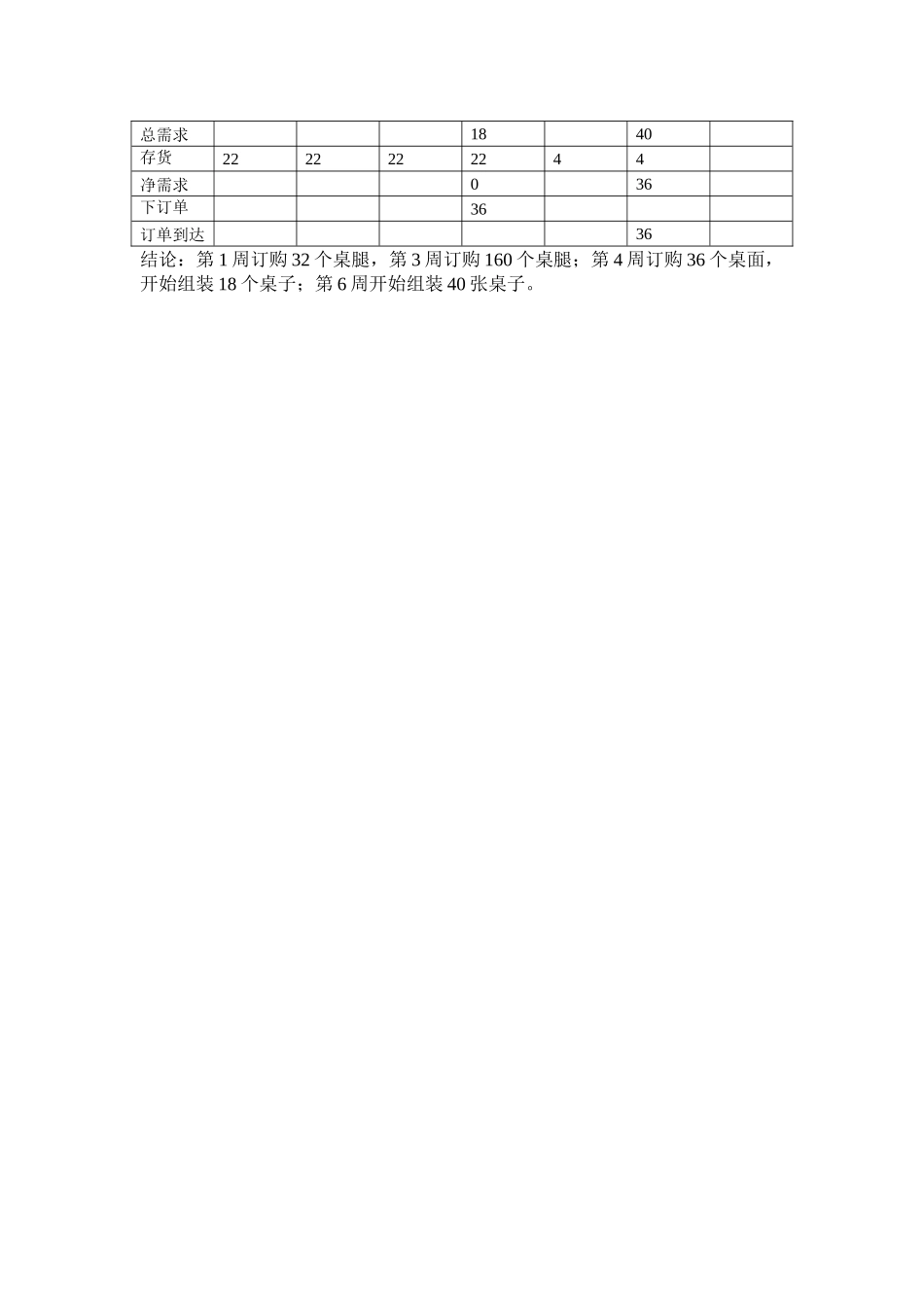

同步测试一、单项选择题1、D2、A3、B4、C5、B6、C7、C8、D9、A10、D二、多项选择题1、ABCDEFG2、ABC3、AC4、ABCD5、ABCDE6、BCD7、ABCD8、ABCD9、ABCD10、BCD三、案例分析分析思路:1.解决方案(1)订单对餐桌的需求是独立(层次0的需求),由此派生出来的对桌面和桌腿的需求是相关需求。(2)订单给出了成品桌子的生产计划,用层次0的总需求予以说明,减去成品桌子的现有存货得出净需求,然后减去一周的组装时间,得到开始时间。(3)1个餐桌派生出1个桌面和4个桌腿的需求。餐桌的物料清单如下表7-21所示。表7-21餐桌的部分物料清单层次0:餐桌周次第1周第2周第3周第4周第5周第6周第7周总需求2040存货22222净需求1840开始组装1840计划完工1840层次1:桌腿周次第1周第2周第3周第4周第5周第6周第7周总需求72160存货40404040净需求32160下订单32160订单到达32160层次1:桌面周次第1周第2周第3周第4周第5周第6周第7周总需求1840存货2222222244净需求036下订单36订单到达36结论:第1周订购32个桌腿,第3周订购160个桌腿;第4周订购36个桌面,开始组装18个桌子;第6周开始组装40张桌子。
