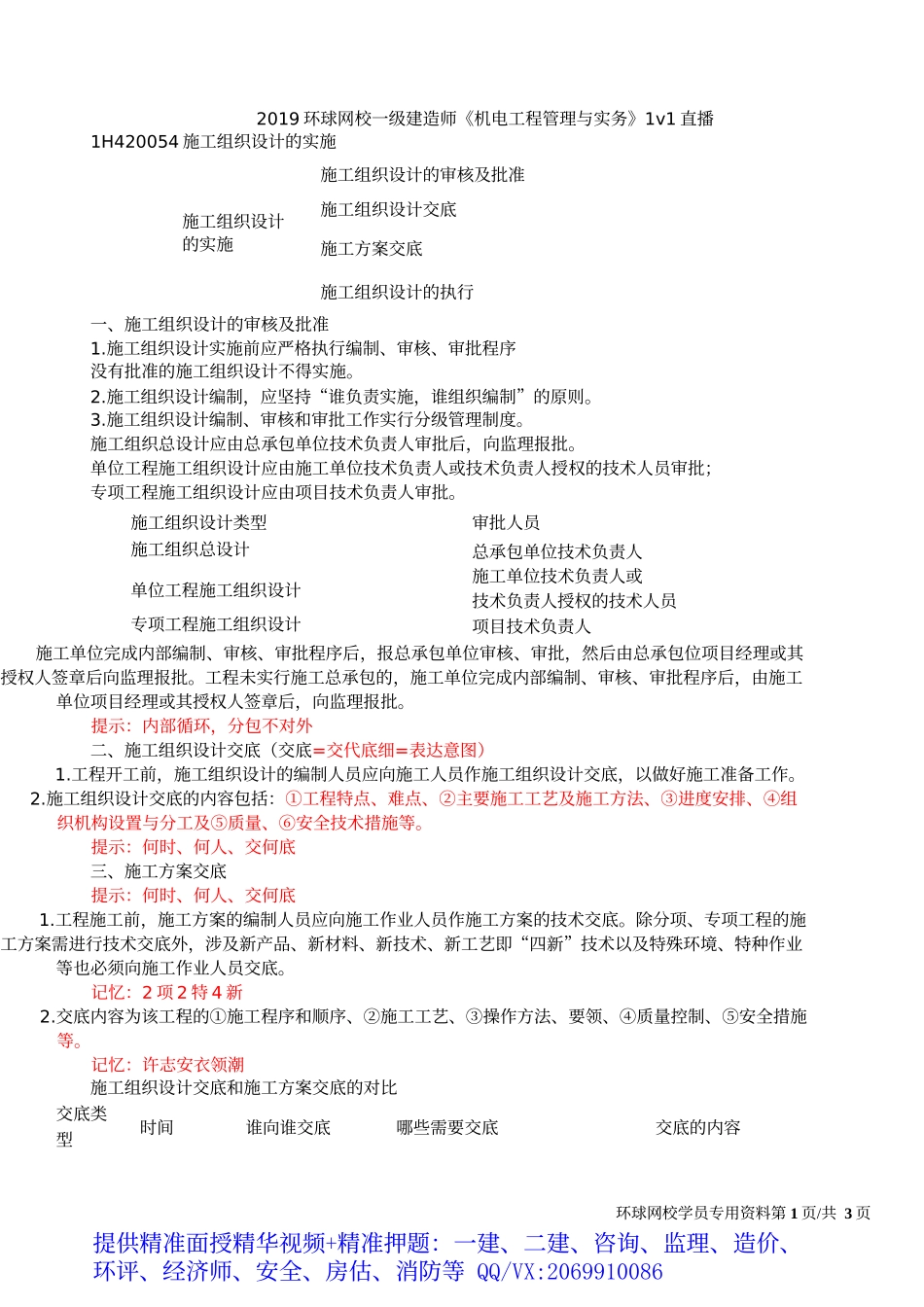

2019环球网校一级建造师《机电工程管理与实务》1v1直播1H420054施工组织设计的实施施工组织设计的审核及批准施工组织设计交底施工方案交底施工组织设计的实施施工组织设计的执行一、施工组织设计的审核及批准1.施工组织设计实施前应严格执行编制、审核、审批程序没有批准的施工组织设计不得实施。2.施工组织设计编制,应坚持“谁负责实施,谁组织编制”的原则。3.施工组织设计编制、审核和审批工作实行分级管理制度。施工组织总设计应由总承包单位技术负责人审批后,向监理报批。单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批;专项工程施工组织设计应由项目技术负责人审批。施工组织设计类型施工组织总设计审批人员总承包单位技术负责人施工单位技术负责人或技术负责人授权的技术人员项目技术负责人单位工程施工组织设计专项工程施工组织设计施工单位完成内部编制、审核、审批程序后,报总承包单位审核、审批,然后由总承包位项目经理或其授权人签章后向监理报批。工程未实行施工总承包的,施工单位完成内部编制、审核、审批程序后,由施工单位项目经理或其授权人签章后,向监理报批。提示:内部循环,分包不对外二、施工组织设计交底(交底=交代底细=表达意图)1.工程开工前,施工组织设计的编制人员应向施工人员作施工组织设计交底,以做好施工准备工作。2.施工组织设计交底的内容包括:①工程特点、难点、②主要施工工艺及施工方法、③进度安排、④组织机构设置与分工及⑤质量、⑥安全技术措施等。提示:何时、何人、交何底三、施工方案交底提示:何时、何人、交何底1.工程施工前,施工方案的编制人员应向施工作业人员作施工方案的技术交底。除分项、专项工程的施工方案需进行技术交底外,涉及新产品、新材料、新技术、新工艺即“四新”技术以及特殊环境、特种作业等也必须向施工作业人员交底。记忆:2项2特4新2.交底内容为该工程的①施工程序和顺序、②施工工艺、③操作方法、要领、④质量控制、⑤安全措施等。记忆:许志安衣领潮施工组织设计交底和施工方案交底的对比交底类时间谁向谁交底哪些需要交底交底的内容型环球网校学员专用资料第1页/共3页提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086工程特点、难点、施工组织设计交底施工组织设计的编制人员应向施工人员主要施工工艺及施工方法、进度安排、组织机构设置与分工、质量、安全技术...
