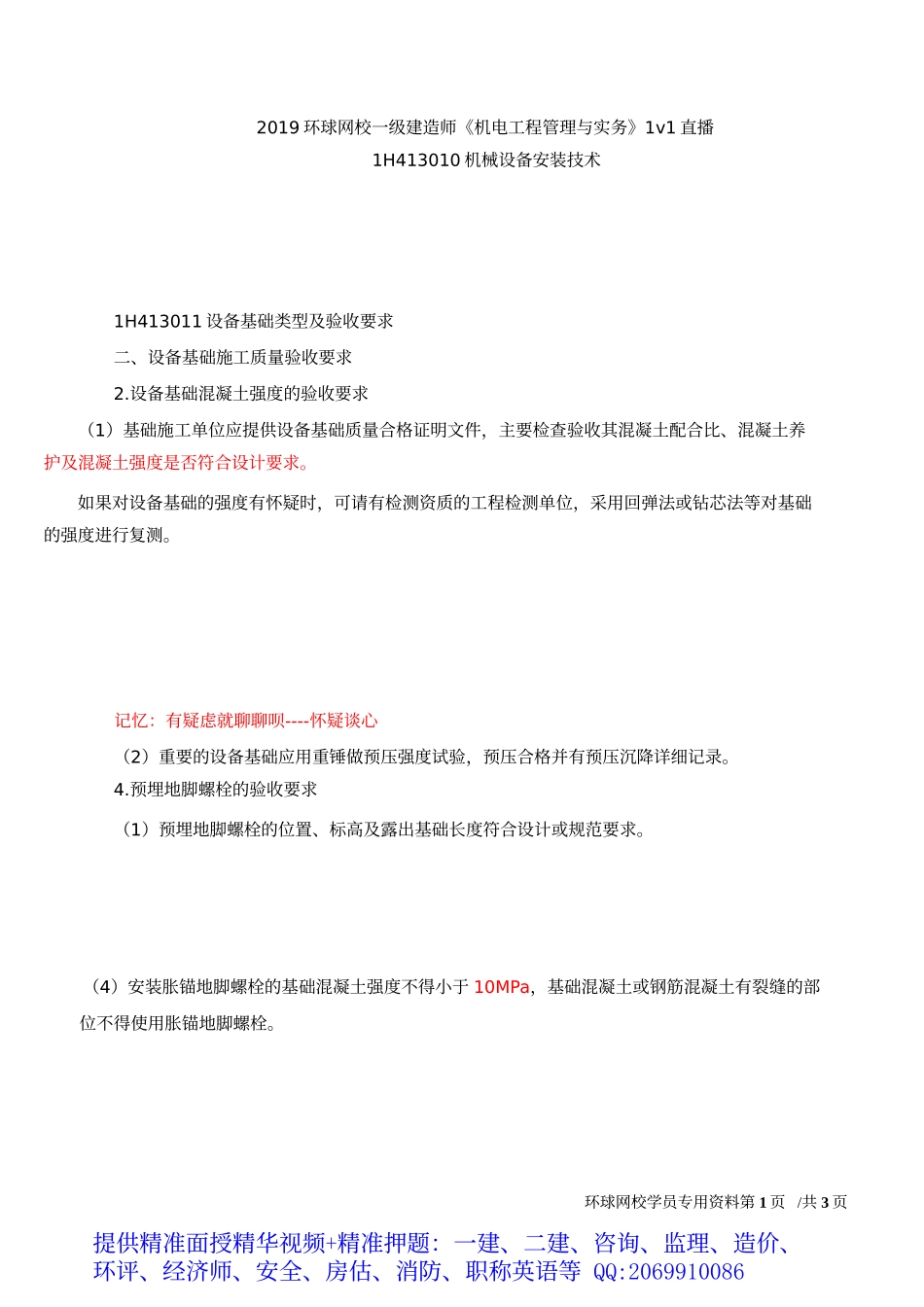

2019环球网校一级建造师《机电工程管理与实务》1v1直播1H413010机械设备安装技术1H413011设备基础类型及验收要求二、设备基础施工质量验收要求2.设备基础混凝土强度的验收要求(1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。记忆:有疑虑就聊聊呗----怀疑谈心(2)重要的设备基础应用重锤做预压强度试验,预压合格并有预压沉降详细记录。4.预埋地脚螺栓的验收要求(1)预埋地脚螺栓的位置、标高及露出基础长度符合设计或规范要求。(4)安装胀锚地脚螺栓的基础混凝土强度不得小于10MPa,基础混凝土或钢筋混凝土有裂缝的部位不得使用胀锚地脚螺栓。环球网校学员专用资料第1页/共3页提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防、职称英语等QQ:20699100861H413012机械设备安装程序一、机械设备安装的一般程序开箱检查→基础测量放线→基础检查验收→垫铁设置→吊装就位→安装精度调整与检测→设备固定与灌浆→设备装配→润滑与设备加油→试运转。记忆:安装设备吃下午茶喝了点酒----想放茶点,就跳江,不驾驶二、机械设备安装主要工序内容1.开箱检查根据设备装箱清单和随机技术文件对设备及其零部件按名称、规格和型号逐一清点、登记和检查,其中重要的零部件还需按质量标准进行检验,形成检验记录。简记:外观检查、规格型号数量、技术文件、记录记忆:类比收快递2.基础测量放线(1)设备安装的定位依据通常称为基准线(平面)和基准点(高程)。(2)机械设备就位前,按工艺布置图并依据相关建筑物轴线、边缘线、标高线,划定设备安装的基准线和基准点。(3)生产线的纵、横中心线以及主要设备的中心线应埋设永久性中心线标板,主要设备旁应埋设环球网校学员专用资料第2页/共3页提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防、职称英语等QQ:2069910086永久性标高基准点,使安装过程和生产维修均有可靠的依据。4.垫铁设置设置垫铁的作用,一是找正调平机械设备,通过调整垫铁的厚度,可使设备安装达到设计或规范要求的标高和水平度;二是能把设备重量、工作负荷和拧紧地脚螺栓产生的预紧力通过垫铁均匀地传递到基础。7.设备固定与灌浆(2)对于解体设备应先...
