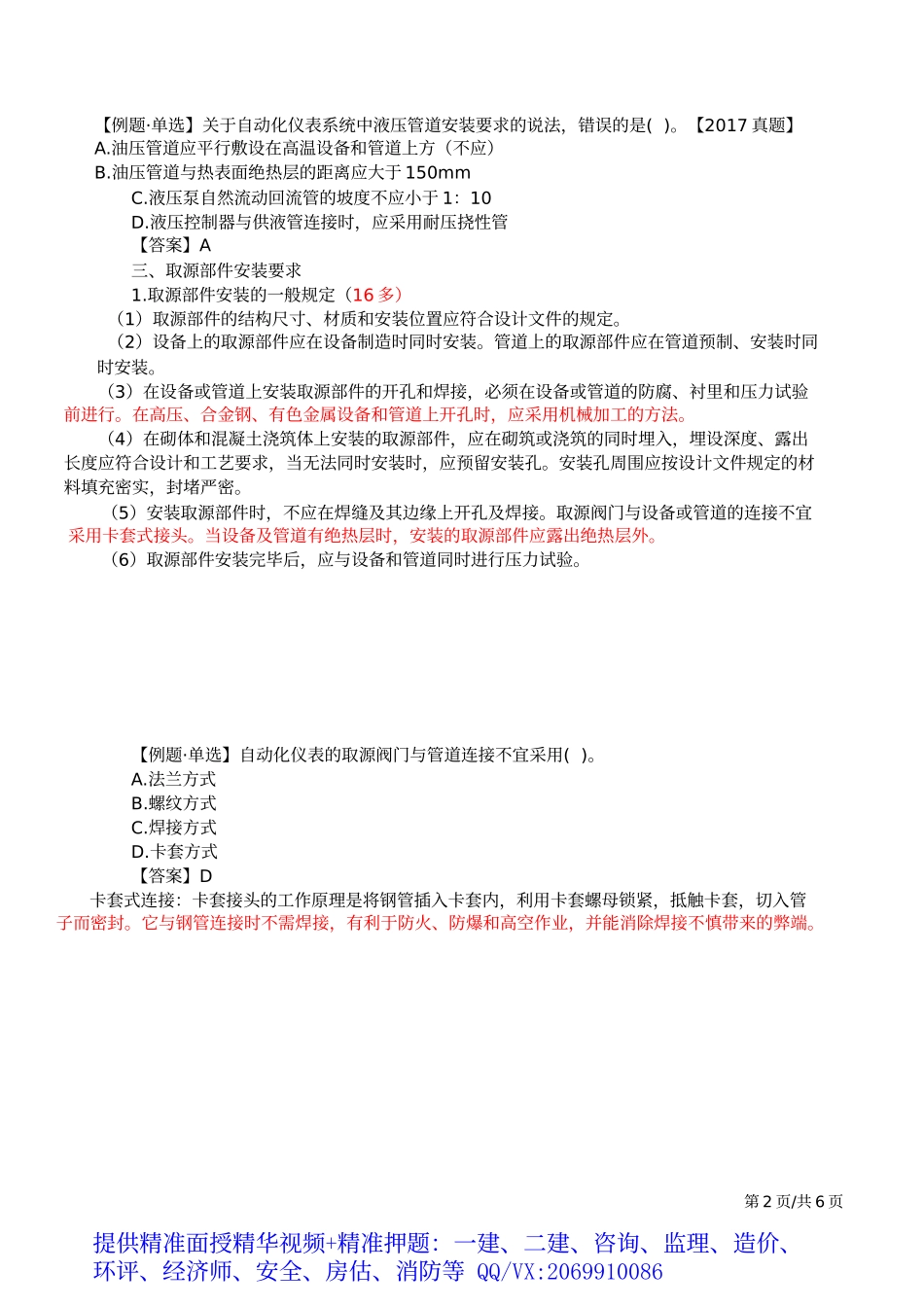

1H413060自动化仪表工程安装技术【考点】自动化仪表工程的划分与施工程序二、自动化仪表工程施工程序4.验收工作(1)工程验收分为分项工程验收、分部工程验收和单位工程竣工验收三个步骤。(2)自动化仪表工程施工中的电缆导管预埋、直埋电缆、接地极等都属于隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真做好隐蔽工程记录和办理验收手续,纳入技术档案。(3)交接验收前,仪表工程应连续开通投入运行48h,并运行正常。(18新增)二、自动化仪表管路安装要求5.液压管道安装(17单)(1)油压管道不应平行敷设在高温设备和管道上方,与热表面绝热层的距离应大于150mm。(4)液压泵自然流动回流管的坡度不应小于1∶10,当回液落差较大时,应在集液箱之前安装一个水平段或U形弯管。(6)液压控制器与供液管和回流管连接时,应采用耐压挠性管。第1页/共6页提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防等QQ/VX:2069910086【例题·单选】关于自动化仪表系统中液压管道安装要求的说法,错误的是()。【2017真题】A.油压管道应平行敷设在高温设备和管道上方(不应)B.油压管道与热表面绝热层的距离应大于150mmC.液压泵自然流动回流管的坡度不应小于1:10D.液压控制器与供液管连接时,应采用耐压挠性管【答案】A三、取源部件安装要求1.取源部件安装的一般规定(16多)(1)取源部件的结构尺寸、材质和安装位置应符合设计文件的规定。(2)设备上的取源部件应在设备制造时同时安装。管道上的取源部件应在管道预制、安装时同时安装。(3)在设备或管道上安装取源部件的开孔和焊接,必须在设备或管道的防腐、衬里和压力试验前进行。在高压、合金钢、有色金属设备和管道上开孔时,应采用机械加工的方法。(4)在砌体和混凝土浇筑体上安装的取源部件,应在砌筑或浇筑的同时埋入,埋设深度、露出长度应符合设计和工艺要求,当无法同时安装时,应预留安装孔。安装孔周围应按设计文件规定的材料填充密实,封堵严密。(5)安装取源部件时,不应在焊缝及其边缘上开孔及焊接。取源阀门与设备或管道的连接不宜采用卡套式接头。当设备及管道有绝热层时,安装的取源部件应露出绝热层外。(6)取源部件安装完毕后,应与设备和管道同时进行压力试验。【例题·单选】自动化仪表的取源阀门与管道连接不宜采用()。A.法兰方式B.螺纹方式C.焊接方式D.卡套方式【答案】D卡套...
