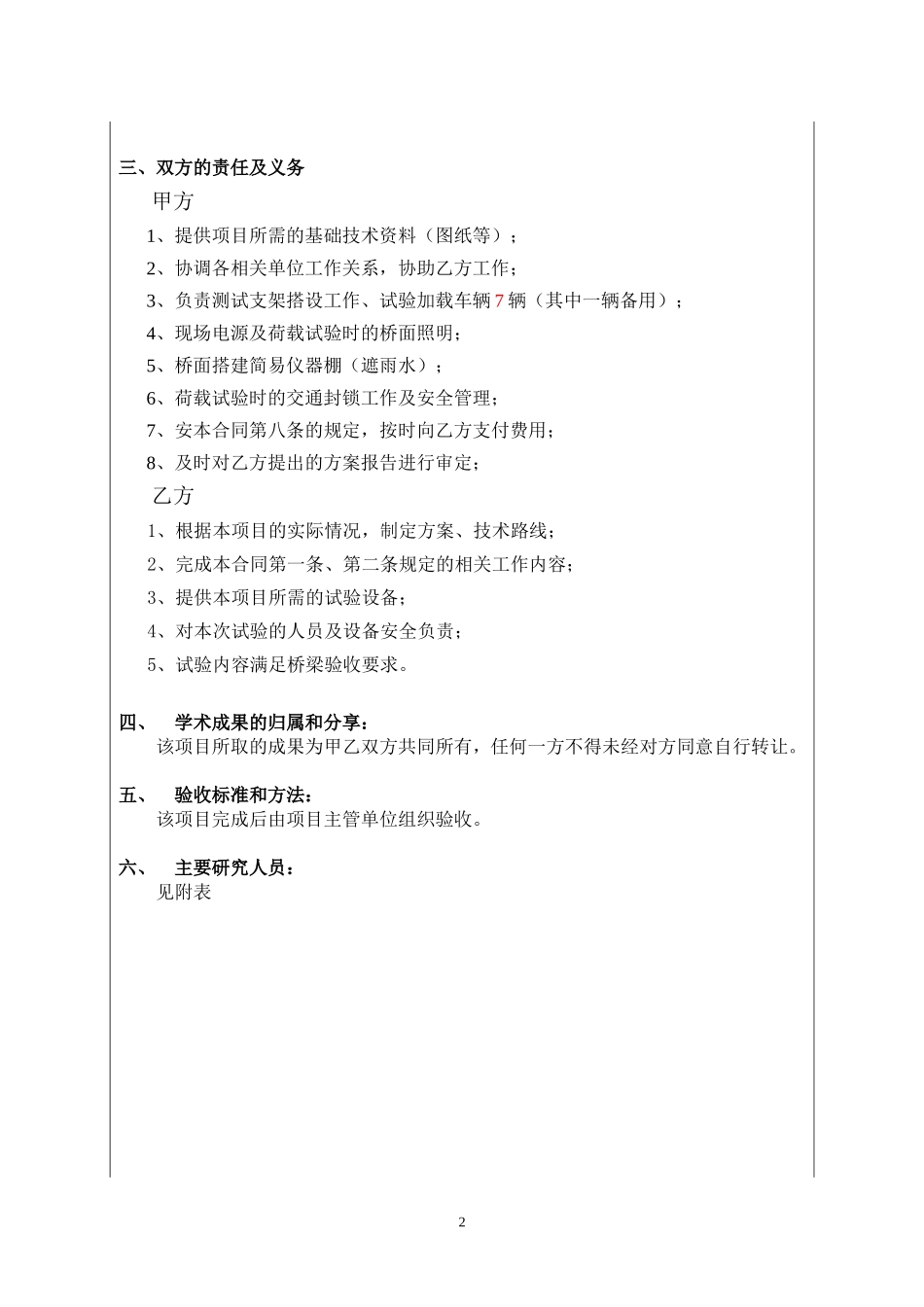

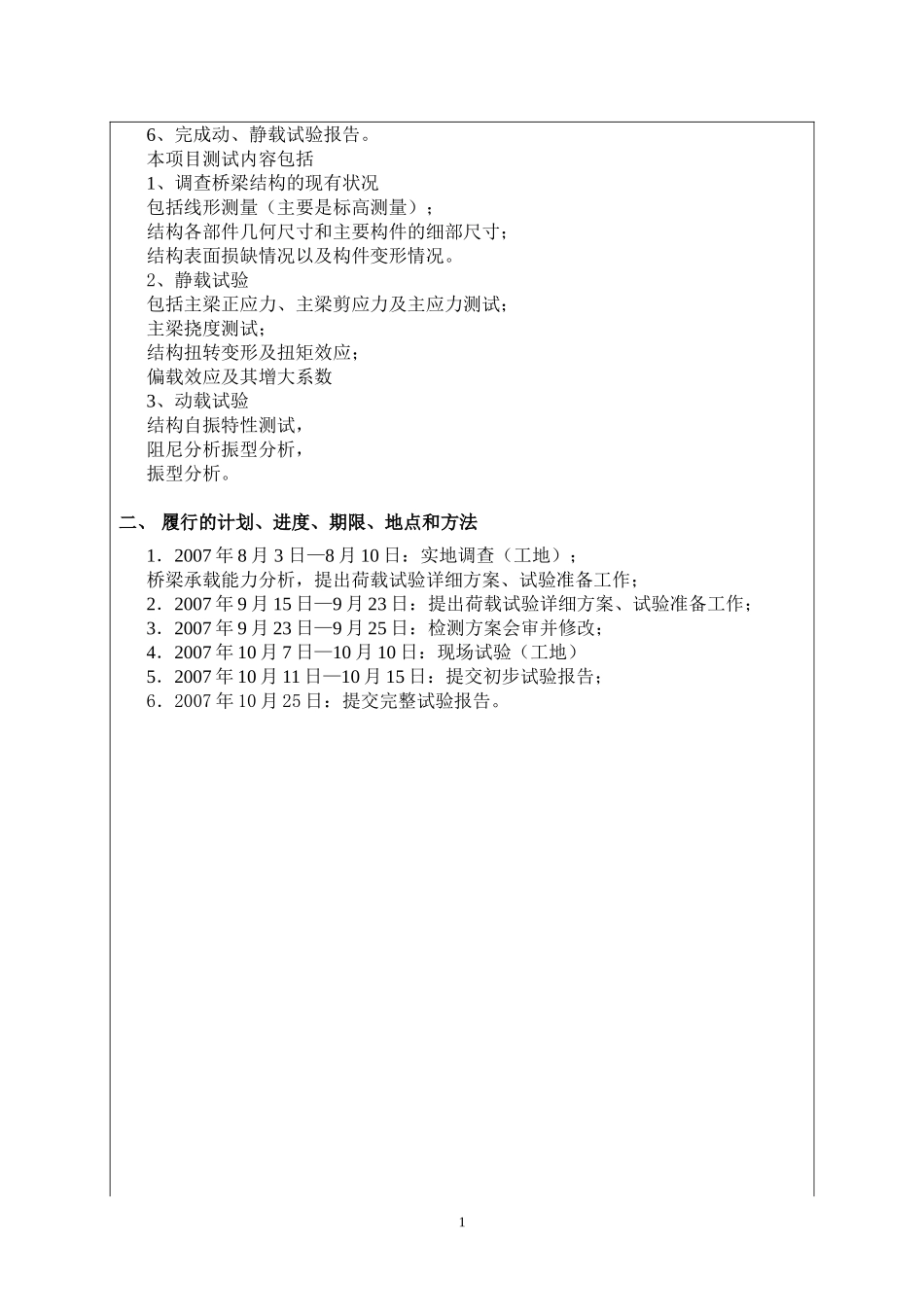

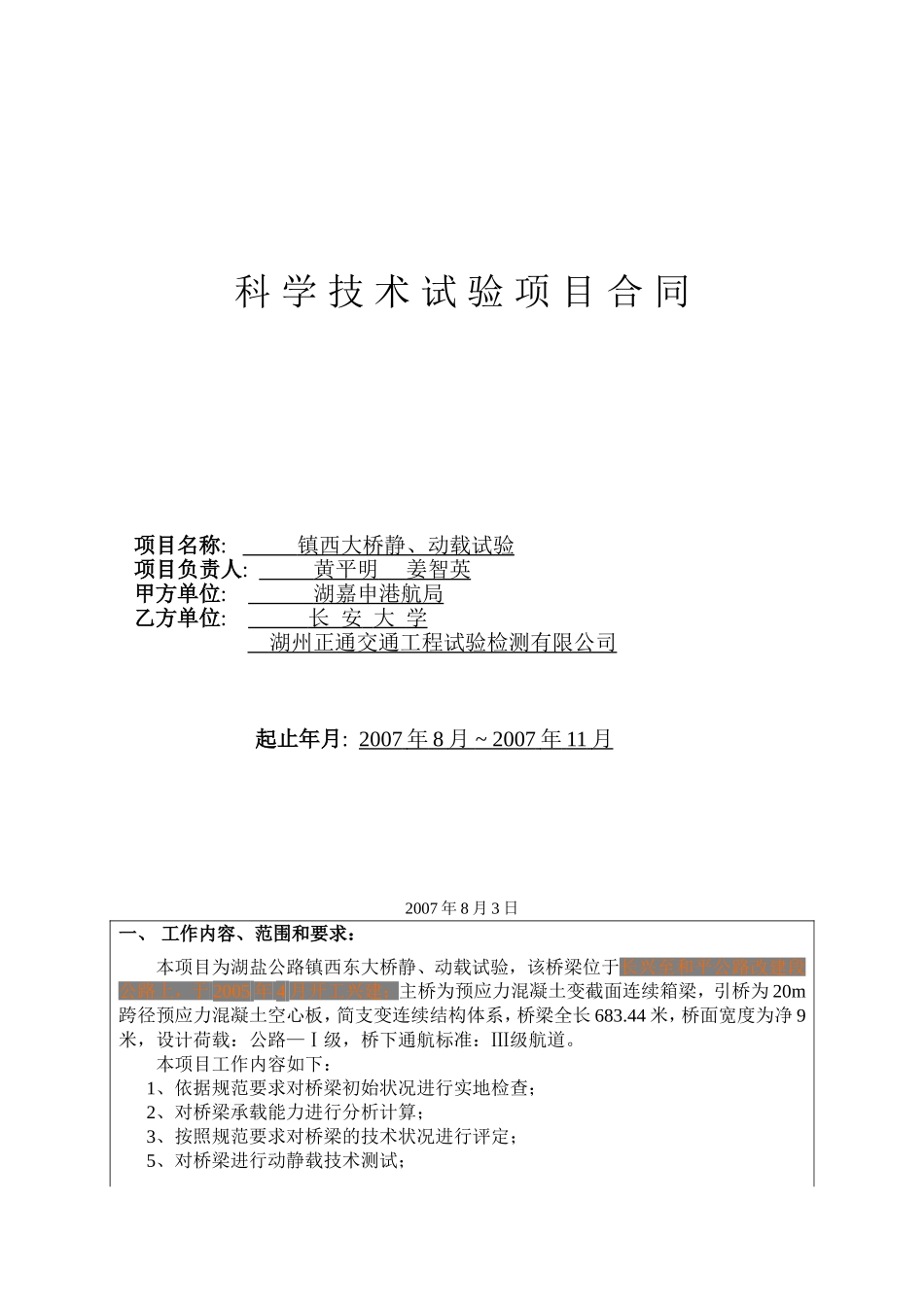

科学技术试验项目合同项目名称:镇西大桥静、动载试验项目负责人:黄平明姜智英甲方单位:湖嘉申港航局乙方单位:长安大学湖州正通交通工程试验检测有限公司起止年月:2007年8月~2007年11月2007年8月3日一、工作内容、范围和要求:本项目为湖盐公路镇西东大桥静、动载试验,该桥梁位于长兴至和平公路改建段公路上,于2005年4月开工兴建;主桥为预应力混凝土变截面连续箱梁,引桥为20m跨径预应力混凝土空心板,简支变连续结构体系,桥梁全长683.44米,桥面宽度为净9米,设计荷载:公路—Ⅰ级,桥下通航标准:Ⅲ级航道。本项目工作内容如下:1、依据规范要求对桥梁初始状况进行实地检查;2、对桥梁承载能力进行分析计算;3、按照规范要求对桥梁的技术状况进行评定;5、对桥梁进行动静载技术测试;6、完成动、静载试验报告。本项目测试内容包括1、调查桥梁结构的现有状况包括线形测量(主要是标高测量);结构各部件几何尺寸和主要构件的细部尺寸;结构表面损缺情况以及构件变形情况。2、静载试验包括主梁正应力、主梁剪应力及主应力测试;主梁挠度测试;结构扭转变形及扭矩效应;偏载效应及其增大系数3、动载试验结构自振特性测试,阻尼分析振型分析,振型分析。二、履行的计划、进度、期限、地点和方法1.2007年8月3日—8月10日:实地调查(工地);桥梁承载能力分析,提出荷载试验详细方案、试验准备工作;2.2007年9月15日—9月23日:提出荷载试验详细方案、试验准备工作;3.2007年9月23日—9月25日:检测方案会审并修改;4.2007年10月7日—10月10日:现场试验(工地)5.2007年10月11日—10月15日:提交初步试验报告;6.2007年10月25日:提交完整试验报告。1三、双方的责任及义务甲方1、提供项目所需的基础技术资料(图纸等);2、协调各相关单位工作关系,协助乙方工作;3、负责测试支架搭设工作、试验加载车辆7辆(其中一辆备用);4、现场电源及荷载试验时的桥面照明;5、桥面搭建简易仪器棚(遮雨水);6、荷载试验时的交通封锁工作及安全管理;7、安本合同第八条的规定,按时向乙方支付费用;8、及时对乙方提出的方案报告进行审定;乙方1、根据本项目的实际情况,制定方案、技术路线;2、完成本合同第一条、第二条规定的相关工作内容;3、提供本项目所需的试验设备;4、对本次试验的人员及设备安全负责;5、试验内容满足桥梁验收要求。四、学术成果的归属和分享:该项目所取的成果为甲乙双方共同所有,任何一方不得未经对方同意自行转让。五、...
