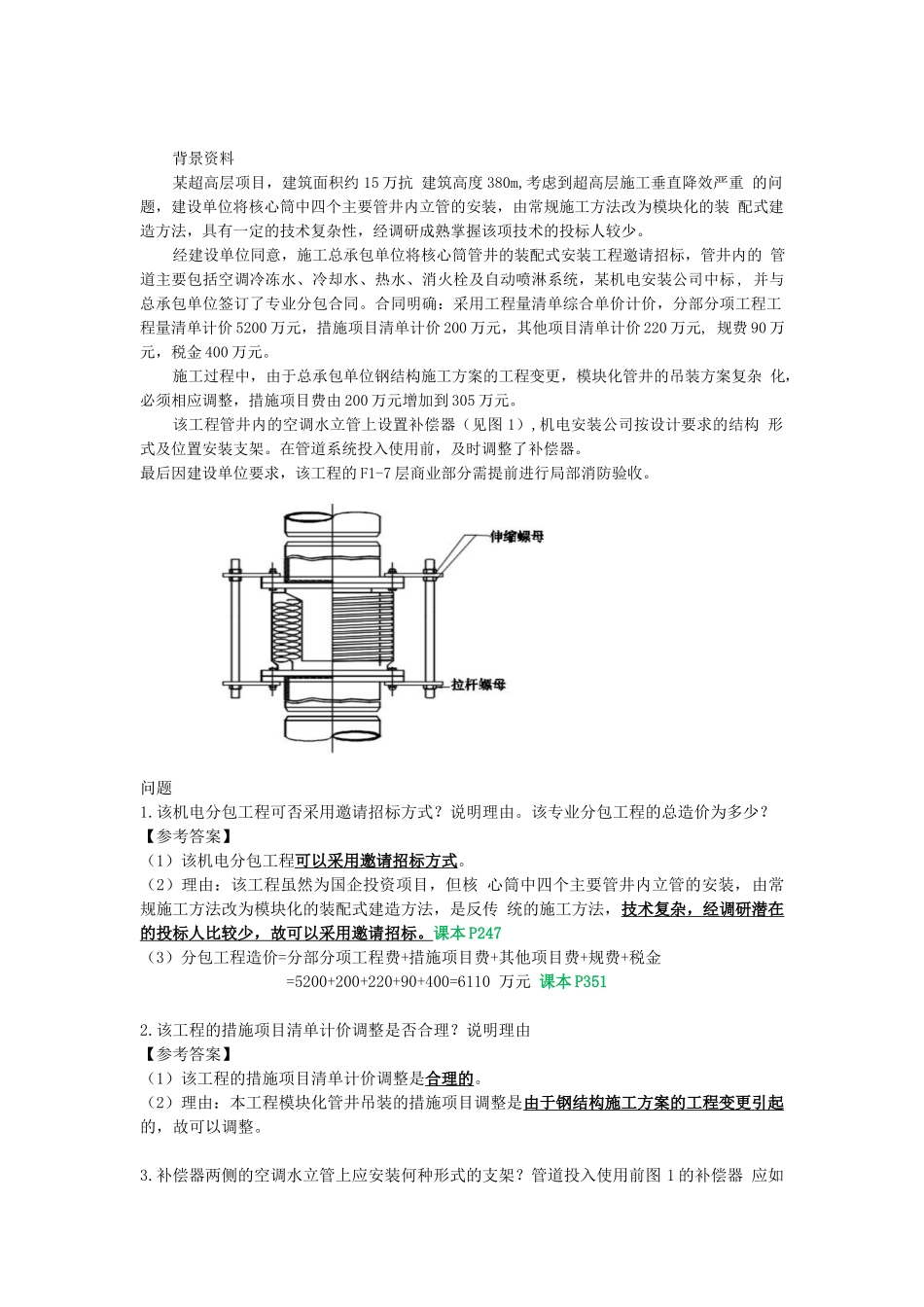

背景资料某超高层项目,建筑面积约15万抗建筑高度380m,考虑到超高层施工垂直降效严重的问题,建设单位将核心筒中四个主要管井内立管的安装,由常规施工方法改为模块化的装配式建造方法,具有一定的技术复杂性,经调研成熟掌握该项技术的投标人较少。经建设单位同意,施工总承包单位将核心筒管井的装配式安装工程邀请招标,管井内的管道主要包括空调冷冻水、冷却水、热水、消火栓及自动喷淋系统,某机电安装公司中标,并与总承包单位签订了专业分包合同。合同明确:采用工程量清单综合单价计价,分部分项工程工程量清单计价5200万元,措施项目清单计价200万元,其他项目清单计价220万元,规费90万元,税金400万元。施工过程中,由于总承包单位钢结构施工方案的工程变更,模块化管井的吊装方案复杂化,必须相应调整,措施项目费由200万元增加到305万元。该工程管井内的空调水立管上设置补偿器(见图1),机电安装公司按设计要求的结构形式及位置安装支架。在管道系统投入使用前,及时调整了补偿器。最后因建设单位要求,该工程的F1-7层商业部分需提前进行局部消防验收。问题1.该机电分包工程可否采用邀请招标方式?说明理由。该专业分包工程的总造价为多少?【参考答案】(1)该机电分包工程可以采用邀请招标方式。(2)理由:该工程虽然为国企投资项目,但核心筒中四个主要管井内立管的安装,由常规施工方法改为模块化的装配式建造方法,是反传统的施工方法,技术复杂,经调研潜在的投标人比较少,故可以采用邀请招标。课本P247(3)分包工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金=5200+200+220+90+400=6110万元课本P3512.该工程的措施项目清单计价调整是否合理?说明理由【参考答案】(1)该工程的措施项目清单计价调整是合理的。(2)理由:本工程模块化管井吊装的措施项目调整是由于钢结构施工方案的工程变更引起的,故可以调整。3.补偿器两侧的空调水立管上应安装何种形式的支架?管道投入使用前图1的补偿器应如何调整?使其处于何种状态?【参考答案】课本P192(1)补偿器两侧的空调水立管上应安装固定支架和导向支架,其结构形式和固定位置应符合设计要求。(2)管道系统投入使用前,应将补偿器调整螺杆的伸缩螺母松开,使其处于自由状态。4.建设单位提出的F1-F7层的商业进行局部消防验收是否可以实施?说明理由【参考答案】(1)可以实施。(2)理由:对于大型建设工程需要局部投入使用的部分,根据建设单位的申请,可实施局部建...
