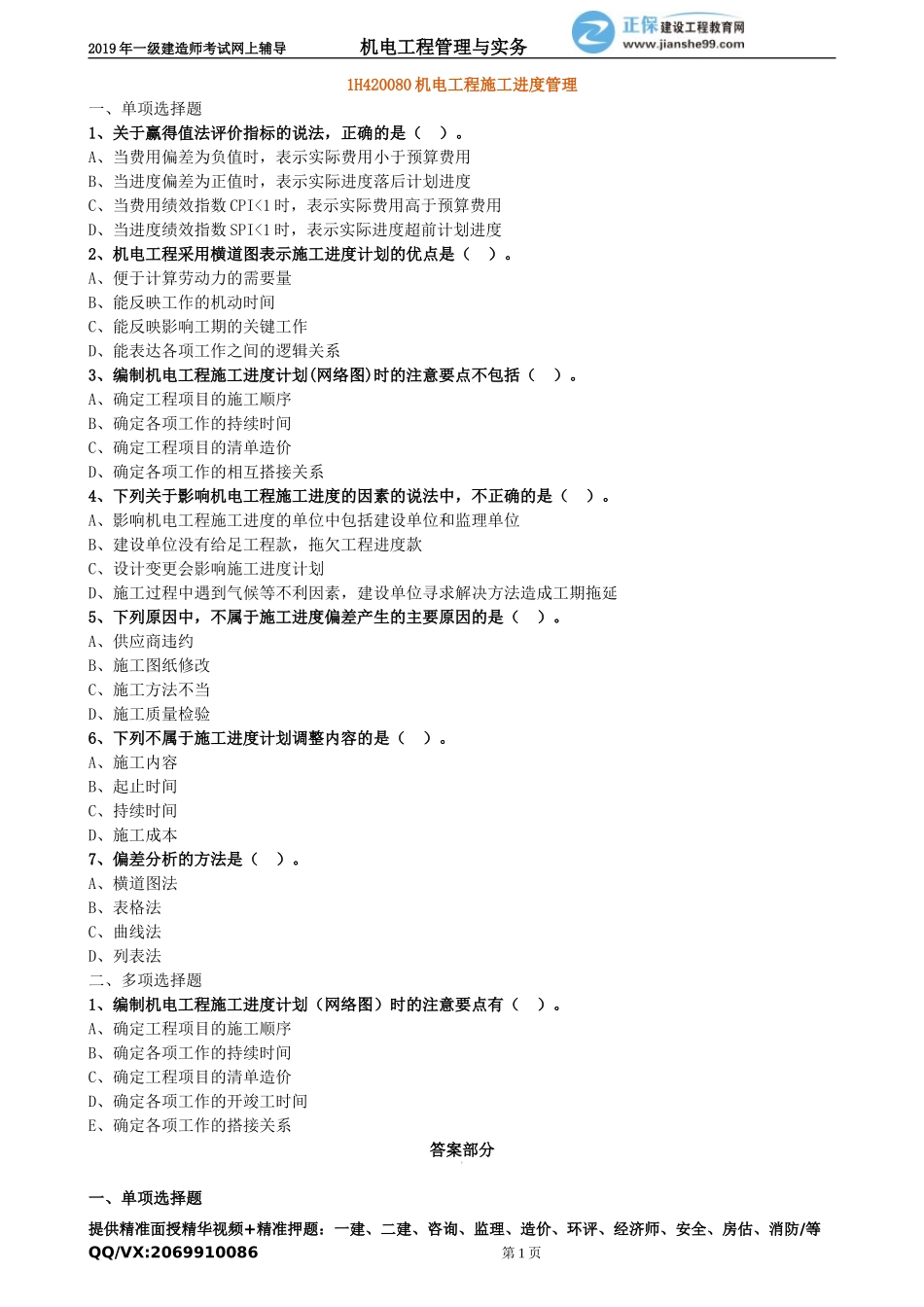

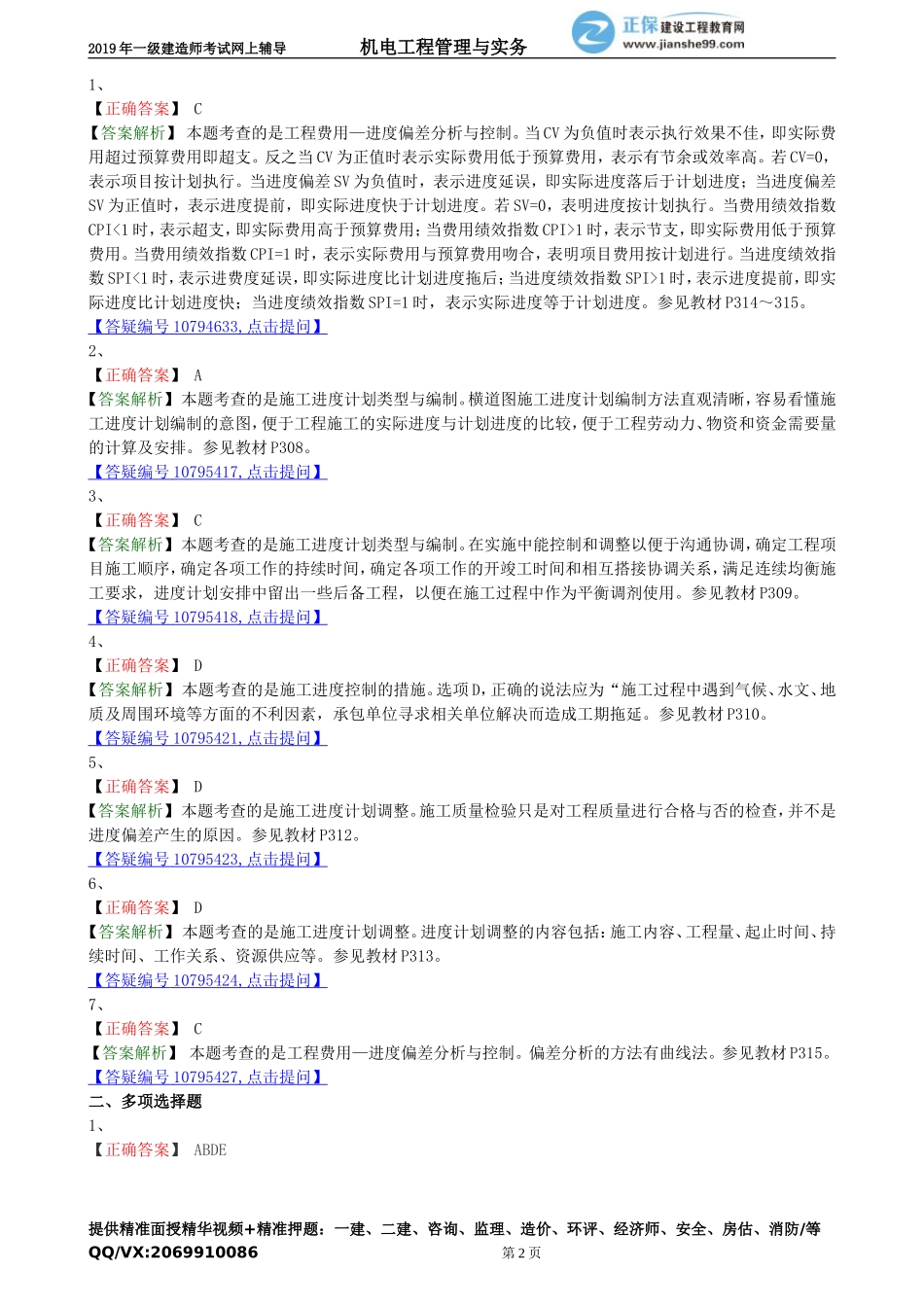

2019年一级建造师考试网上辅导机电工程管理与实务1H420080机电工程施工进度管理一、单项选择题1、关于赢得值法评价指标的说法,正确的是()。A、当费用偏差为负值时,表示实际费用小于预算费用B、当进度偏差为正值时,表示实际进度落后计划进度C、当费用绩效指数CPI<1时,表示实际费用高于预算费用D、当进度绩效指数SPI<1时,表示实际进度超前计划进度2、机电工程采用横道图表示施工进度计划的优点是()。A、便于计算劳动力的需要量B、能反映工作的机动时间C、能反映影响工期的关键工作D、能表达各项工作之间的逻辑关系3、编制机电工程施工进度计划(网络图)时的注意要点不包括()。A、确定工程项目的施工顺序B、确定各项工作的持续时间C、确定工程项目的清单造价D、确定各项工作的相互搭接关系4、下列关于影响机电工程施工进度的因素的说法中,不正确的是()。A、影响机电工程施工进度的单位中包括建设单位和监理单位B、建设单位没有给足工程款,拖欠工程进度款C、设计变更会影响施工进度计划D、施工过程中遇到气候等不利因素,建设单位寻求解决方法造成工期拖延5、下列原因中,不属于施工进度偏差产生的主要原因的是()。A、供应商违约B、施工图纸修改C、施工方法不当D、施工质量检验6、下列不属于施工进度计划调整内容的是()。A、施工内容B、起止时间C、持续时间D、施工成本7、偏差分析的方法是()。A、横道图法B、表格法C、曲线法D、列表法二、多项选择题1、编制机电工程施工进度计划(网络图)时的注意要点有()。A、确定工程项目的施工顺序B、确定各项工作的持续时间C、确定工程项目的清单造价D、确定各项工作的开竣工时间E、确定各项工作的搭接关系答案部分一、单项选择题提供精准面授精华视频+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086第1页2019年一级建造师考试网上辅导机电工程管理与实务1、【正确答案】C【答案解析】本题考查的是工程费用—进度偏差分析与控制。当CV为负值时表示执行效果不佳,即实际费用超过预算费用即超支。反之当CV为正值时表示实际费用低于预算费用,表示有节余或效率高。若CV=0,表示项目按计划执行。当进度偏差SV为负值时,表示进度延误,即实际进度落后于计划进度;当进度偏差SV为正值时,表示进度提前,即实际进度快于计划进度。若SV=0,表明进度按计划执行。当费用绩效指数CPI<1时,表示超支,即实际费用高于预算费用;当费用绩效指数CPI>1时,表...
